週五 雨 30°
整地修邊 溝底清淤 補透水管孔 花台拆模 蓋鋼板 溝蓋板鋼筋綁紮鋪設
點工x2 租工x2 義交x2
怪手2台
型鋼x32,槽鋼x30,點焊網x41件,中壢運來鋼撐一批沒點數量,100x180橡皮墊x7,2”PVC管x25,鐵板x2 。
一早到工地就安排工人分頭進行今天的工作。南側的整地用17來整果然比較好整。怪手司機也很細路速度也不慢,圍牆有點肉粒仔也是讓他清理整頓,我放心給他處理就轉去處理別的工作。
今天透水管孔要補但車上沒沙,上週有載來2包混凝土,颱風過後有一半啞巴掉,我只好載一個粗工回料庫再載沙子跟混凝土,同時遇上我的PVC管貨到料庫順便就載25支管來工地給花台及溝蓋板用。
吊卡今天來很多趟,別塊工地正在撤場 運來了型鋼,槽鋼還有點焊網,橡皮墊,鐵板。搞得今天花很多時間在下料。
這兩天颱風,土尾場土方爆滿無法出土,下午聯絡頃斜車先來把南側整地餘土移置北側堆放以免影響南側工進。

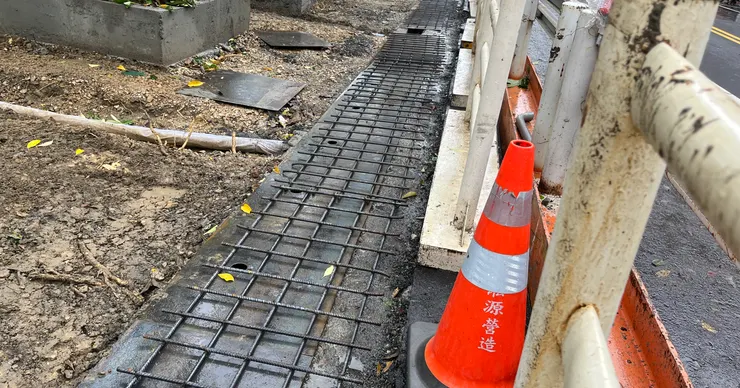

整好地的南側工區,水溝班開始鋪設鋼板跟鋼筋綁紮。
新工處長官接獲民眾投訴。我們工作中又穿插去做缺失改善。颱風後工區當然會亂啊….唉真麻煩。
整天雨不大但整天全身內有汗外有雨也沒乾過。
明天繼續加班趕工進。
