0801 施工日誌

更新於 2024/08/07閱讀時間約 1 分鐘

週四 晴朗炎熱 35度

溝蓋鋼筋綁紮組模,高程放樣,圍牆修邊整地,樹穴斷根

點工x2 ,租工x2,水溝班x3,義交2員

怪手x2,吊卡x1。

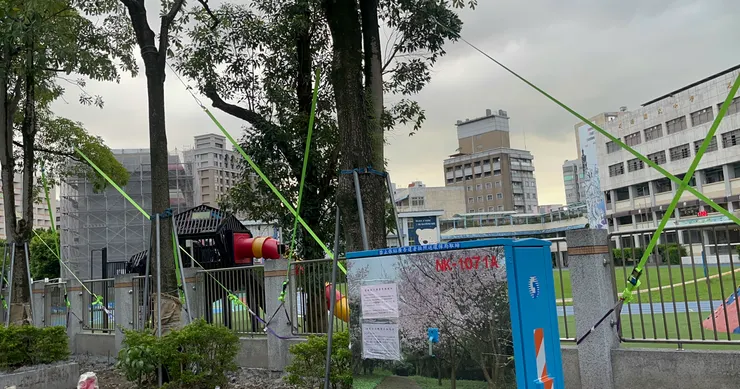

槽鋼x33,樹纜x9

北側今天修整牆邊整地,一台怪手整理餘方。一早公園處來處理樹根,他們派來破碎機直接將樹根切碎後可以進行堆肥,因為颱風剛過,他們每天都很多場要處理,但我的樹根還一直挖出來。只能推置等待他們再來處理,這是會勘紀錄上有紀錄的項目,樹根必須交由公園處處理。

南側溝蓋板正在組鋼筋綁紮,很多要自我審查拍照。同時我們也要抓溝蓋高程跟緣石高程給工人施作,一個早上走來走去的很忙呼

4米5格柵間隔心對心場鑄溝蓋板長度就3米8中間再放伸縮縫,主筋L90#4鋼筋X

20,副筋L190#4鋼筋X5,格柵配筋比較複雜改日再寫因為我要翻圖說。

接下來幾天我要一直盯著水溝班做事,很無奈我感覺得好像有點兩光,我必須逐步審查才行。不能放給工人自己組,不然會跳很多步。

前兩天我沒寫日誌

其實是我很累下班回來就死在沙發上,但是依然要一直處理當天工作進度回報公司

醬累,實在不知道開學後我怎麼辦,白天操工地晚上操大4。或許工進跟上進度期就會放鬆一點吧

話說回來.......我的註冊費...還不知道在哪裡


    avatar-img
    3會員
    26內容數
    我醬用這個空間來記錄哈里熊中年轉業的歷程
    留言0
    查看全部
    avatar-img
    發表第一個留言支持創作者!
    哈里熊的天天24點 的其他內容
    週一 晴朗炎熱 36° 掀溝蓋 溝底清淤 鋪面破碎 餘方棄土 點工點2來1,租工x2,水溝班x4,義交x2 怪手x2 今天東側早上開始掀溝蓋,溝底清淤。兩光怪手水溝清不乾淨讓工人跟的很累,怪手司機還一直罵東罵西還不知道自己技術有問題。 另一台怪手在東北側破碎(瓦斯孔蓋區)因為是難度比較高的
    週日 晴朗炎熱 35° 透水管埋設 東側整地夯實 樹穴斷根 點工x2 租工x2 義交x2 水溝班x4 今天先講點別的心情 又週日了。我還是在加班,以前我是個Uber司機,週日也是在跑車。現在上班收入沒有跑車來的好,但是生理心理都變得比較健康。有些人知道都會好奇問我為什麼不去跑車不用曬太陽又
    週六 陰偶雨 30° 透水管埋設 整地夯實 工區垃圾清運 東側樹穴斷根 整備樹穴組模 南側溝蓋板鋼筋綁紮 點工x2 租工x2 水溝班x3 義交x2 怪手x2 透水磚餘料進場 不知道為什麼粗工總是8點才會出現。工人們8點準時各就各位,埋透水管的,包透水管的,整理工區垃圾的,整地的。一早開
    週五 雨 30° 整地修邊 溝底清淤 補透水管孔 花台拆模 蓋鋼板 溝蓋板鋼筋綁紮鋪設 點工x2 租工x2 義交x2 怪手2台 型鋼x32,槽鋼x30,點焊網x41件,中壢運來鋼撐一批沒點數量,100x180橡皮墊x7,2”PVC管x25,鐵板x2 。 一早到工地就安排工人分頭進行今天
    週四 本日颱風 無施工 放颱風假哦! 我今天也沒偷懶。跟米力熊去把車洗的八亮八亮的,打2層蠟…..不比上班輕鬆 芮鼠了。 明日工項 整地 溝底清淤 透水管埋設 花台組模 環境整理交維恢復 鋪面破碎
    週三 凱米颱風進場 停班課 租工x2 雖然停班課 但我們昨天的防颱準備還沒確實,所以早上叫了租工上班做防颱,同時支援騎樓標做防颱 一早我跟租工就整備防颱工作,主任沒看到人也沒接電話。我們就直接進行防颱工作。然後轉去騎樓標幫忙。很早就弄完了。我讓租工回去並告知如果有狀況就要再回來調整。果然12
    週一 晴朗炎熱 36° 掀溝蓋 溝底清淤 鋪面破碎 餘方棄土 點工點2來1,租工x2,水溝班x4,義交x2 怪手x2 今天東側早上開始掀溝蓋,溝底清淤。兩光怪手水溝清不乾淨讓工人跟的很累,怪手司機還一直罵東罵西還不知道自己技術有問題。 另一台怪手在東北側破碎(瓦斯孔蓋區)因為是難度比較高的
    週日 晴朗炎熱 35° 透水管埋設 東側整地夯實 樹穴斷根 點工x2 租工x2 義交x2 水溝班x4 今天先講點別的心情 又週日了。我還是在加班,以前我是個Uber司機,週日也是在跑車。現在上班收入沒有跑車來的好,但是生理心理都變得比較健康。有些人知道都會好奇問我為什麼不去跑車不用曬太陽又
    週六 陰偶雨 30° 透水管埋設 整地夯實 工區垃圾清運 東側樹穴斷根 整備樹穴組模 南側溝蓋板鋼筋綁紮 點工x2 租工x2 水溝班x3 義交x2 怪手x2 透水磚餘料進場 不知道為什麼粗工總是8點才會出現。工人們8點準時各就各位,埋透水管的,包透水管的,整理工區垃圾的,整地的。一早開
    週五 雨 30° 整地修邊 溝底清淤 補透水管孔 花台拆模 蓋鋼板 溝蓋板鋼筋綁紮鋪設 點工x2 租工x2 義交x2 怪手2台 型鋼x32,槽鋼x30,點焊網x41件,中壢運來鋼撐一批沒點數量,100x180橡皮墊x7,2”PVC管x25,鐵板x2 。 一早到工地就安排工人分頭進行今天
    週四 本日颱風 無施工 放颱風假哦! 我今天也沒偷懶。跟米力熊去把車洗的八亮八亮的,打2層蠟…..不比上班輕鬆 芮鼠了。 明日工項 整地 溝底清淤 透水管埋設 花台組模 環境整理交維恢復 鋪面破碎
    週三 凱米颱風進場 停班課 租工x2 雖然停班課 但我們昨天的防颱準備還沒確實,所以早上叫了租工上班做防颱,同時支援騎樓標做防颱 一早我跟租工就整備防颱工作,主任沒看到人也沒接電話。我們就直接進行防颱工作。然後轉去騎樓標幫忙。很早就弄完了。我讓租工回去並告知如果有狀況就要再回來調整。果然12
    你可能也想看
    Google News 追蹤
    Thumbnail
    *合作聲明與警語: 本文係由國泰世華銀行邀稿。 證券服務係由國泰世華銀行辦理共同行銷證券經紀開戶業務,定期定額(股)服務由國泰綜合證券提供。   剛出社會的時候,很常在各種 Podcast 或 YouTube 甚至是在朋友間聊天,都會聽到各種市場動態、理財話題,像是:聯準會降息或是近期哪些科
    Thumbnail
    週二 晴朗炎熱 35° 校門口鋪面破碎,餘方棄土,東側溝蓋板鋼筋綁紮組模,北側車道口pc打底。 點工x2 租工x2 水溝班x5 怪手x2 土車x1 混凝土140kgf x 2m3 今早要施作校門口鋪面破碎,昨天已經跟校方溝通過。一早8-9點是學生入校的尖峰時段,我們刻意延後到9點才要開始施作
    Thumbnail
    週四 晴朗炎熱 35度 溝蓋鋼筋綁紮組模,高程放樣,圍牆修邊整地,樹穴斷根 點工x2 ,租工x2,水溝班x3,義交2員 怪手x2,吊卡x1。 槽鋼x33,樹纜x9 北側今天修整牆邊整地,一台怪手整理餘方。一早公園處來處理樹根,他們派來破碎機直接將樹根切碎後可以進行堆肥,因為颱風剛過,他們每
    Thumbnail
    週一 晴朗炎熱 36° 掀溝蓋 溝底清淤 鋪面破碎 餘方棄土 點工點2來1,租工x2,水溝班x4,義交x2 怪手x2 今天東側早上開始掀溝蓋,溝底清淤。兩光怪手水溝清不乾淨讓工人跟的很累,怪手司機還一直罵東罵西還不知道自己技術有問題。 另一台怪手在東北側破碎(瓦斯孔蓋區)因為是難度比較高的
    Thumbnail
    週六 陰偶雨 30° 透水管埋設 整地夯實 工區垃圾清運 東側樹穴斷根 整備樹穴組模 南側溝蓋板鋼筋綁紮 點工x2 租工x2 水溝班x3 義交x2 怪手x2 透水磚餘料進場 不知道為什麼粗工總是8點才會出現。工人們8點準時各就各位,埋透水管的,包透水管的,整理工區垃圾的,整地的。一早開
    Thumbnail
    週五 雨 30° 整地修邊 溝底清淤 補透水管孔 花台拆模 蓋鋼板 溝蓋板鋼筋綁紮鋪設 點工x2 租工x2 義交x2 怪手2台 型鋼x32,槽鋼x30,點焊網x41件,中壢運來鋼撐一批沒點數量,100x180橡皮墊x7,2”PVC管x25,鐵板x2 。 一早到工地就安排工人分頭進行今天
    2024/06/29 剛搬完裝備就熱到想下班了,夏天實在是太可怕了,曬到太陽的瞬間就會有火烤皮膚的感覺。 今天進行花園改建樹木移除,有一顆四樓高的雞蛋花很漂亮,要移植到別邊繼續開花綻放。 今天感覺有趣的地方是混合工種地形,有水電有拆除有園藝,大家此起彼落不同的工作聲。 下午忽然下
    Thumbnail
    週六 晴朗炎熱 體感41° 餘方棄土,透水管孔破碎,花台高程放樣組模澆置。 點工3,租工2,義交2 怪手2,土車1,混泥土210 x5m3 上兩天課回來有點混亂。一早南側工人就開始組花台模,一台怪手過來吊型鋼槽鋼為灌漿做準備 我跟主任開始放花台的高程,東側怪手正在出土,這邊的土裡很多大大小
    Thumbnail
    週三 晴朗炎熱 體感43° 鋪面破碎,餘方棄土,掀溝蓋,溝底清淤 租工x2 點工x2 義交x2 怪手x2 土車x5 透水管x200 , 餘料轉入 3mm鋼板 8060洞40x28 8070洞 x36 8070 x5
    Thumbnail
    週四 晴 午後短暫雷陣雨 點工點4來2 義交x4 怪手x2 土車x7 鋪面破碎 餘方棄土 發電機 手工具整備 今天早上土車有點狀況,銜接不上,間隔40分鐘左右才來下一台。出土司機又給我請假10-11點去辦私事…..整個早上出土狀況就是一直出一下停一下效率很差。 昨天挖斷中華電信的電信箱電源
    Thumbnail
    週三 晴 午後雷陣雨 點工x2 怪手x2 義交x3 土車x6 鋪面破碎 餘方棄土 一早經理來打開工卡 提到鐵箱希望還是跟公司其他組相同樣式 東側 內溝結構層太厚約40cm 先起磚待出土後約業主會勘再確認是否要打掉翻新(結構很穩固實無需再翻新內溝結構) 溝通完後 一部怪手出土 一部持續破
    Thumbnail
    *合作聲明與警語: 本文係由國泰世華銀行邀稿。 證券服務係由國泰世華銀行辦理共同行銷證券經紀開戶業務,定期定額(股)服務由國泰綜合證券提供。   剛出社會的時候,很常在各種 Podcast 或 YouTube 甚至是在朋友間聊天,都會聽到各種市場動態、理財話題,像是:聯準會降息或是近期哪些科
    Thumbnail
    週二 晴朗炎熱 35° 校門口鋪面破碎,餘方棄土,東側溝蓋板鋼筋綁紮組模,北側車道口pc打底。 點工x2 租工x2 水溝班x5 怪手x2 土車x1 混凝土140kgf x 2m3 今早要施作校門口鋪面破碎,昨天已經跟校方溝通過。一早8-9點是學生入校的尖峰時段,我們刻意延後到9點才要開始施作
    Thumbnail
    週四 晴朗炎熱 35度 溝蓋鋼筋綁紮組模,高程放樣,圍牆修邊整地,樹穴斷根 點工x2 ,租工x2,水溝班x3,義交2員 怪手x2,吊卡x1。 槽鋼x33,樹纜x9 北側今天修整牆邊整地,一台怪手整理餘方。一早公園處來處理樹根,他們派來破碎機直接將樹根切碎後可以進行堆肥,因為颱風剛過,他們每
    Thumbnail
    週一 晴朗炎熱 36° 掀溝蓋 溝底清淤 鋪面破碎 餘方棄土 點工點2來1,租工x2,水溝班x4,義交x2 怪手x2 今天東側早上開始掀溝蓋,溝底清淤。兩光怪手水溝清不乾淨讓工人跟的很累,怪手司機還一直罵東罵西還不知道自己技術有問題。 另一台怪手在東北側破碎(瓦斯孔蓋區)因為是難度比較高的
    Thumbnail
    週六 陰偶雨 30° 透水管埋設 整地夯實 工區垃圾清運 東側樹穴斷根 整備樹穴組模 南側溝蓋板鋼筋綁紮 點工x2 租工x2 水溝班x3 義交x2 怪手x2 透水磚餘料進場 不知道為什麼粗工總是8點才會出現。工人們8點準時各就各位,埋透水管的,包透水管的,整理工區垃圾的,整地的。一早開
    Thumbnail
    週五 雨 30° 整地修邊 溝底清淤 補透水管孔 花台拆模 蓋鋼板 溝蓋板鋼筋綁紮鋪設 點工x2 租工x2 義交x2 怪手2台 型鋼x32,槽鋼x30,點焊網x41件,中壢運來鋼撐一批沒點數量,100x180橡皮墊x7,2”PVC管x25,鐵板x2 。 一早到工地就安排工人分頭進行今天
    2024/06/29 剛搬完裝備就熱到想下班了,夏天實在是太可怕了,曬到太陽的瞬間就會有火烤皮膚的感覺。 今天進行花園改建樹木移除,有一顆四樓高的雞蛋花很漂亮,要移植到別邊繼續開花綻放。 今天感覺有趣的地方是混合工種地形,有水電有拆除有園藝,大家此起彼落不同的工作聲。 下午忽然下
    Thumbnail
    週六 晴朗炎熱 體感41° 餘方棄土,透水管孔破碎,花台高程放樣組模澆置。 點工3,租工2,義交2 怪手2,土車1,混泥土210 x5m3 上兩天課回來有點混亂。一早南側工人就開始組花台模,一台怪手過來吊型鋼槽鋼為灌漿做準備 我跟主任開始放花台的高程,東側怪手正在出土,這邊的土裡很多大大小
    Thumbnail
    週三 晴朗炎熱 體感43° 鋪面破碎,餘方棄土,掀溝蓋,溝底清淤 租工x2 點工x2 義交x2 怪手x2 土車x5 透水管x200 , 餘料轉入 3mm鋼板 8060洞40x28 8070洞 x36 8070 x5
    Thumbnail
    週四 晴 午後短暫雷陣雨 點工點4來2 義交x4 怪手x2 土車x7 鋪面破碎 餘方棄土 發電機 手工具整備 今天早上土車有點狀況,銜接不上,間隔40分鐘左右才來下一台。出土司機又給我請假10-11點去辦私事…..整個早上出土狀況就是一直出一下停一下效率很差。 昨天挖斷中華電信的電信箱電源
    Thumbnail
    週三 晴 午後雷陣雨 點工x2 怪手x2 義交x3 土車x6 鋪面破碎 餘方棄土 一早經理來打開工卡 提到鐵箱希望還是跟公司其他組相同樣式 東側 內溝結構層太厚約40cm 先起磚待出土後約業主會勘再確認是否要打掉翻新(結構很穩固實無需再翻新內溝結構) 溝通完後 一部怪手出土 一部持續破
