5步驟打造理想地磚鋪面!地磚、車道磚舖設工程分享

閱讀時間約 2 分鐘

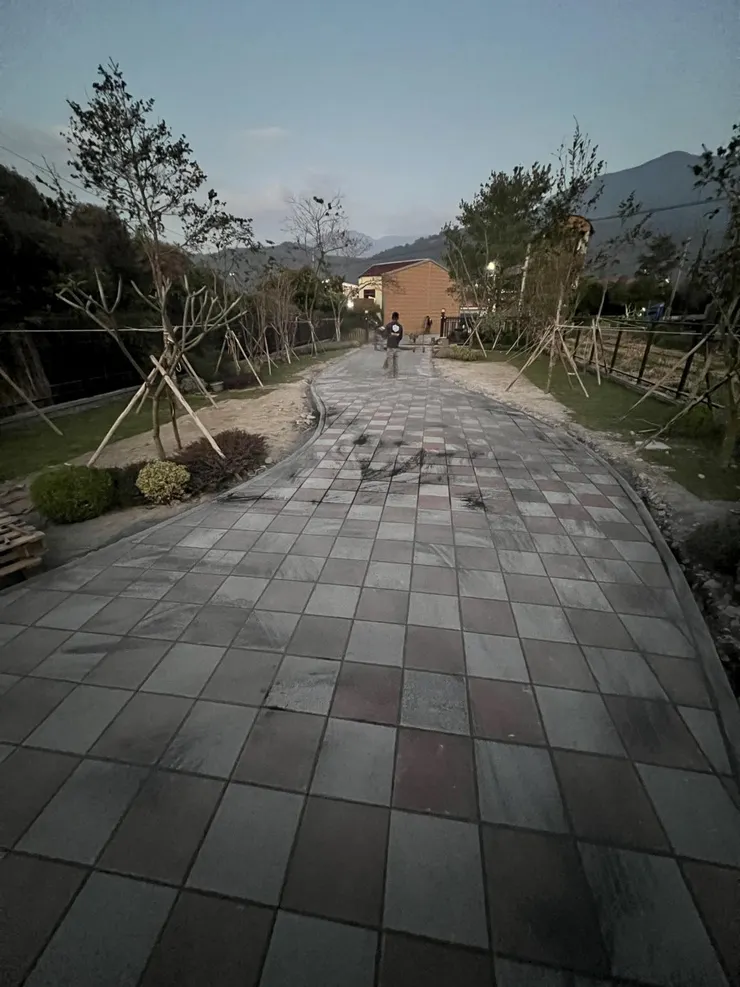

raw-image

庭園景觀中,除了綠化植栽有豐富多樣的變化性外,車道及空地也是能透過材料的選擇來為整個庭園提升一層視覺效果,其中地磚就是相當熱門的選項。

舉凡常見的連鎖磚、植草磚、平板磚、車道磚等等都是地磚的範疇,並且在磚面的尺寸、顏色、形狀及排列方式,都能有各種不同的組合呈現,而地磚具有透水性質除了增加鋪面排水另外,亦有降低鋪面溫度的效果。因此是庭園規畫中很理想的材料,本篇將透過「五個步驟」帶大家一起瞭解打造地磚鋪面的幾大重點!


第一步、整地

鋪磚工程進場前的首要任務即是將預計要鋪設的範圍做好整地的工作,在這個步驟中除了確保施作範圍的基地平整以利後續施工的進行外,最重要的一點就是得根據完成面的高度來決定整地範圍是否需要降高度。

這是因為施工時會以碎石打底再鋪上地磚,整體完成面的高度會提升10公分左右,因此若希望路緣邊界高低落差不要過大,在整地時須將預計鋪設的範圍整體降高度。


第二步、放樣

整地後準備進入放樣的階段,即是根據完成面的高度、施作的範圍先做出標記,在這個過程當中需要反覆確認每個點位都標記無誤。

放樣完成後緊接著將根據各個標記點依序鋪設路緣石,並以水泥砂漿做固定,界定出後續鋪磚的確切範圍及完成面高度。

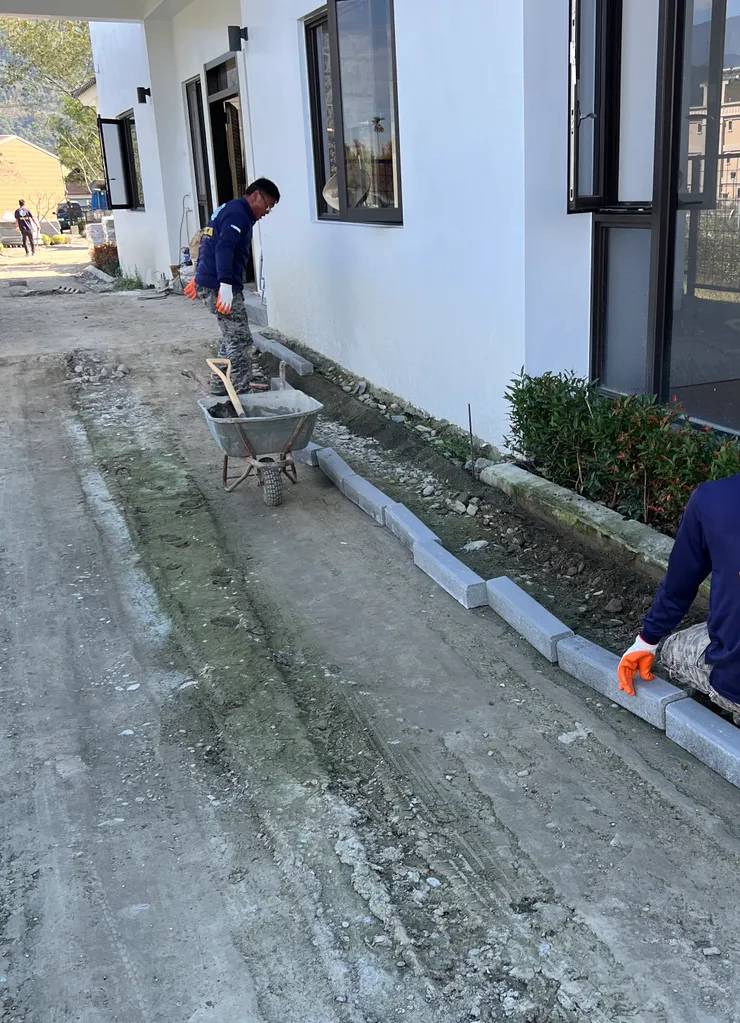

鋪設路緣石

鋪設路緣石

鋪設路緣石

鋪設路緣石

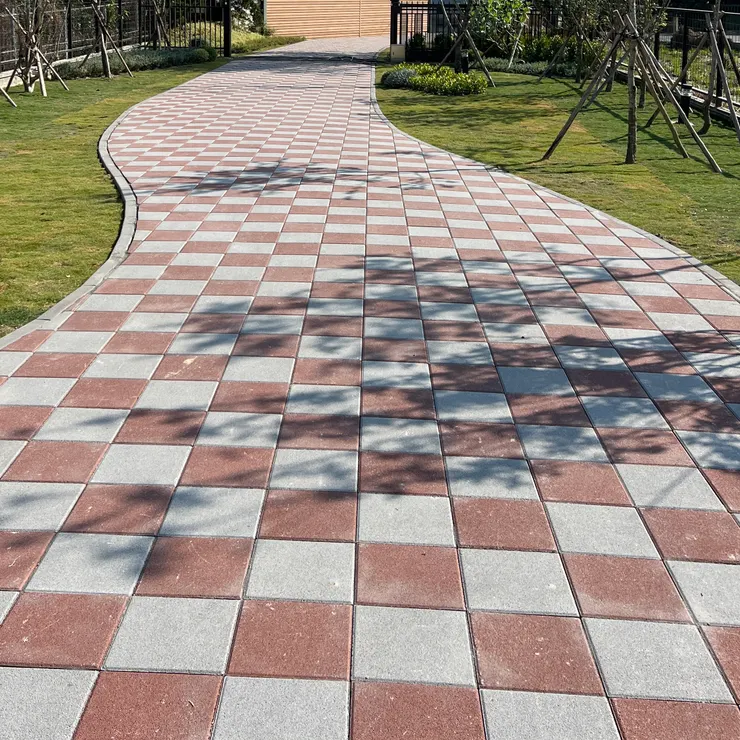

待水泥砂漿凝固後施作範圍即確立,準備鋪碎石打底

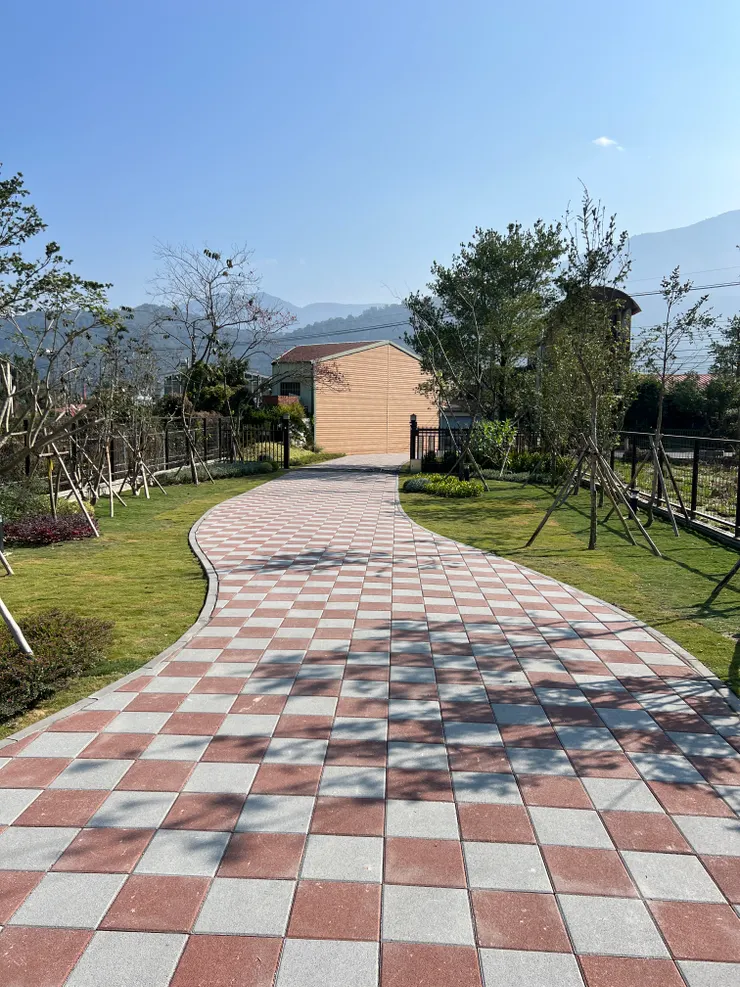

raw-image

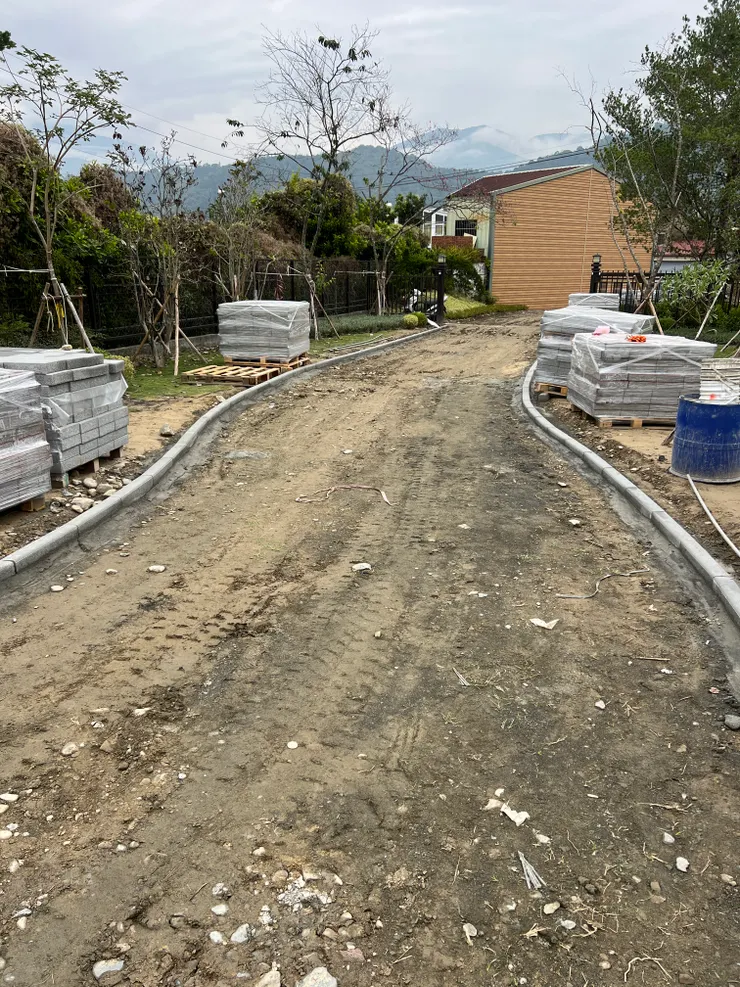

第三步、打底

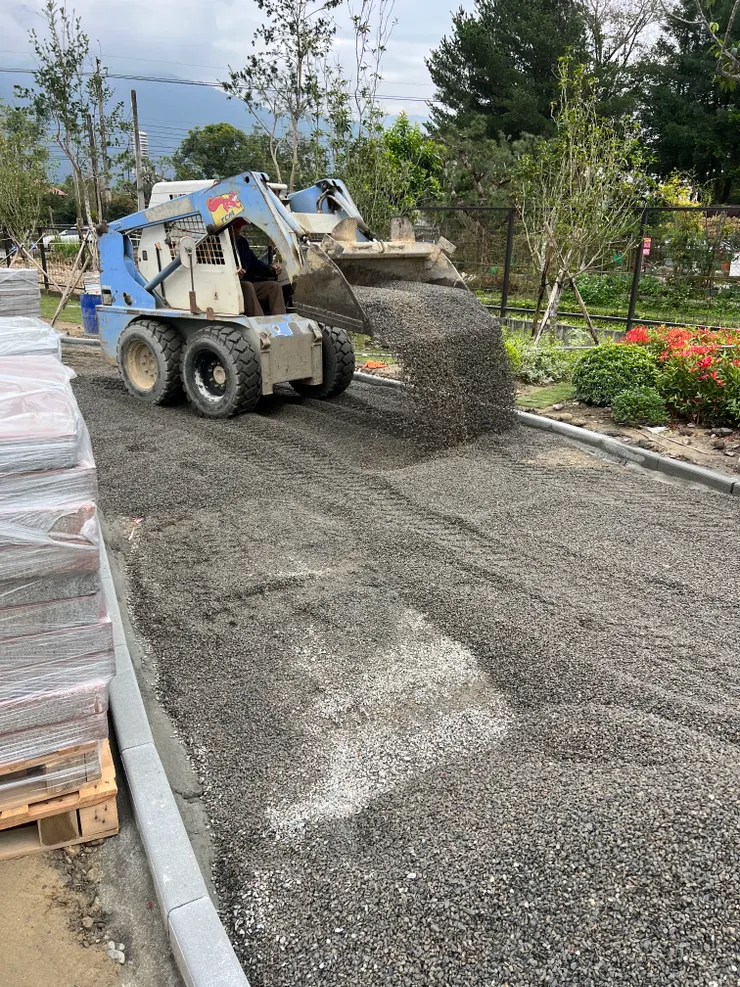

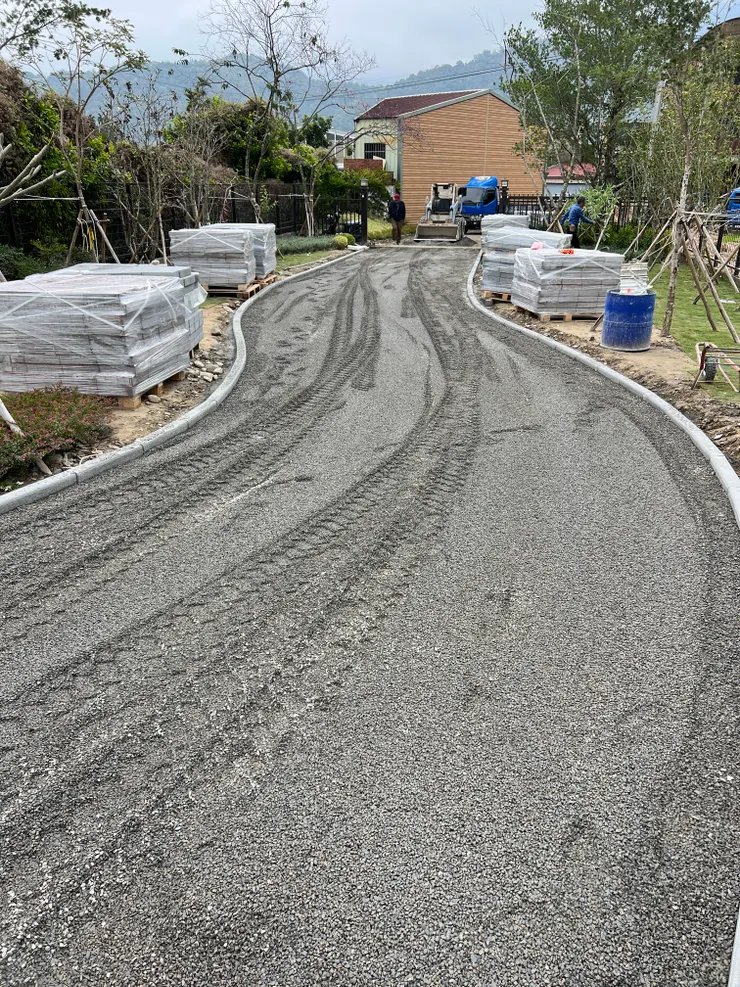

確認好施工的範圍及完成面高度後,再來就是鋪上碎石打底,碎石的作用除了是讓地磚鋪設時能做調節高度的用途外,還有另一個功能就是增加透水性。

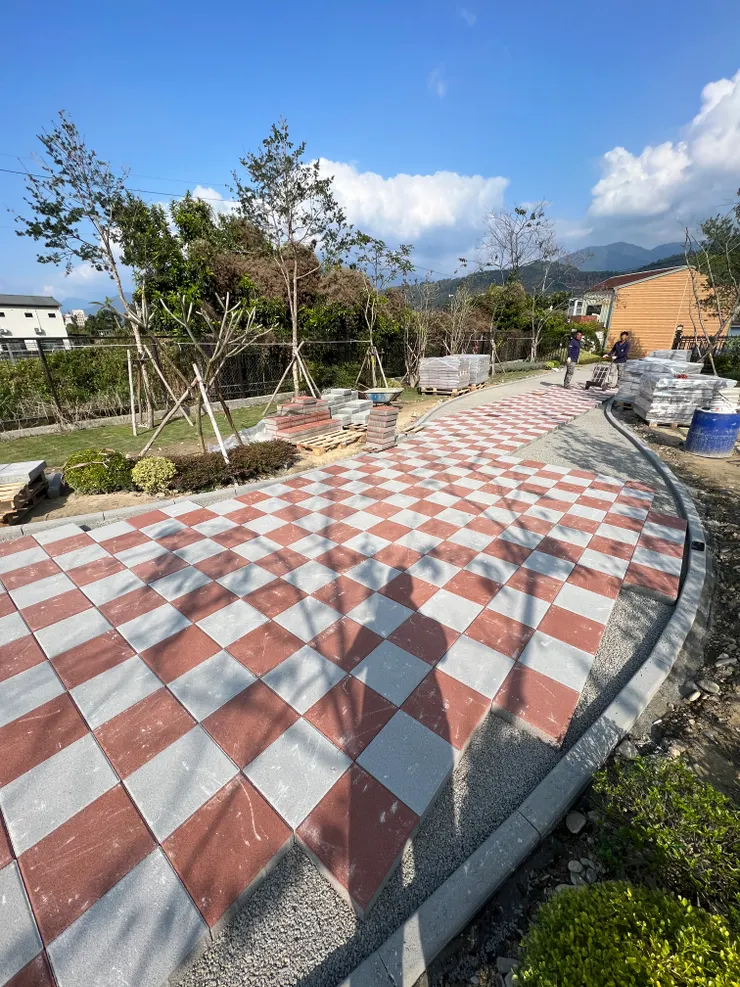

raw-image

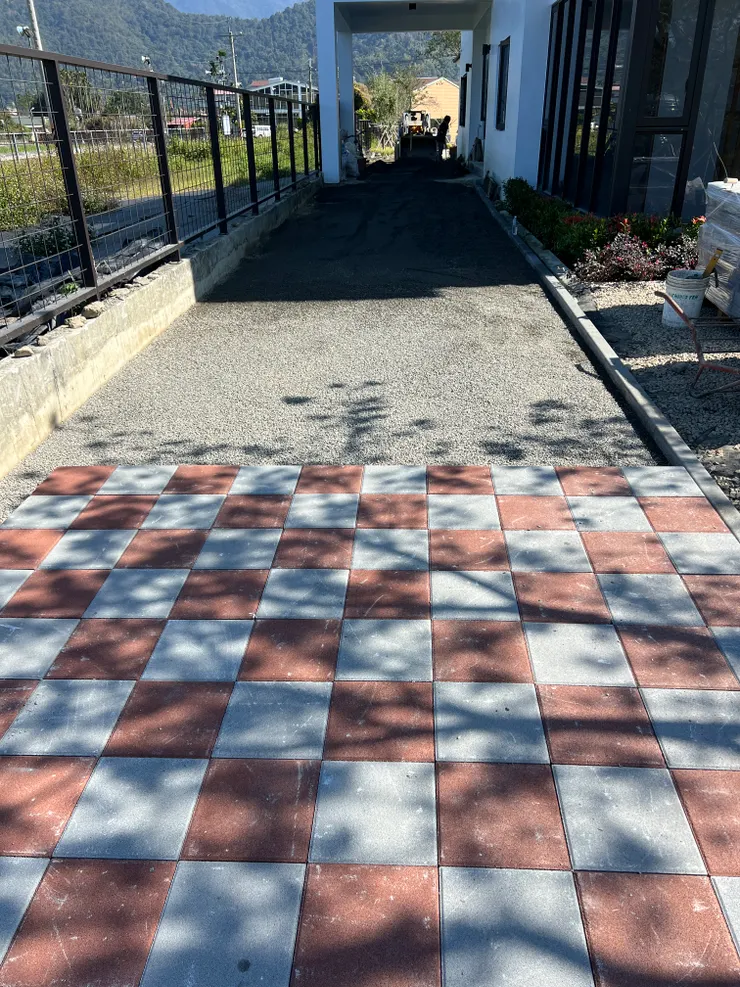

raw-image

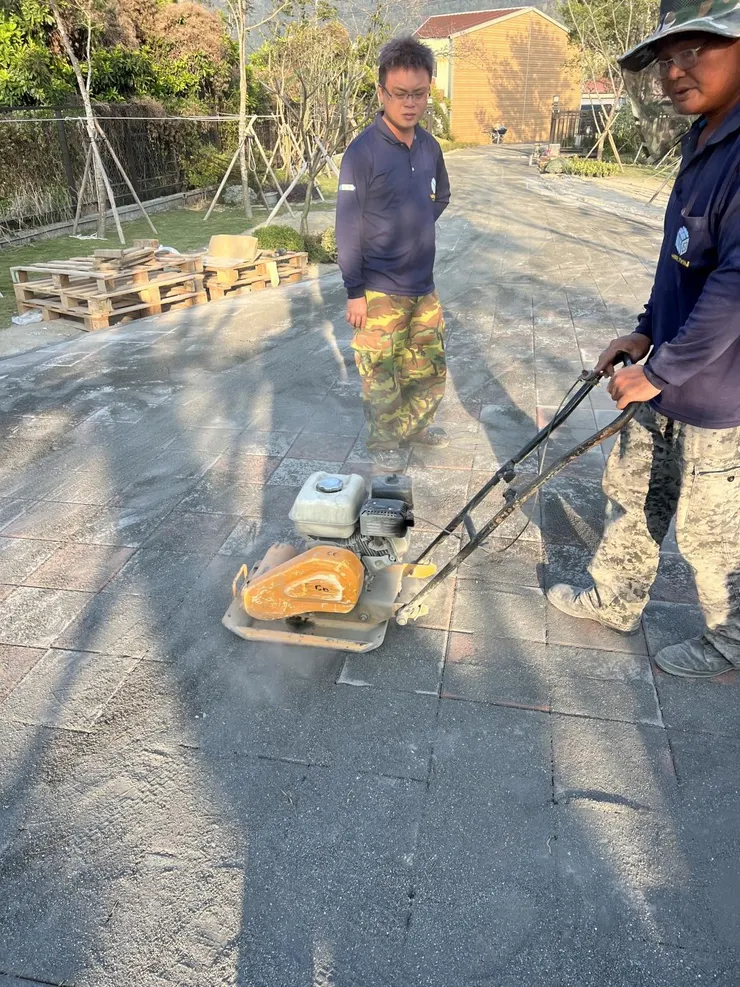

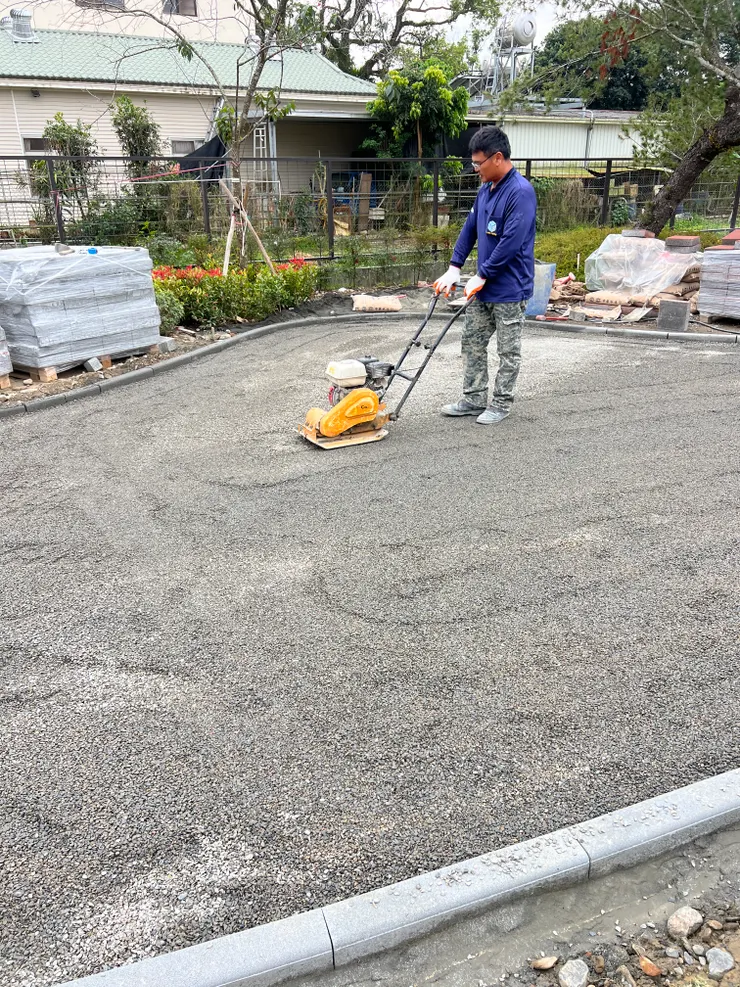

碎石大致鋪滿以後會再使用夯實機夯實,接著就準備進入鋪磚階段了!

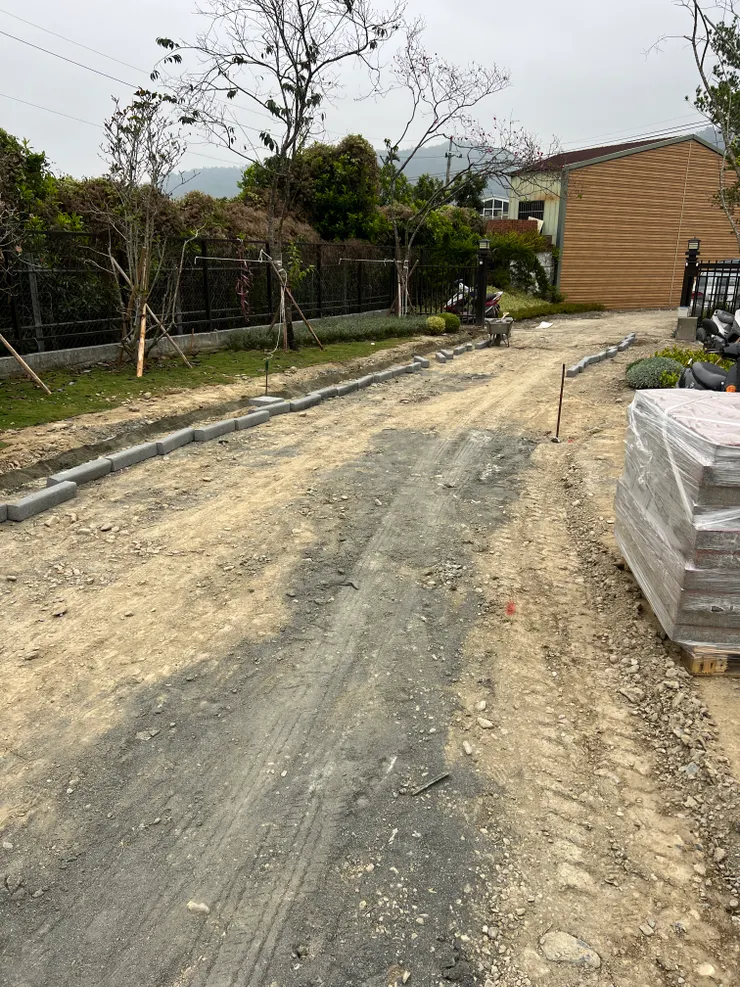

raw-image

第四步、鋪磚

經過前面三個步驟的前置作業,現在進入重頭戲的鋪磚階段!首先便是將震壓過的碎石面以人工的方式整至最平整的程度,之後便會以這個整平的面做鋪磚的基底,因此這個階段也是最考驗功夫的一環。

在師傅們默契的配合下,一頭是一路整平過去,另一頭則是不停的下磚追在後頭,慢慢的可以窺見完成後的面貌。

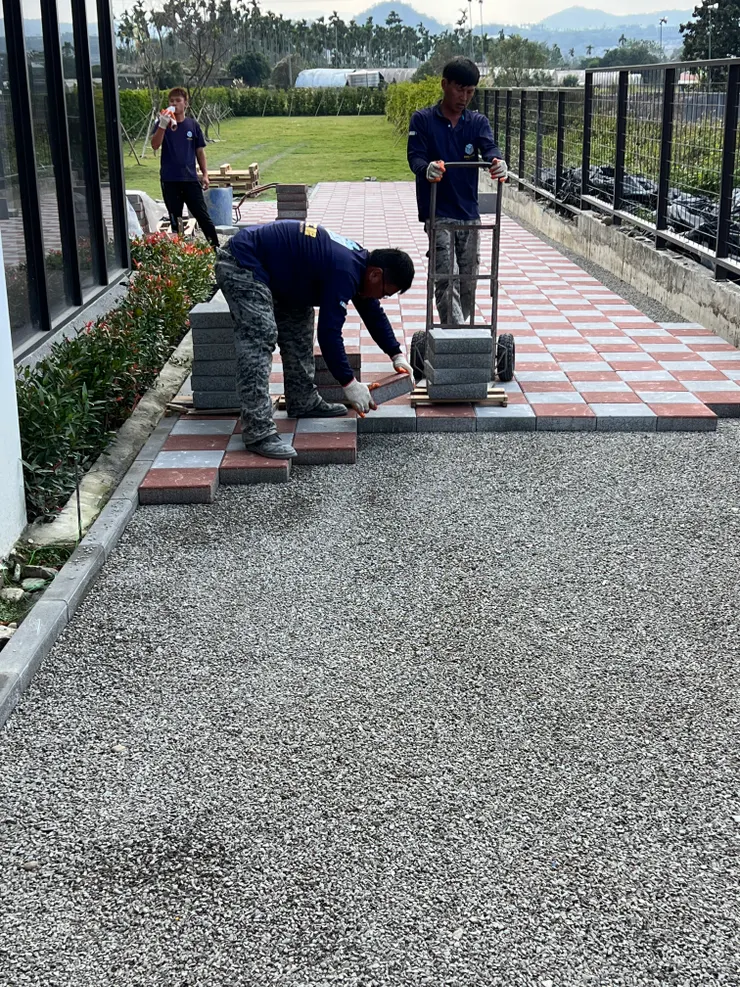

raw-image
raw-image
raw-image
raw-image

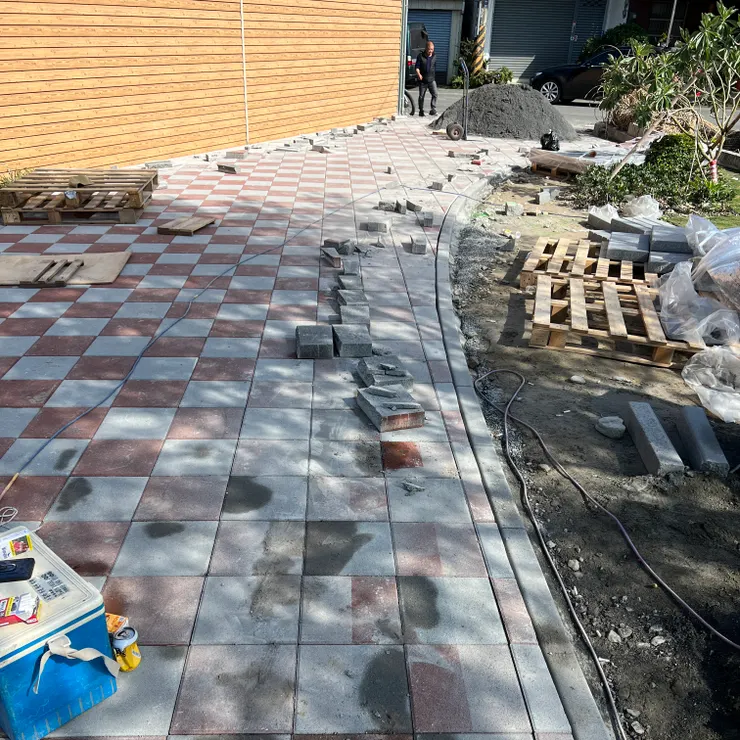

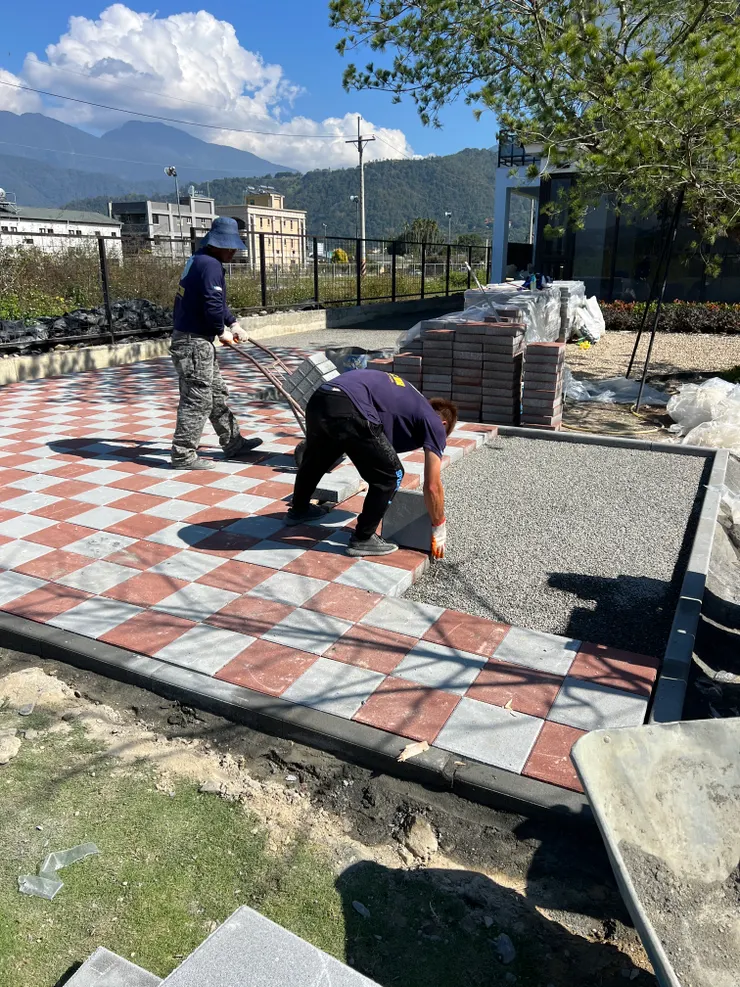

因為本次案例的車道是有曲線的,因此師傅們會先將大面積、整磚可以鋪設的部分都先完成,靠近路緣石的不規則區塊,則會等後續一併使用機械進行切磚填補,切磚階段也是最耗時的一個階段。

raw-image

切完磚並填補入縫的情形,到這裡工程可以說是完成百分之九十了!

raw-image

第五步、填縫、夯實

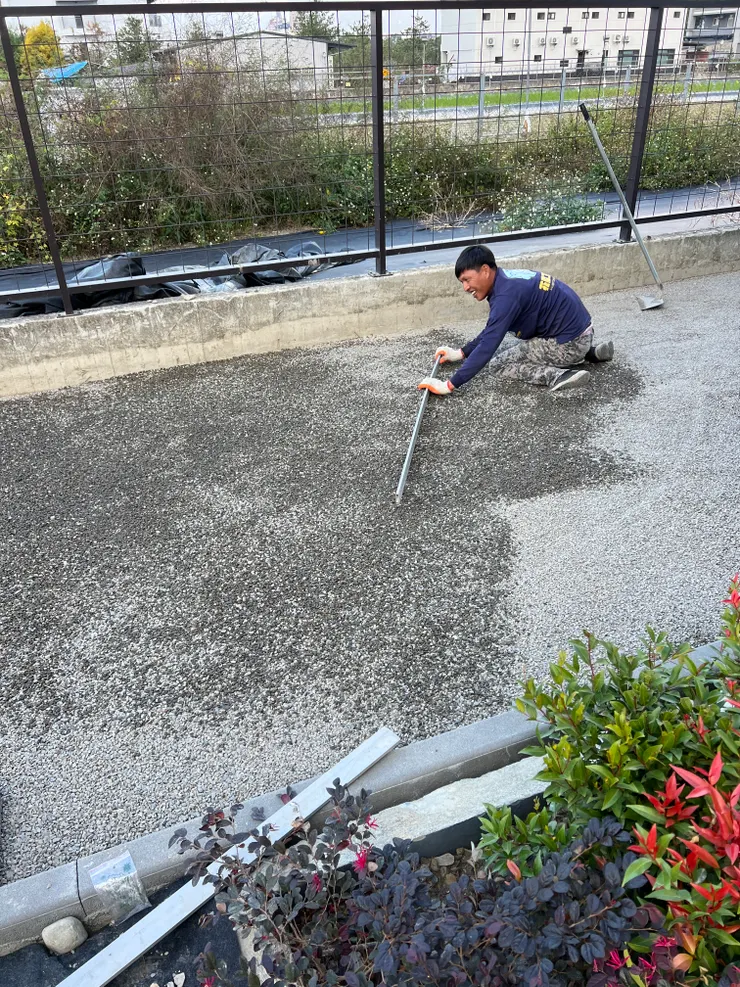

這階段即是鋪磚的最後一個階段,地磚都鋪設完成後接著會在完成面上灑上細沙,平均撒佈後再用夯石機將鋪設的所有磚面都夯實一遍,灑佈的細沙也會被震入縫隙中填滿,藉此來穩固整個地磚鋪面。基本上在這個階段可以說是大功告成了!

raw-image
raw-image

最後再以清水清洗一遍,便是完成的樣子了。

raw-image

以上就是鋪磚工程的五大步驟,綜合以上透水、降溫、形式選擇多樣等特性,是不是也心動了呢?

如果有相關鋪磚的需求或疑問都歡迎與我們聯繫!
