編輯嚴選
大新竹輕軌計畫!多項問題終於達成共識!能解決令人煩躁的塞車問題嗎?

2023/12/29閱讀時間約 15 分鐘
raw-image

不管是開車騎車搭公車,只要是上下班通勤的時刻,每個人最討厭遇到的,一定就是塞車。而相較於有捷運可以作為替代方案的人來說,每天要往返竹科的上班族,可就沒有太多的選擇,畢竟這裡除了開車騎車,就只剩下公車,而且竹科的塞車情況,已經是個眾所皆知、到目前為止幾乎也沒有任何手段,能立即且有效的解決問題。

而在2023年12月,新竹市政府召開了輕軌紅線的地方說明會,從初步的路線規劃來看,有部分路段經過了新竹科學園區,似乎有望提供新竹市市中心以及高鐵新竹站,通往竹科另一種交通方式,那究竟這個計畫目前出現了哪些新消息?能否減緩科學園區的塞車問題?以及有哪些難題需要克服的呢?

台灣解碼中是個專注於「交通建設、重大工程、區域發展」三大議題的YouTube頻道,點選下方傳送門可以看到精美動態地圖所呈現的內容!
👉本集YouTube傳送門:https://youtu.be/7Ai6CFci89M

新竹縣市發展概況

首先老樣子,每次在介紹捷運路網的時候,都會重複這一段話,捷運建設,通常都是依照當地區域與人口發展而定,所以依照本頻道慣例,先來用大地圖看看新竹縣市的整體發展狀況。

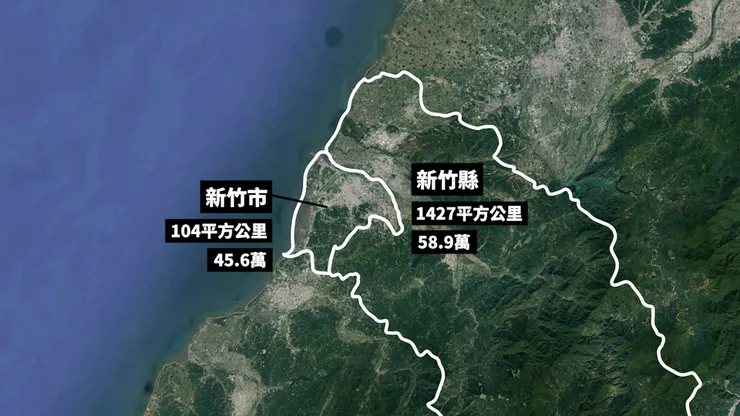

首先,這是目前新竹縣市的範圍,分別約為104平方公里跟1427平方公里,總人口數統計到2023年11月為止,是45.6萬與58.9萬人,行政劃分則是新竹市的3個區,還有新竹縣的1市、3鎮、9鄉。

raw-image

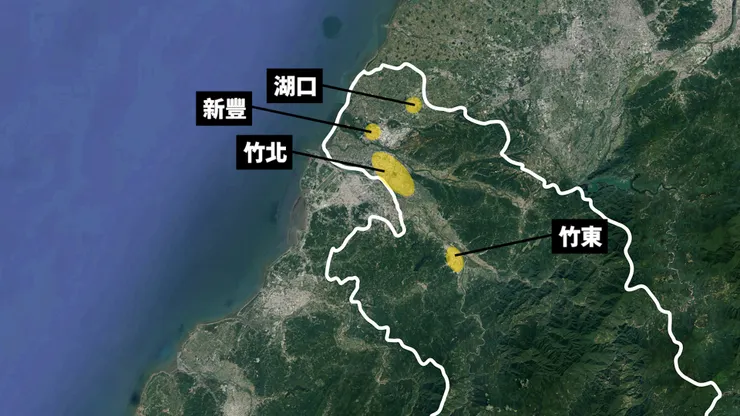

那從地圖上的建築分布來看,基本上可以發現新竹縣的人口,概略是聚集在湖口、竹北市兩大區塊,其餘還有竹東、新豐和其他的小型聚落。

raw-image

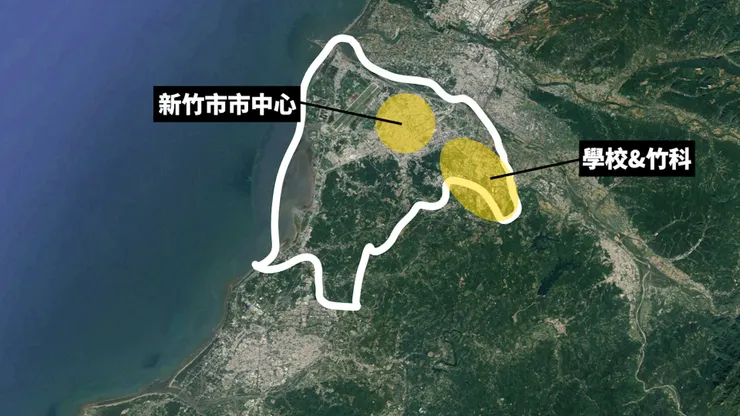

新竹市則可以用十八尖山為界,分成兩區塊,北邊是從新竹車站向四周擴散開來的市中心,南邊則是清大、陽明交大還有新竹科學園區為主,外加鄰近的住宅區。

raw-image

而在國道的部分,除了比較沒有經過人口稠密區的國道3號,其他則是以國道1號為主,尤其平日上下班時間,往返竹科的大量車潮,總會造成國1經常性的壅塞情況,而且從Google路況大數據來看,平日晚上的6點時段,國道1號靠近新竹科學園區的路段,幾乎都是呈現擁擠的紅色。

raw-image

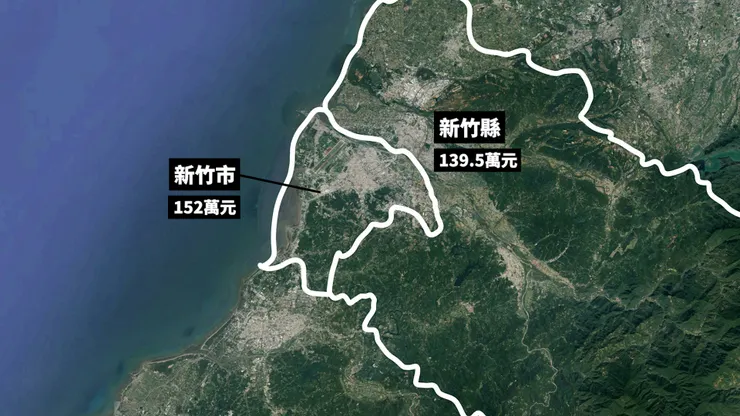

當然,說到新竹還有一個重點,那就是大家一聽到新竹兩個字,應該是直接跟科學園區聯想在一起,畢竟根據2023年財政部的公開資料,在綜合所得稅總所得平均數這個統計中,以新竹市152萬元,坐穩全台冠軍的領先地位,新竹縣更首次超車台北市,以139.5萬元位居第2名的寶座,第3名的台北市則是133.2萬元。

raw-image

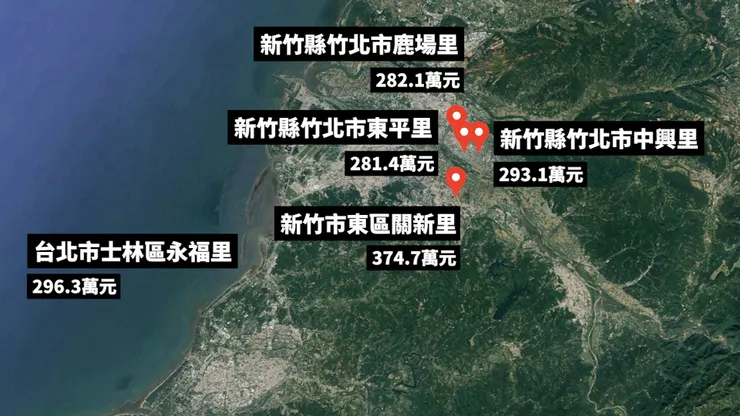

而且如果從縣市切換成里來看,則是新竹市東區關新里的374.7萬元傲視全台,就連相對客觀的中位數,也來到292.8萬元。不只如此,後續名次除了第2名是台北市士林區永福里,平均數字來到296.3萬元以外,其餘3到5名都是新竹縣竹北市包辦,分別是中興里的293.1萬元、鹿場里的282.1萬元以及東平里的281.4萬元,真的是驚人的高。

raw-image

那當然,單一個科學園區對新竹的影響,也不單單只有收入而已,就連許多縣市目前正在苦惱的人口外流問題,新竹縣市則是反過來,成為眾多人口遷入的城市。但人口移入就會造成一個最現實的問題,就是住房需求的提升,像是根據房地產網站的歷年大樓平均單價統計,新竹市從2019年約23.4萬元,到2023年已經來到41.9萬元,而新竹縣則是從2019年的21.57萬元,2023年來到將近約41.07萬元,漲幅相當的可怕。

除此之外,還有人口數量增加下,所造成的交通衝擊,讓新竹縣市的市區道路,已經難以負荷如此龐大、又集中時段湧現的車流,而且有統計數字指出,新竹市的運具比例,私人運具部分來到83.5%,公共運輸比例則只有6.1%,再加上許多道路難以拓寬,以及台鐵與高鐵比較偏向城際運輸,無法對市區或竹科的交通問題,帶來立即改善的情況下,才冒出了所謂的新竹縣市輕軌路線規劃,所以我們就馬上來看看,目前整體路網規劃了哪些路線吧。

輕軌路線

開頭先說明一下,因為每個縣市的路線規劃,都有很多歷代版本,這邊先把火力集中在目前最新的內容,以及新竹縣市雖然是兩個不同的地方政府、路網的規劃與送審也是分開的,但是為了方便,這邊會集中在一起說明,畢竟兩縣市的生活實在是密不可分。

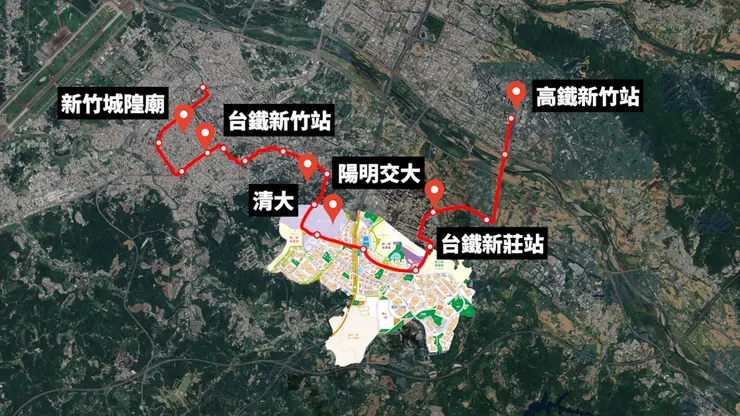

OK,那從新竹縣市各自釋出的規劃來看,首先第一條,是經過高鐵新竹站、台鐵新莊站、竹科、陽明交大、清大、台鐵新竹站,最後進入城隍廟周圍的紅線,路線總長暫定為17.1公里,設置18座車站,這條路線除了可以服務平常從台鐵新竹站,前往城隍廟的觀光人潮,也因為這條紅線,大約有3.6公里經過新竹科學園區,因此能提供新竹市中心與高鐵新竹站,往返竹科的上班族,除了汽機車以外的第二個選擇,也是新竹市政府主力在推動的路線。不過這條紅線雖然在整體路網中,有出現台鐵新莊站延伸到高鐵新竹站這段路線,但可行性研究並沒有提出,直到近期才跟新竹縣達成共識,要確定把紅線往高鐵站延伸,因此未來還要提出修正路線。

raw-image

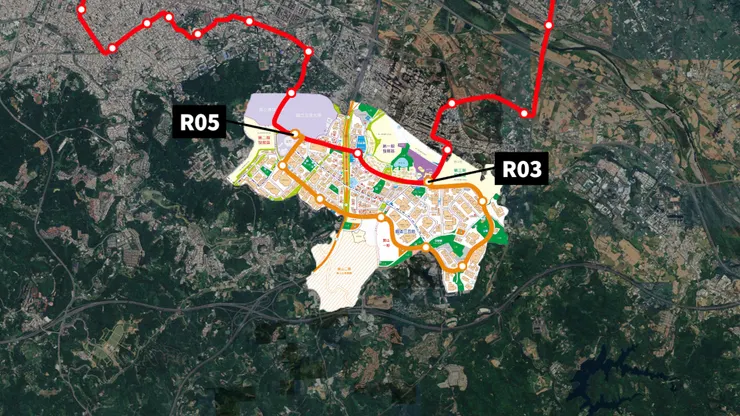

還有再來,說到新竹科學園區,因為整個園區範圍其實很大,以及先前有介紹正在施工的寶山一二期,因次從紅線目前的路線來看,沒辦法服務到園區更南邊與東邊的區域,尤其經過統計,新竹市到竹科的通勤旅次,佔整個園區的通勤總量62.2%,也代表需求相當高,所以第二條路線就是深入竹科的橘線,主要從紅線R05站開始往南,穿過竹科園區後,接回紅線R03站,路線總長暫定是7.1公里,設置8座車站。

raw-image

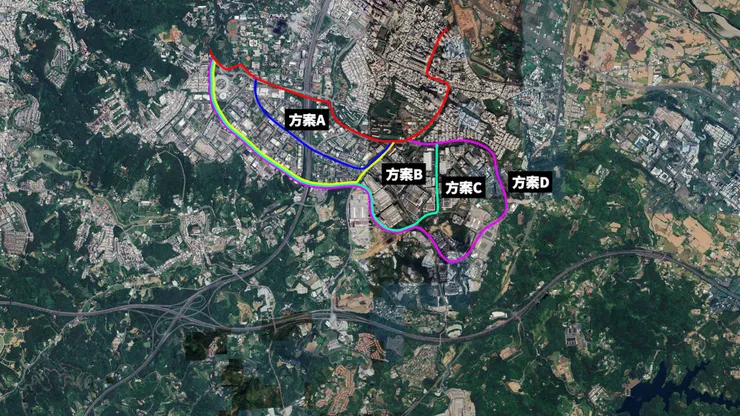

而這條橘線當初在選路線時,其實總共有4條路線再做選擇,分別是方案A的園區二路、方案B的園區三路、方案C與方案D,而方案D就是目前暫定的路線走法,原因是車站500公尺的服務涵蓋率,可以服務到整個園區的範圍。

raw-image

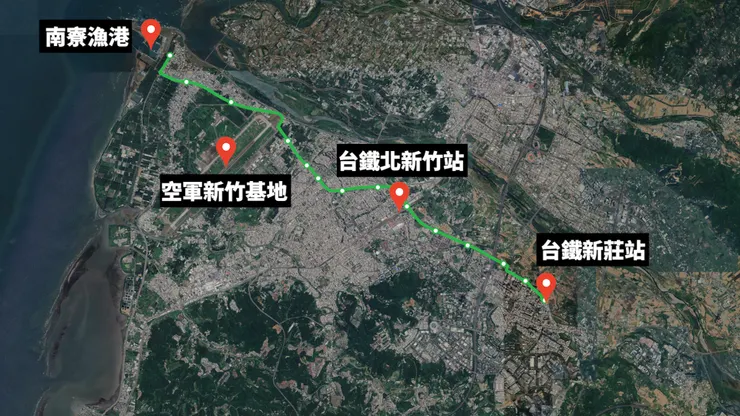

第三條就跟竹科沒有太大的關係,但整體路線長度也滿長的,主要從台鐵新莊站一路往西,經過正在開闢的光埔二期重劃區、藍線B12站、並且在台鐵北新竹站附近設站後,繼續往西接上紅線R14站、經過空軍新竹基地北側,最終進入南寮漁港,路線暫定為13.1公里,設置15座車站,基本上可以認定是一條觀光路線,藍線部分因為大多經過新竹縣,所以擺到後面來談。

raw-image

那以上三條是主要經過新竹市的路線,接下來就把地圖範圍拉得更大一點,來看看新竹縣的路線有哪些,不過新竹縣是在2022年11月時,提出整體路網評估計劃到中央審查,目前還沒正式通過。

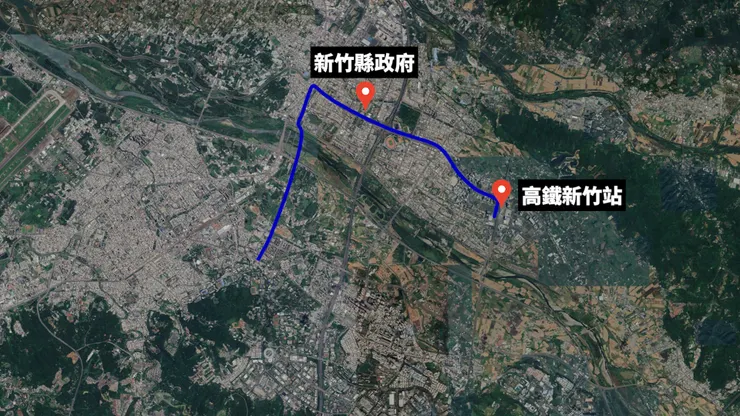

首先,新竹縣最重要的,是從高鐵新竹站往西,一路穿越國道1號、新竹縣政府、並且在靠近台鐵路線轉往南邊後,穿過頭前溪接上紅線R08站的藍線,主要提供竹北市進出新竹市的其他通勤選擇,也滿足竹北部分居民,東西向往來的交通需求。

raw-image

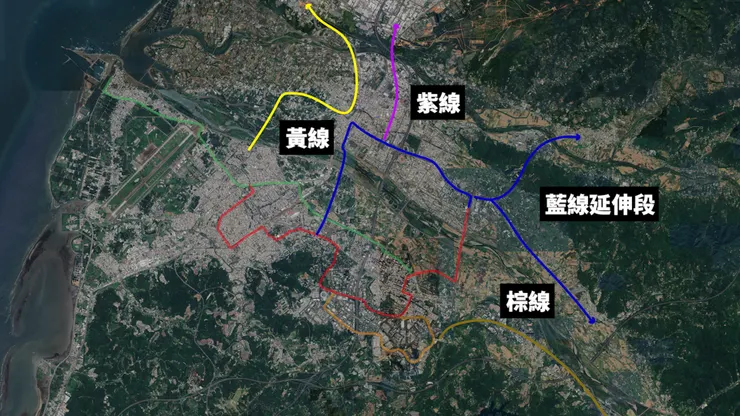

另外還有像是往芎林與新埔的兩條藍線延伸段、還有新竹縣政府往北,經過新竹工業區,最終連接到湖口的紫線、以及從新竹市橘線往東,連接到竹東的棕線、最後則是從湳雅往北到新庄子的黃線,以上就是目前新竹大概的路線規劃。

raw-image

最近幾項新消息

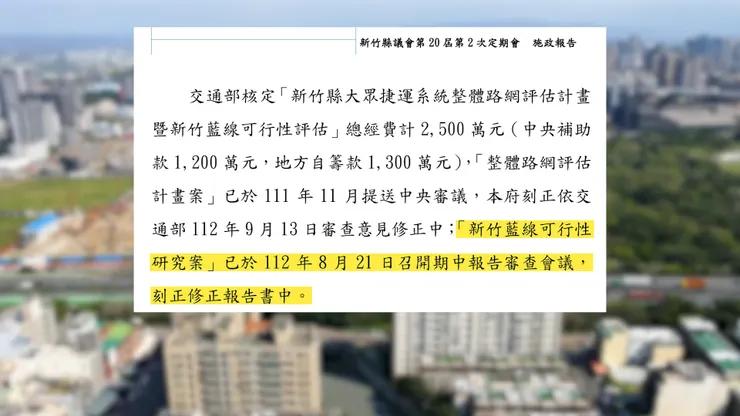

OK,那在知道新竹縣市大概的路網規劃後,接下來,就要來看一下最近縣市政府釋出的幾項消息,我們先從新竹縣看起。第一個就是剛剛說到的,新竹縣整體捷運路網包括藍線延伸、黃線、紫線、棕線等等路線,在2022年11月已經送到中央進行審議,目前還在修正當中。而新竹縣多條捷運路網中,是以藍線做為主要推動的路線,畢竟竹北市往返新竹市的橋梁道路,每到上下班時間,都是車多擁擠的狀態,而根據新竹縣政府,在2023年10月底釋出的施政報告來看,目前新竹藍線的可行性研究案,已經在同年8月召開期中報告審查會議,目前還在修正當中,交通旅遊處則是預計在2024年11月會完成,以上是新竹縣目前的進度。

raw-image

那新竹市的部分內容就比較多了,除了以紅線作為主要推動路線外,根據2023年11月,新竹縣市政府與園區同業公會共同簽署的備忘錄,終於敲定紅線會延伸到高鐵新竹站,後續市政府也會提送修正路線。

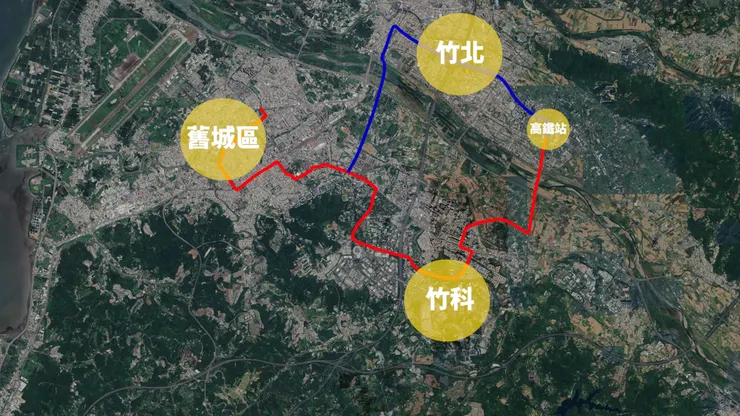

當然,有在關注新竹輕軌發展的觀眾,一定會知道這條延伸路線,先前縣市政府雙方一直沒有達成共識,再加上路線跟台鐵六家線競合、機廠選址、運量預估、經費分攤等議題存在疑慮的情況下,導致紅線進度卡關,一直停在可行性研究階段,也代表這次總算有好消息傳來。那除了紅線延伸高鐵新竹站外,還有確定紅線與藍線,會串聯新竹舊城區、新竹科學園區、高鐵新竹站及竹北生活圈四大生活圈,並且雙方會共同向中央爭取,等於一種組隊的概念。

raw-image

除此之外,在同年2023年12月舉行的地方說明會中,也透露出幾項消息,第一個是計畫採用專有路權。第二個,則是不會用到台鐵六家線軌道,並且評估有需要蓋新橋,通過頭前溪連到高鐵新竹站的話,就直接蓋,經費則是縣市政府照比例分攤。

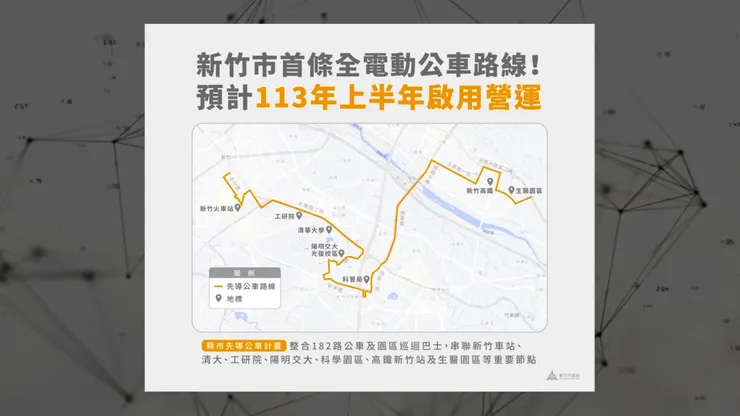

第三則是確定會共用機廠,而簡報列出的機廠位置,是個沒那麼好的方案,因此實際位置,後續還會由縣市政府雙方進行協調。其他還有像是雖然先前說以高架作為主要形式,但後續考量噪音、景觀與土地徵收等等層面影響,似乎部分路段有可能會改成地下,以及目前是希望先幫新竹縣通過整體路網後,雙方再一起跟中央爭取計畫經費,並且新竹市會先針對紅線推出先導公車計畫,以電動公車作為主要車輛,路線則是依序串接新竹車站、工研院、清大、陽明交大、竹科、高鐵新竹站與新竹生醫園區,並且班距從40分鐘縮短到20分鐘,主要就是希望培養民眾搭乘習慣,目前是預計2024年上半年可以投入試營運。

raw-image

不過從地方說明會的簡報裡,有個我自己不太確定的點,因為從倒數幾張簡報跟整體路網相比,這邊的紅線標示,似乎是以高鐵新竹站到R11、總共14公里、設置15座車站的路段會優先推動,換句話說,也就是新竹車站之後的一小段,似乎先暫緩的樣子。當然這個不是很確定啦,因為在正式進入發包與施工前,包括路線長度、車站數量與位置等等的資訊,都有高機率會再做修正跟調整,後續如果有明確的消息出來,會再做一次內容更新。

raw-image

受到質疑的運量預測與經費

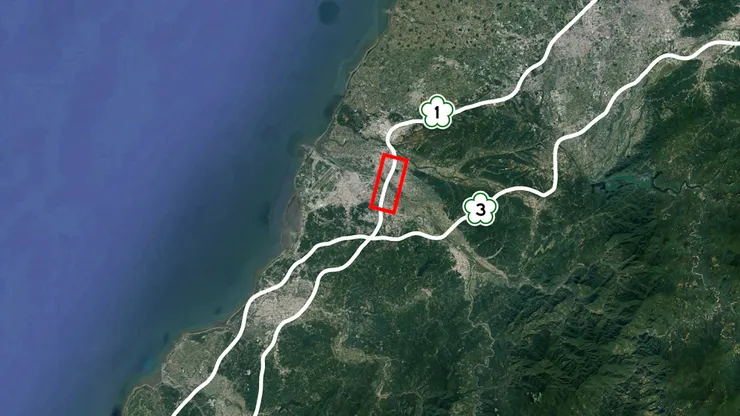

當然,在整個大眾運輸系統的推動上,一定會碰上許多個問題,首先第一個最重要的,就是得先找出目前能規劃成路廊的道路,尤其考量現有的地形與河流,以及路寬是否能容納輕軌運行種種狀況下,在選擇路線上會受到限制。

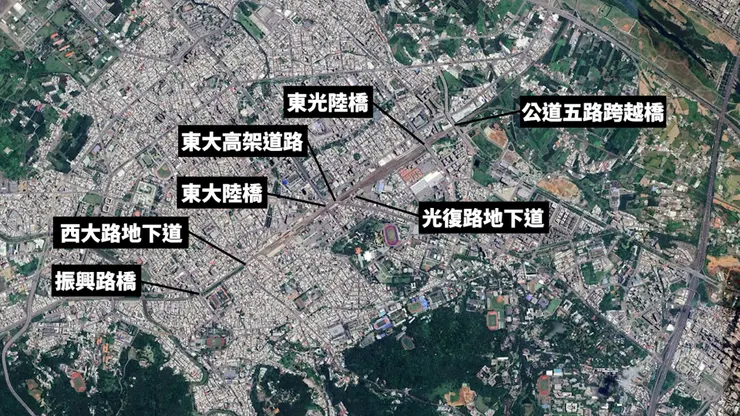

像是行經新竹市中心的台鐵路線,把整個區域一分為二,因此車站附近區域的東西兩側地區,目前是依靠振興陸橋、西大路地下道、東大陸橋、東大高架道路、光復路地下道、東光陸橋以及公道五路跨越橋等7條道路連接。

raw-image

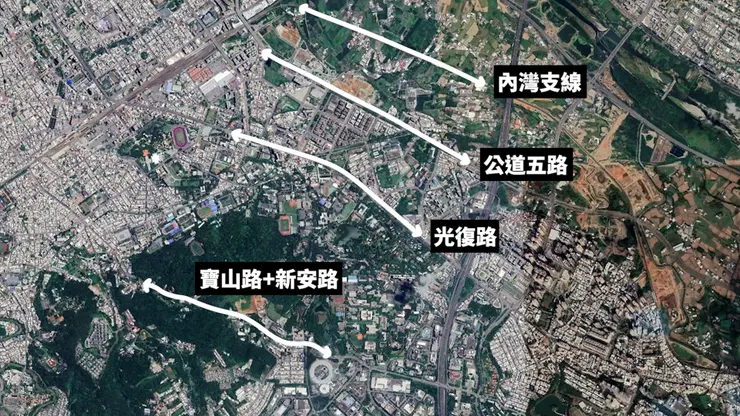

而再往東走一點,在台鐵路線以東到國道1號以西的區域,分別是公道五路、光復路與寶山/新安路,還有一條台鐵內灣支線等4條路線。而跨越國道1號選擇則比較多,分別是這7條,還有新竹縣市的界線頭前溪,目前則是有4座橋梁以及1座鐵路橋連接。

raw-image

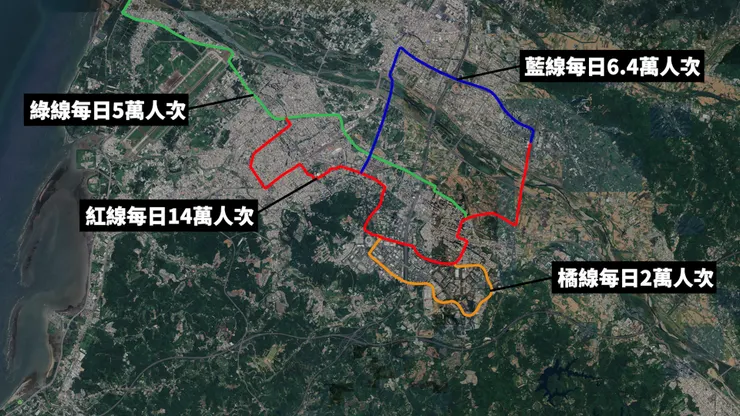

除此之外,在2022年新竹市針對整體路網的預測運量數據中,由少到多分別是橘線每日2萬人次、綠線每日5萬人次、藍線每日6.4萬人次、紅線每日14萬人次,雖然這個數據假設的目標年是2051年,但有不少人質疑運量預測過於樂觀,畢竟對照到目前其他縣市,已經營運的輕軌路線,也都發生實際搭乘人數,小於原本預估的問題。

raw-image

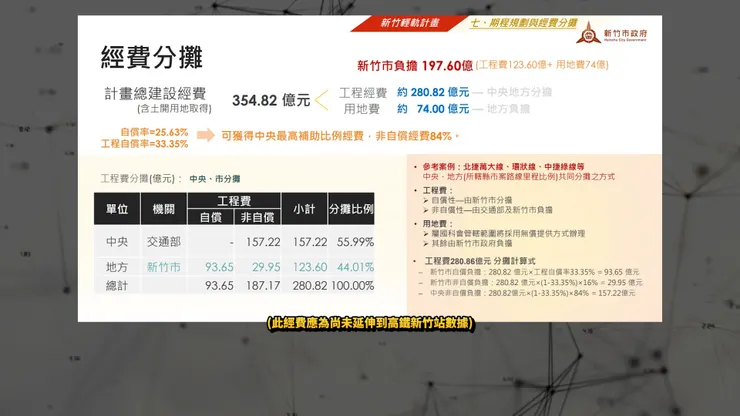

而另一個很現實的狀況就是經費,像新竹市政府在說明會中提到,目前紅線的總建設經費預估是354.82億元,分別是工程經費的280.82億元,以及用地費74億元,而如果假設能獲得中央最高補助比例84%的話,新竹市總共需要負擔的費用,是123.6億元再加上74億元的用地費,總共會來到197.6億元。

raw-image

當然,這部分因為整條路線都還在很前期的階段,後續也有高架跟地下,兩種型式要選擇,都會影響整體經費的多寡,但就目前的數字來說,有許多人擔心如果以樂觀的運量預測完工通車,但通車後實際搭乘情況不理想,就會衍伸出經營問題。

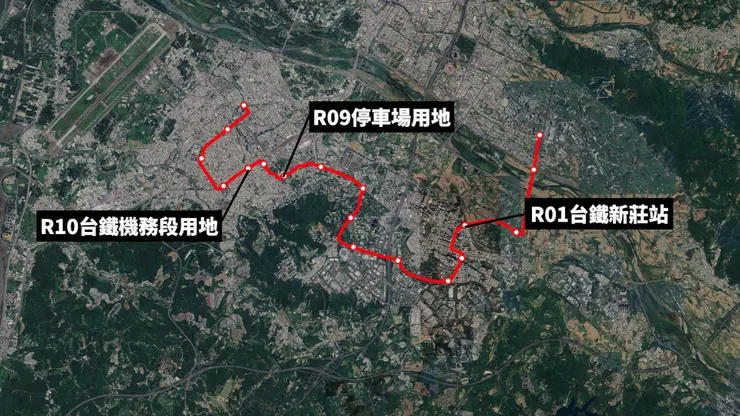

而針對這方面的質疑,新竹市政府是有給出一些說明,首先在經費部分,目前每條路線單靠票箱收入一定都不夠,但捷運會提高沿線的經濟效益,也會讓整個都市發展範圍擴張、交通問題獲得舒緩。另外,目前紅線整條路線經過評估,有R01台鐵新莊車站附近、R09停車場用地、以及R10台鐵機務段用地等3個初步建議土開地點,預估可以帶來75.8億元的經費挹注。

raw-image

運量部分則是牽涉到要如何引導使用私人載具的人,轉移到大眾運輸系統上。當然,這個是許多推動捷運建設的縣市,都在共同煩惱的問題,不過對於每天往返竹科的人來說,或許最大的誘因,就是搭輕軌上下班時,發現比自己開車通勤時間有感降低、而且還不用一直塞在路上,這樣應該就會有很多人改搭輕軌了。但換個角度來講,當今天大家都搭輕軌、讓路上車輛變少的情況下,可能又會促使一些人又回去使用汽車機車,這個問題真的十分兩難。

最後,除了路線選擇、運量預估、經費的問題外,也還有施工所造成的交通黑暗期、新竹市路線規劃怎麼沒經過香山、紅線跨過國道1號要怎麼跨、以及目前路線有一段會穿越清大跟陽明交大校區,使否會引起校方反彈,這些也都是問題之一。

塞車不是一天造成的

其實引進大眾運輸系統,對於減緩塞車的最主要效用,就是一台公車、或是一班輕軌,同時能載運比一台車還更多的人,並且假設是A級路權的情況下,既不會影響原本在路面行駛的車輛、對於整體車輛路線的調度,也會有更好的安排。但有優點當然就有缺點,每個縣市在規劃路線的同時,就得面對實際的縣市財政考量、運量預測究竟能否達標、能否支撐未來營運等等問題,還有最重要的,究竟能讓多少民眾從汽機車轉移到輕軌上。

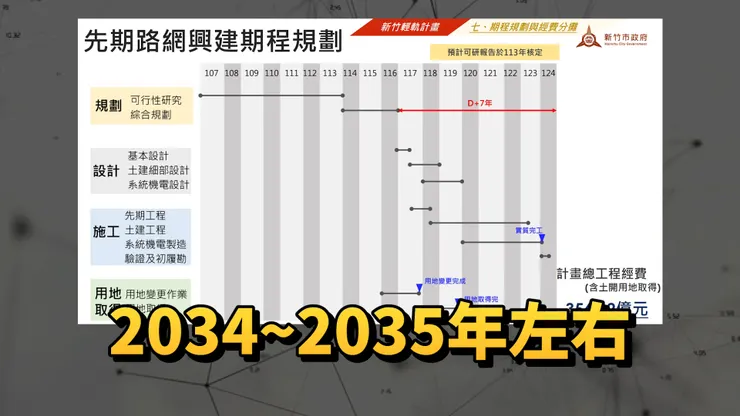

那回過頭來看目前進度最快的紅線,其實在地方說明會中,是有提到目前預估的時間點,也就是綜合規劃核定後的7年完工,而目前預計可行性研究在2024年核定、綜合規劃則是2027年,再加7年的設計與施工,預計通車時間大約會落在2034年~2035年左右,距離現在大約是差不多10多年的時間,不過,在說明會中的官員其實也表達得很清楚,10多年已經是進度要非常拚的情況,因為後續還有綜合規劃、細部設計、發包、都市計畫、環評等等眾多流程得進行,所以基本上這個時間表,目前就先當作初步的參考,畢竟可行性研究真的還是很前期的階段。

raw-image

除此之外,也有許多在說明會中提出的問題,是在後續階段才會有明確的答案出現,還有先前已經提出來的新竹大車站計畫,當中的跟輕軌設站位置,以及火車站連接問題也息息相關,但目前大車站計畫的進度與想法,也還不是很明朗。

而對於目前大家最重視的塞車問題來說,除了道路以及今天的主角,大眾運輸系統規劃以外,其實都市計畫也占了很重要的關鍵位置。也就是如果目前一個區域的現有人口,遠遠超過了都市計畫的預估人數,塞車這個狀況,其實就變成其中一個問題而已,因為連同其他層面包括學校數量、公園、或是其他公共設施不足、人口過於密集等等問題,都會連帶的產生,而在新竹的都市計畫裡,關埔一期其實就是很明顯的例子,但為了滿足科學園區附近的大量住宅需求,似乎也是個十分難解的問題了。

新竹縣市的大眾運輸系統規劃,是個吵了很多年的題目,尤其在生活緊密相連的區域,卻是由兩個不同的縣市治理的情況下,就得由雙方共同推動計畫來解決問題、達成共識,並且持續且長久地把計畫進度往下推,所以這邊不得不說,在未來勢必要思考一下,新竹縣市究竟要不要合併的問題,當然這當中牽涉到政府能否多爭取到更多經費、以及新竹整體發展規劃、重大建設與資源分配等等問題,合與不合都有利弊優缺,沒有絕對的好與壞,但在兩縣市生活如此緊密的情況下,我個人覺得這是可以思考的一個方向。

台灣解碼中是個專注於「交通建設、重大工程、區域發展」三大議題的YouTube頻道,點選下方傳送門可以看到精美動態地圖所呈現的內容!
👉本集YouTube傳送門:https://youtu.be/7Ai6CFci89M
