農舍開工四天後,因為要等鋼筋廠出貨, 又遇到下雨,大吊車不能進泥濘的農地,這一停工就是22天,真是夠讓人心急的。
後來才知道這個鋼筋廠人手不足,訂單若多,就必須等待很長的時間才能出貨。為了接下來的工程不會被鋼筋材料商延誤,不得不另外找鋼筋廠。
我們的模板師傅來自花蓮玉里,因為地緣和熟識的關係,我們改成向花蓮富里的鋼筋廠叫貨。原來的鋼筋廠,車程20分鐘,富里的鋼筋廠,車程45分鐘。雖然路途較遠,但效率大大提高,等待時間大為縮短。

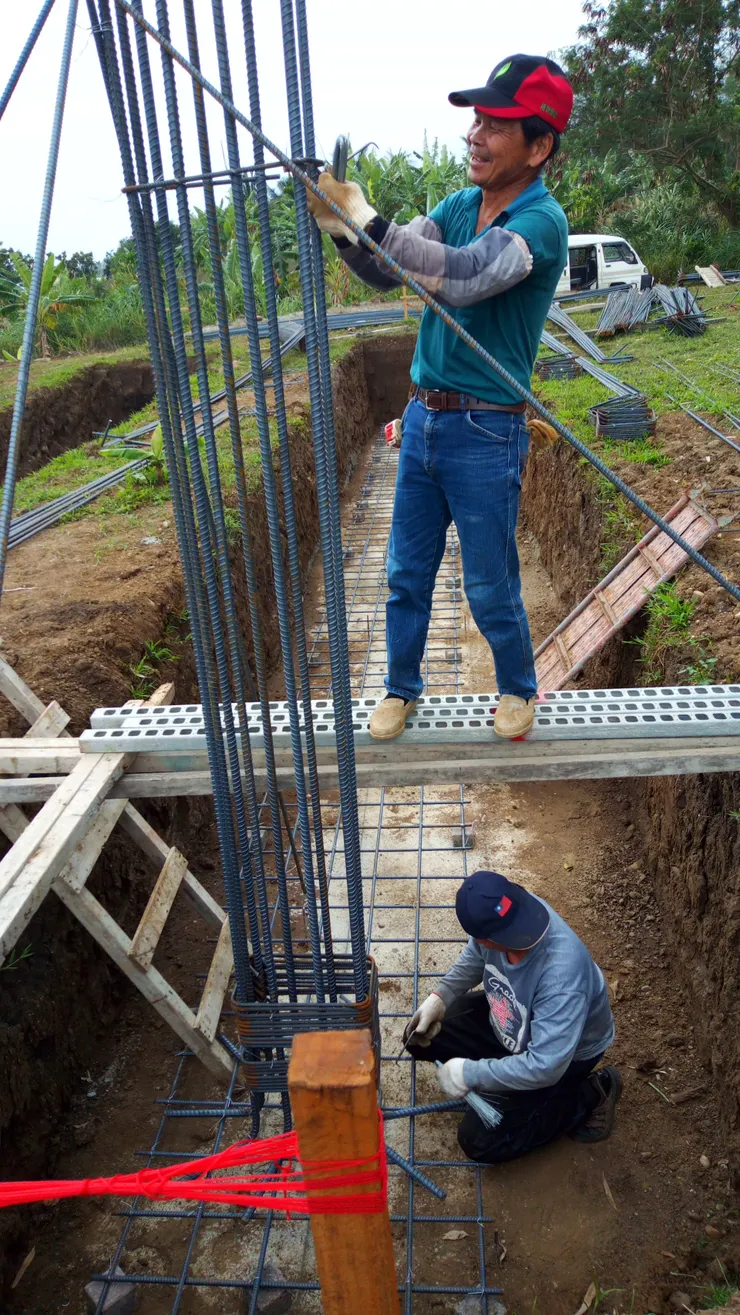

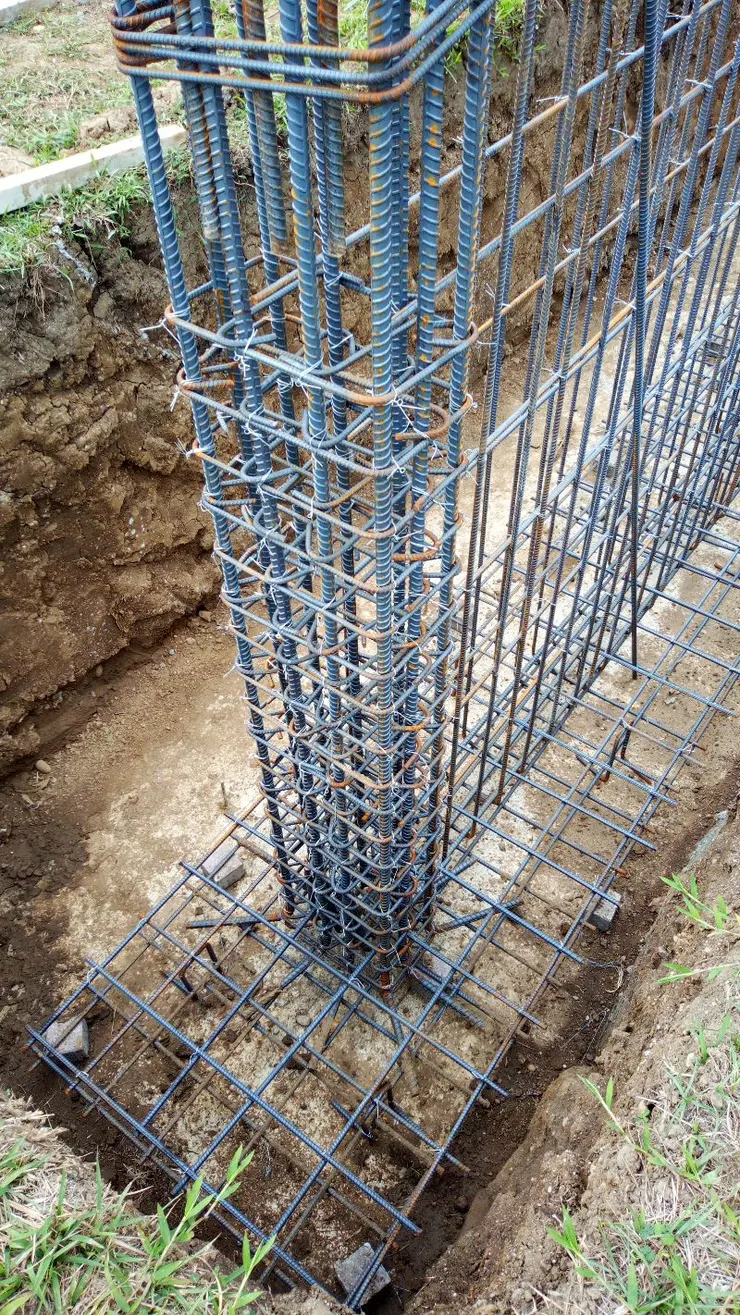

開工第27天,來自花蓮的鋼筋工班來了,班底都是老師傅,動作純熟,技術一流,令人驚喜。他們凌晨四點就得出發,七點鐘到我們的農地工作,態度專業、敬業。我們很慶幸可以找到這麼好的一個鋼筋工班。
樂在工作的鋼筋師傅
以行動支持創作者!付費即可解鎖
本篇內容共 494 字、0 則留言,僅發佈於買農地、蓋農舍、過農莊生活你目前無法檢視以下內容,可能因為尚未登入,或沒有該房間的查看權限。
avatar-img
1.0K會員
309內容數
都市生活的擁擠空間和緊湊步調,讓我們一家六口在2015年底,像逃難似的逃到台東海岸偏鄉,打算永久定居在此。有太多人質疑,在缺乏各樣資源的偏鄉,如何能謀生、孩子如何受到良好的教育、醫療需要如何顧及......習慣都市生活的人,對鄉居生活有種種疑慮和不安。對這些疑問,我沒有標準答案,只有親身體驗的歷程。
留言0
查看全部
avatar-img
發表第一個留言支持創作者!
我蓋了一間農舍 的其他內容
開工頭四天,工程進行順利,正開心,沒想到第五天起,進入等待模式。本來下個步驟是綁鋼筋,但是我們等了三天,才從鋼筋工頭那裡拿到料單,也就是該採買的鋼筋種類和數量。
2019年二月21日,等待三年多,歷經各樣險阻和心酸,我們的農舍終於開工,這真是一個值得慶賀的日子。我們要蓋的農舍只有一層樓,所以在地基的選擇上,不必用到昂貴費時的「筏式地基」,只需要「連續地基」即可。
光請人搭廿公尺長、180公分高的安全圍籬,帶工帶料,可要花兩萬多元。但上帝差來幫助者.......
開工頭四天,工程進行順利,正開心,沒想到第五天起,進入等待模式。本來下個步驟是綁鋼筋,但是我們等了三天,才從鋼筋工頭那裡拿到料單,也就是該採買的鋼筋種類和數量。
2019年二月21日,等待三年多,歷經各樣險阻和心酸,我們的農舍終於開工,這真是一個值得慶賀的日子。我們要蓋的農舍只有一層樓,所以在地基的選擇上,不必用到昂貴費時的「筏式地基」,只需要「連續地基」即可。
光請人搭廿公尺長、180公分高的安全圍籬,帶工帶料,可要花兩萬多元。但上帝差來幫助者.......
你可能也想看
Google News 追蹤
Thumbnail
現代社會跟以前不同了,人人都有一支手機,只要打開就可以獲得各種資訊。過去想要辦卡或是開戶就要跑一趟銀行,然而如今科技快速發展之下,金融App無聲無息地進到你生活中。但同樣的,每一家銀行都有自己的App時,我們又該如何選擇呢?(本文係由國泰世華銀行邀約) 今天我會用不同角度帶大家看這款國泰世華CUB
Thumbnail
嘿,大家新年快樂~ 新年大家都在做什麼呢? 跨年夜的我趕工製作某個外包設計案,在工作告一段落時趕上倒數。 然後和兩個小孩過了一個忙亂的元旦。在深夜時刻,看到朋友傳來的解籤網站,興致勃勃熬夜體驗了一下,覺得非常好玩,或許有人玩過了,但還是想寫上來分享紀錄一下~
Thumbnail
週四 晴朗午後大雨 32° 今日施作 校門口鋪面整地餘方棄土5寸管埋設,東側花台鋼筋綁紮組模放樣,南側餘方棄土車道口結構鋼筋綁紮。 點工x2,租工x2,義交3員。 怪手x2,土車三合一x1。 第二階段鋼筋料進場。 今天我開始用我的管挖證打開工卡正式成為公共工程的現場管理人員。 早上的校門
Thumbnail
週三 陰晴偶雨 33° 本日施作 校門口鋪面破碎,餘方棄土,東側溝蓋板澆置,北側整地車道口結構層鋼筋綁紮組模澆置。 點工x2,租工x2,水溝班x6,義交2員。 怪手x2,土車x1,280混凝土12m3,2寸pvc x20,5寸pvc x2。 廢鐵一批 我的管挖證今天收到可以打開工卡了,但是
Thumbnail
週二 晴朗炎熱 35° 校門口鋪面破碎,餘方棄土,東側溝蓋板鋼筋綁紮組模,北側車道口pc打底。 點工x2 租工x2 水溝班x5 怪手x2 土車x1 混凝土140kgf x 2m3 今早要施作校門口鋪面破碎,昨天已經跟校方溝通過。一早8-9點是學生入校的尖峰時段,我們刻意延後到9點才要開始施作
Thumbnail
週四 晴朗炎熱 35度 溝蓋鋼筋綁紮組模,高程放樣,圍牆修邊整地,樹穴斷根 點工x2 ,租工x2,水溝班x3,義交2員 怪手x2,吊卡x1。 槽鋼x33,樹纜x9 北側今天修整牆邊整地,一台怪手整理餘方。一早公園處來處理樹根,他們派來破碎機直接將樹根切碎後可以進行堆肥,因為颱風剛過,他們每
Thumbnail
週六 陰偶雨 30° 透水管埋設 整地夯實 工區垃圾清運 東側樹穴斷根 整備樹穴組模 南側溝蓋板鋼筋綁紮 點工x2 租工x2 水溝班x3 義交x2 怪手x2 透水磚餘料進場 不知道為什麼粗工總是8點才會出現。工人們8點準時各就各位,埋透水管的,包透水管的,整理工區垃圾的,整地的。一早開
Thumbnail
週五 雨 30° 整地修邊 溝底清淤 補透水管孔 花台拆模 蓋鋼板 溝蓋板鋼筋綁紮鋪設 點工x2 租工x2 義交x2 怪手2台 型鋼x32,槽鋼x30,點焊網x41件,中壢運來鋼撐一批沒點數量,100x180橡皮墊x7,2”PVC管x25,鐵板x2 。 一早到工地就安排工人分頭進行今天
Thumbnail
週六 晴朗炎熱 體感41° 餘方棄土,透水管孔破碎,花台高程放樣組模澆置。 點工3,租工2,義交2 怪手2,土車1,混泥土210 x5m3 上兩天課回來有點混亂。一早南側工人就開始組花台模,一台怪手過來吊型鋼槽鋼為灌漿做準備 我跟主任開始放花台的高程,東側怪手正在出土,這邊的土裡很多大大小
Thumbnail
週三 晴 午後雷陣雨 點工x2 怪手x2 義交x3 土車x6 鋪面破碎 餘方棄土 一早經理來打開工卡 提到鐵箱希望還是跟公司其他組相同樣式 東側 內溝結構層太厚約40cm 先起磚待出土後約業主會勘再確認是否要打掉翻新(結構很穩固實無需再翻新內溝結構) 溝通完後 一部怪手出土 一部持續破
Thumbnail
2016/10/30-11/5 十月的最後一天,週一上午,把建築工程施工合同簽了,母公司的意見是「增加保密條款和廉潔條款」,承包人的意見是「明確竣工審查需要多少時間?以確保不拖延尾款」以及「代辦施工許可証所負擔的費用,應不含農民工與文明施工保証金」。   開發區的基礎設施局局長認為我委
Thumbnail
現代社會跟以前不同了,人人都有一支手機,只要打開就可以獲得各種資訊。過去想要辦卡或是開戶就要跑一趟銀行,然而如今科技快速發展之下,金融App無聲無息地進到你生活中。但同樣的,每一家銀行都有自己的App時,我們又該如何選擇呢?(本文係由國泰世華銀行邀約) 今天我會用不同角度帶大家看這款國泰世華CUB
Thumbnail
嘿,大家新年快樂~ 新年大家都在做什麼呢? 跨年夜的我趕工製作某個外包設計案,在工作告一段落時趕上倒數。 然後和兩個小孩過了一個忙亂的元旦。在深夜時刻,看到朋友傳來的解籤網站,興致勃勃熬夜體驗了一下,覺得非常好玩,或許有人玩過了,但還是想寫上來分享紀錄一下~
Thumbnail
週四 晴朗午後大雨 32° 今日施作 校門口鋪面整地餘方棄土5寸管埋設,東側花台鋼筋綁紮組模放樣,南側餘方棄土車道口結構鋼筋綁紮。 點工x2,租工x2,義交3員。 怪手x2,土車三合一x1。 第二階段鋼筋料進場。 今天我開始用我的管挖證打開工卡正式成為公共工程的現場管理人員。 早上的校門
Thumbnail
週三 陰晴偶雨 33° 本日施作 校門口鋪面破碎,餘方棄土,東側溝蓋板澆置,北側整地車道口結構層鋼筋綁紮組模澆置。 點工x2,租工x2,水溝班x6,義交2員。 怪手x2,土車x1,280混凝土12m3,2寸pvc x20,5寸pvc x2。 廢鐵一批 我的管挖證今天收到可以打開工卡了,但是
Thumbnail
週二 晴朗炎熱 35° 校門口鋪面破碎,餘方棄土,東側溝蓋板鋼筋綁紮組模,北側車道口pc打底。 點工x2 租工x2 水溝班x5 怪手x2 土車x1 混凝土140kgf x 2m3 今早要施作校門口鋪面破碎,昨天已經跟校方溝通過。一早8-9點是學生入校的尖峰時段,我們刻意延後到9點才要開始施作
Thumbnail
週四 晴朗炎熱 35度 溝蓋鋼筋綁紮組模,高程放樣,圍牆修邊整地,樹穴斷根 點工x2 ,租工x2,水溝班x3,義交2員 怪手x2,吊卡x1。 槽鋼x33,樹纜x9 北側今天修整牆邊整地,一台怪手整理餘方。一早公園處來處理樹根,他們派來破碎機直接將樹根切碎後可以進行堆肥,因為颱風剛過,他們每
Thumbnail
週六 陰偶雨 30° 透水管埋設 整地夯實 工區垃圾清運 東側樹穴斷根 整備樹穴組模 南側溝蓋板鋼筋綁紮 點工x2 租工x2 水溝班x3 義交x2 怪手x2 透水磚餘料進場 不知道為什麼粗工總是8點才會出現。工人們8點準時各就各位,埋透水管的,包透水管的,整理工區垃圾的,整地的。一早開
Thumbnail
週五 雨 30° 整地修邊 溝底清淤 補透水管孔 花台拆模 蓋鋼板 溝蓋板鋼筋綁紮鋪設 點工x2 租工x2 義交x2 怪手2台 型鋼x32,槽鋼x30,點焊網x41件,中壢運來鋼撐一批沒點數量,100x180橡皮墊x7,2”PVC管x25,鐵板x2 。 一早到工地就安排工人分頭進行今天
Thumbnail
週六 晴朗炎熱 體感41° 餘方棄土,透水管孔破碎,花台高程放樣組模澆置。 點工3,租工2,義交2 怪手2,土車1,混泥土210 x5m3 上兩天課回來有點混亂。一早南側工人就開始組花台模,一台怪手過來吊型鋼槽鋼為灌漿做準備 我跟主任開始放花台的高程,東側怪手正在出土,這邊的土裡很多大大小
Thumbnail
週三 晴 午後雷陣雨 點工x2 怪手x2 義交x3 土車x6 鋪面破碎 餘方棄土 一早經理來打開工卡 提到鐵箱希望還是跟公司其他組相同樣式 東側 內溝結構層太厚約40cm 先起磚待出土後約業主會勘再確認是否要打掉翻新(結構很穩固實無需再翻新內溝結構) 溝通完後 一部怪手出土 一部持續破
Thumbnail
2016/10/30-11/5 十月的最後一天,週一上午,把建築工程施工合同簽了,母公司的意見是「增加保密條款和廉潔條款」,承包人的意見是「明確竣工審查需要多少時間?以確保不拖延尾款」以及「代辦施工許可証所負擔的費用,應不含農民工與文明施工保証金」。   開發區的基礎設施局局長認為我委
