壁癌處理工事

2023/08/06閱讀時間約 2 分鐘

壁癌處理要先從根本解決,像是管線破裂、潮濕等,知道原因才可以治本。當然這一切是在有辦法解決根本原因時。

像我們家是40年老宅,鄰居也不願意一起出錢處理,那就只好治標不治本了。

整體而言,加上雨天工作太累停工及被ㄘㄨㄥˋ康,施工期約1.5個月共7-8道工法,每道上1-3層

First.淨空

淨空前堆滿非我的雜物群

淨空前堆滿非我的雜物群

整理約3天,共清出6-7袋黑色大圾垃袋

整理約3天,共清出6-7袋黑色大圾垃袋

舊家具們(後全部丟棄換新)

舊家具們(後全部丟棄換新)

2nd.刮除壁癌及殘膠

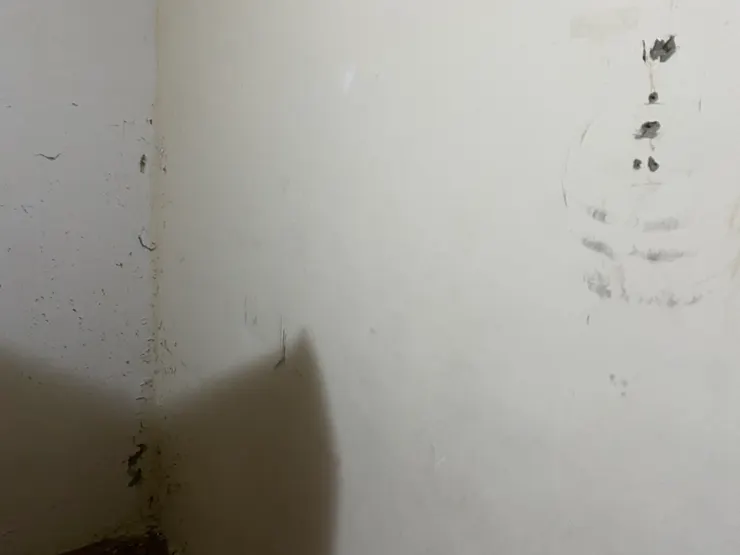

此處壁癌來源為大樓外牆的延伸牆,須重做防水

此處壁癌來源為大樓外牆的延伸牆,須重做防水

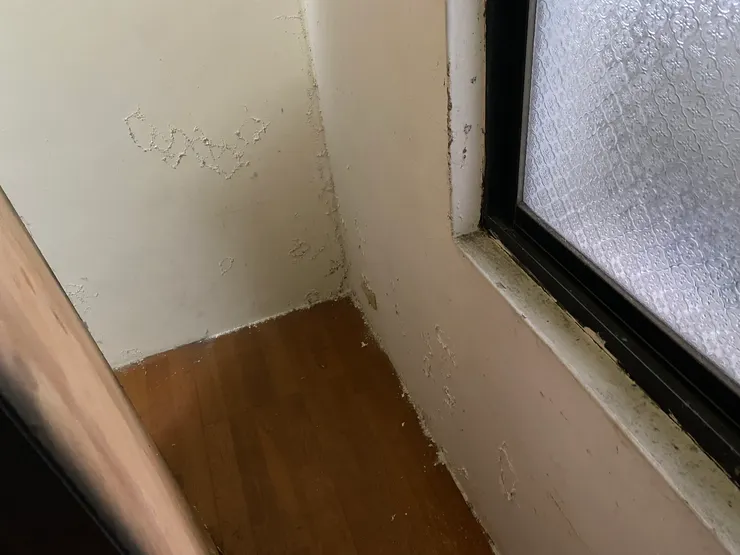

此處另一側為廚房,壁癌原因為管線老舊破裂

此處另一側為廚房,壁癌原因為管線老舊破裂

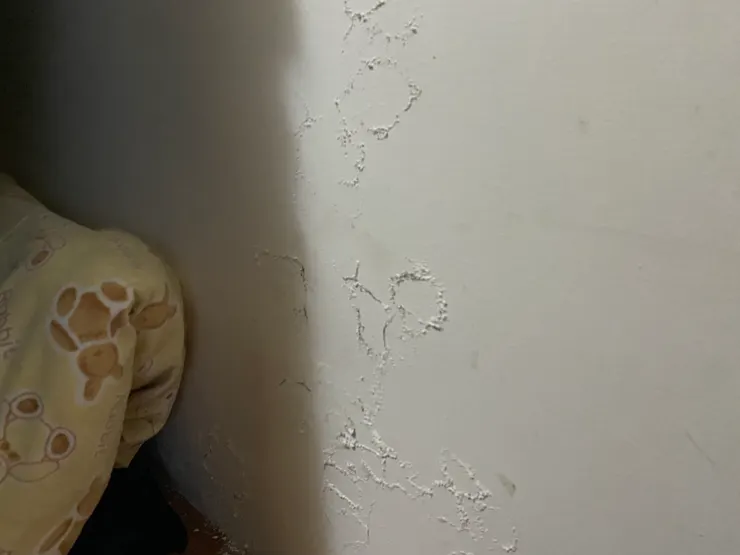

需刮除的漆面

需刮除的漆面

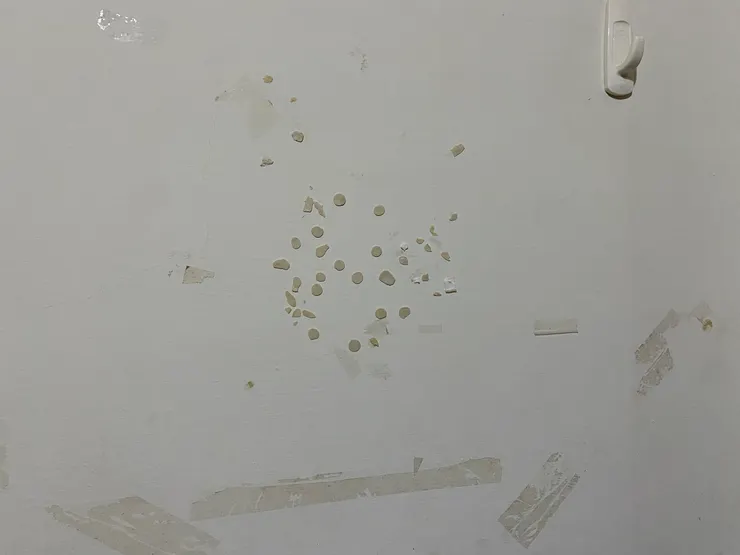

需刮除的殘膠

需刮除的殘膠

淨空空間及丟棄老廢家具後(有echoㄛd(d'∀')

淨空空間及丟棄老廢家具後(有echoㄛd(d'∀')

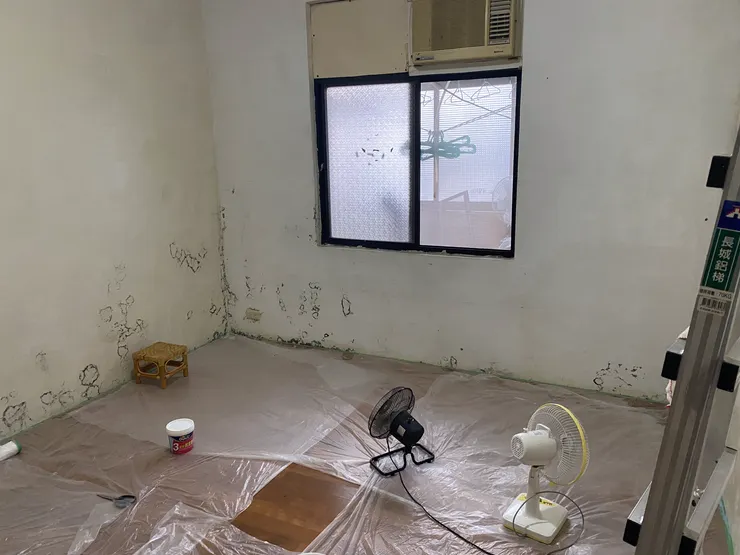

刮除完後的施工照

刮除完後的施工照

3rd.壁癌漆+彈性補土

得利抗壁癌威力包

得利抗壁癌威力包

3道工法+1道補土(需自行添購)

3道工法+1道補土(需自行添購)

此處施工順序為防霉2>防水2>彈性補土2>底漆2

  • 一日水電工
整理過後的廁所

整理過後的廁所

自己加裝的三通(洗屁屁神器d(d'∀')

自己加裝的三通(洗屁屁神器d(d'∀')

勿信好X家店員,還是找專業的問

4th.被ㄘㄨㄥˋ康 ─ 底漆不夠,回好X家詢問店員被推薦買透明漆...杯具

因他推薦的透明漆是油性漆,所以把水性漆全部咬起來且含甲苯,很臭又有毒ㄚ

。゚ヽ(゚´Д`)ノ゚。只好轉頭找油漆行求助,結論是重新刮掉漆面新的防水漆及批土

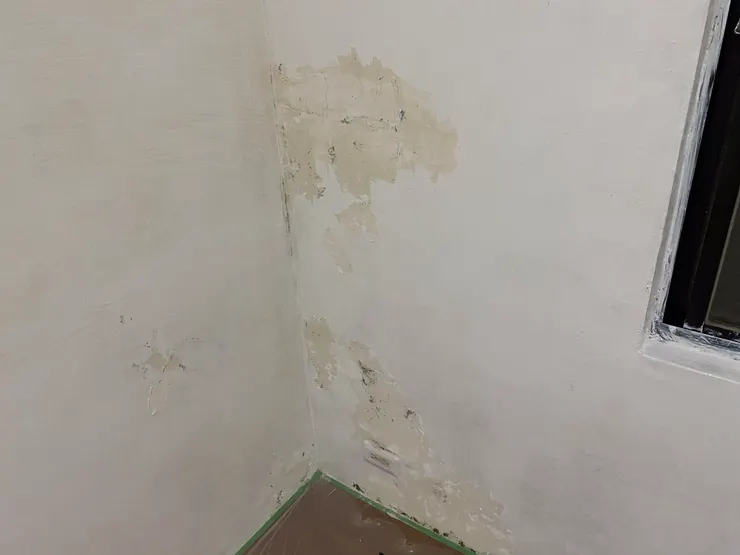

悲劇的牆面

悲劇的牆面

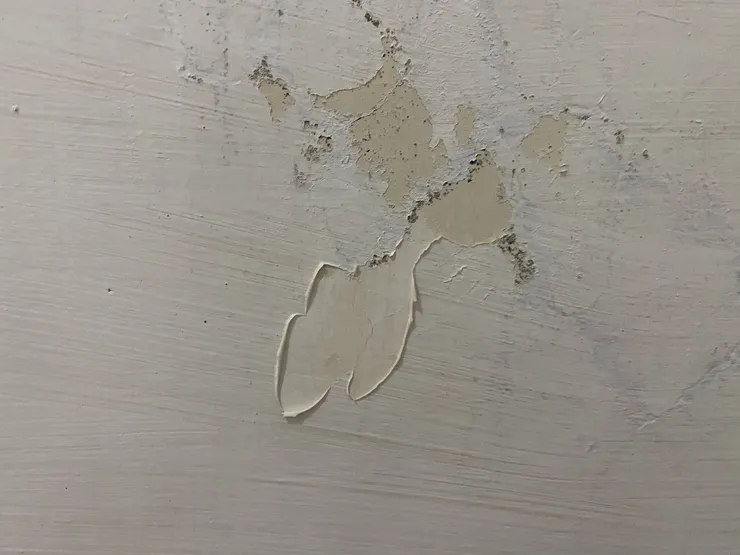

彈性補土+漆全部可以一起撕下來,紓壓ㄛஇдஇ

彈性補土+漆全部可以一起撕下來,紓壓ㄛஇдஇ

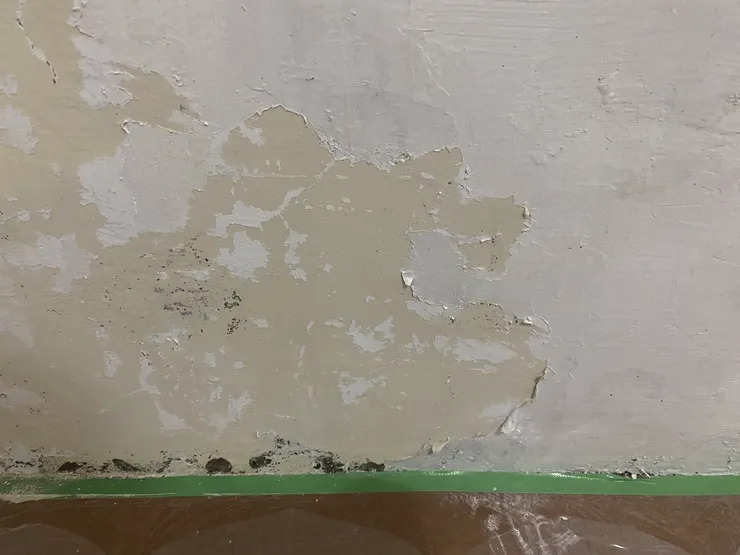

杯具இдஇ

杯具இдஇ

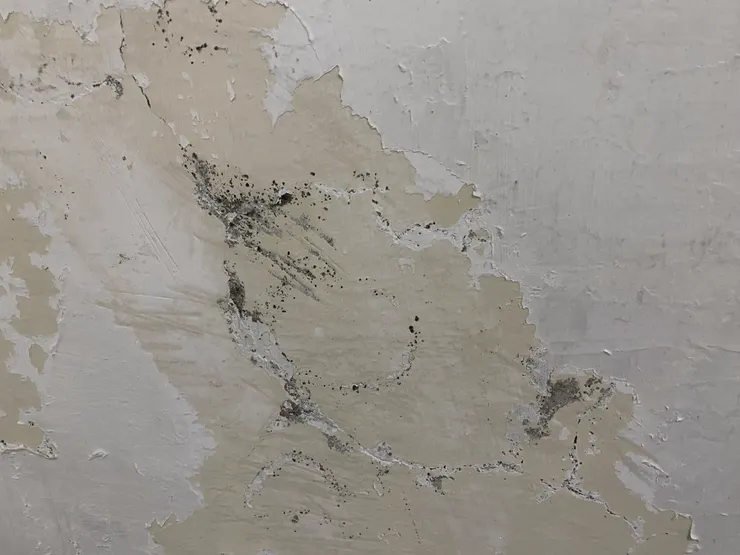

深可見水泥面

深可見水泥面

  • 有/無上透明漆之牆面

有上透明漆之杯具牆面

有上透明漆之杯具牆面

無上透明漆之正常牆面

無上透明漆之正常牆面

5th.要大量咖啡渣 ─ 被動吸附甲苯及去除臭味

因為甲苯真的很臭,除了空氣清淨機火力全開,房間開窗換氣通風外,我還沿路去便利商店及85℃要了大量的咖啡渣消除味道

raw-image

咖啡渣渣們

咖啡渣渣們

房間全景

房間全景

6th.家具&物品歸位

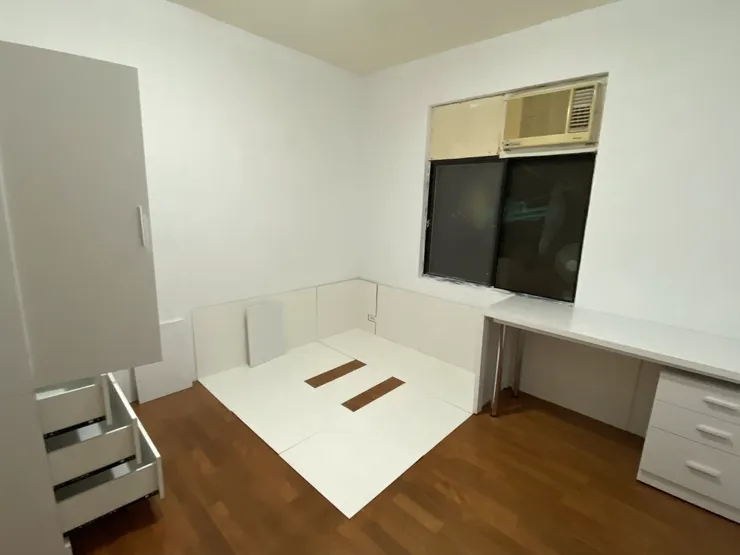

5/1勞動節凌晨(牆面及地板鋪漆鋼架防潮)

5/1勞動節凌晨(牆面及地板鋪漆鋼架防潮)

床鋪就位

床鋪就位

東西都進場後有溫度一點了

東西都進場後有溫度一點了

心得:只要沒那杯具,我應該不用用那麼久( ˘・з・)

順序:防霉2>防水2>補土/批土2>底漆2>透明漆1>壁癌漆3>批土2>面漆2
