職場很常見的問題,日期工作日計算並且將週六與週日考慮進去,如下圖的例子,開始日期是6/19,經過5天候會是幾月幾號呢?
如果不包含六日6/19經過5天的話是6/24號,可以直接6/19+5就會得到6/24了,但如果扣除6/22(端午節)、6/23(補假)、6/24(六)、6/25(日)不算的話,經過5天是6/28,那6/28該怎麼快速計算呢?
這個需求就要請出鼎鼎大名的WORKDAY.INTL函數了
✍🏾WORKDAY.INTL位移函數
函數說明=WORKDAY.INTL (開始日期,天數,週末,自訂假日)

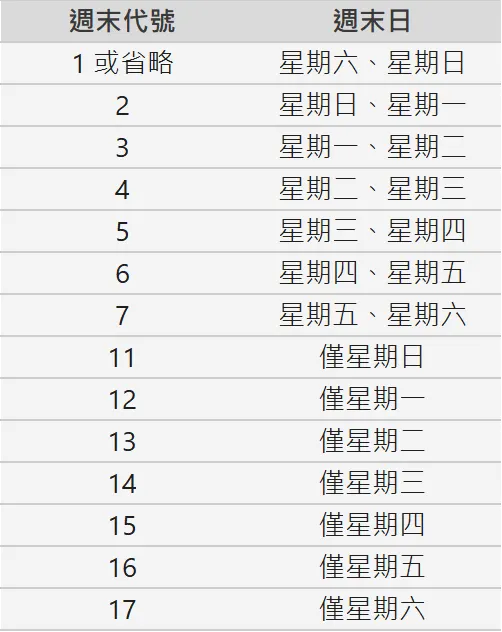

週末引數還有另一個表示方式,以7位數的0跟1代表假日與非假日,其中0為非假日、1為假日
例如,0000011 代表週末為星期六和星期日。

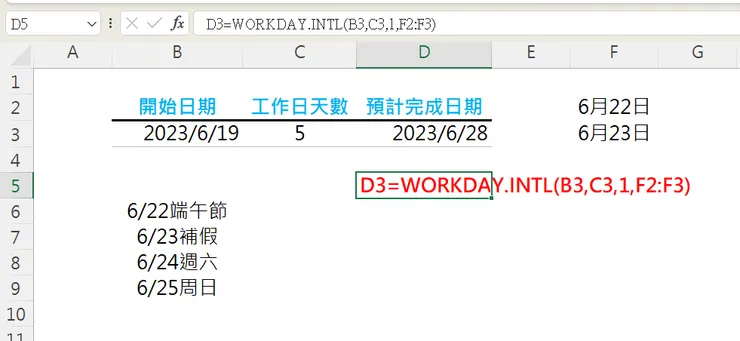

D3=WORKDAY.INTL(B3,C3,1,F2:F3)

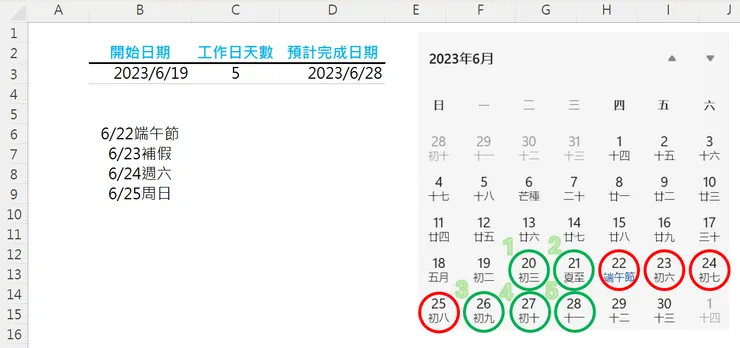

這樣預計完成日期就會計算,從6/19開始算,扣掉週六與週日、再扣掉6/22、6/23,往後算5天是幾月幾日
先整理出一整年的國定假日與補假日,這樣這一年不管公式怎麼套都不會有問題。

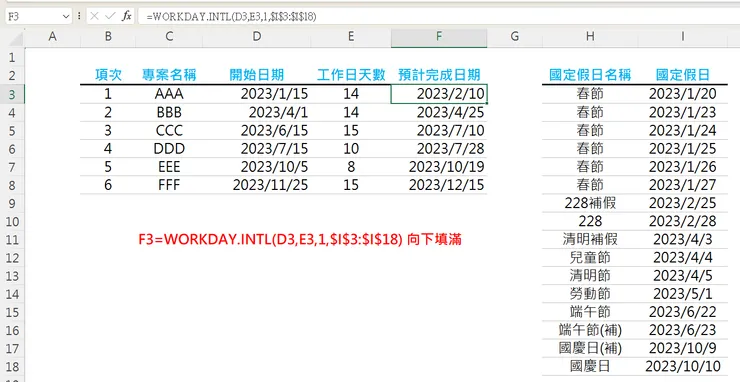

F3=WORKDAY.INTL(D3,E3,1,$I$3:$I$18) 向下填滿
這樣就可以依據每個專案名稱,去計算相對應的工作日天數,扣除六日與國定假日的預計完成日期

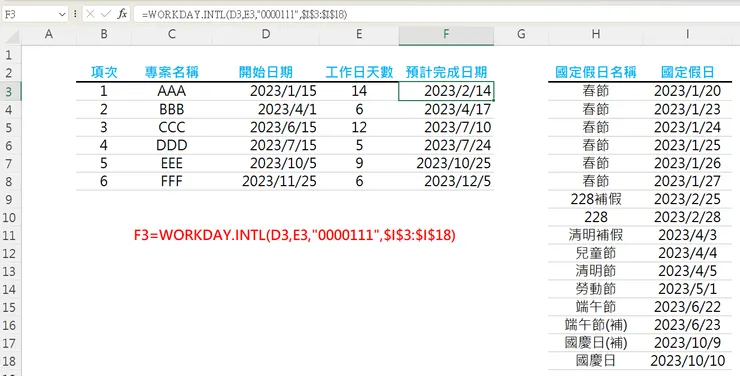

那如果公司很佛心,每週週休3日,五六日都放假呢?
F3=WORKDAY.INTL(D3,E3,"0000111",$I$3:$I$18)向下填滿
引數大部分都相同,差異在第三個引數"0000111",總共7碼,分別代表一~日,其中0非假日,1為假日,所以前面4個零就是一~日工作日,後面3個零就是五六日為假日。
