如何控管鋼筋用量?

更新 發佈閱讀 6 分鐘
raw-image

當我進建築工程業時,我的前輩就一直告訴我,管好工程其實很簡單,就一句話-「一個蘿蔔一個坑」。比方說你有一塊地要種滿蘿蔔,在買種子之前需要先了解每個蘿蔔的間距,如此就可以估算總共可以種多少蘿蔔,預先在預定位置挖好坑,將採買來的蘿蔔種下,如此就完成一片整齊又有秩序的蘿蔔田。以上的觀念可以套用到工程上很多地方喔。而今天跟大家分享的是在一年前,我負責管理工地的鋼筋工項,將我自己管理的方式與心得記錄下來。如題,若想管理好一個工地的鋼筋用量(關於鋼筋品質之後將另外提出來發表),我認為須掌握好三件事情-預估鋼筋用量、撿料下料、收料。

一、預估鋼筋用量

通常一個案子一定會有鋼筋總量的預算數量,但僅有總量是無法控管好用量的。必須先向公司或是成控部門詢問取得外算公司計算的資料,外算公司通常會採用快易新軟體計算,此軟體算出來的資料主要會將鋼筋、模板及混凝土,以柱、樑、版、牆、樓梯這些結構的主要部位拆分計算。因此首先我們需要取的這些計算數量,製作出兩張鋼筋分層數量表,一張縱軸是樓層,橫軸則是鋼筋號數,另一張則是縱軸是樓層,橫軸則是柱、樑、版、牆、樓梯、工作筋等。

有些人偷懶只是直接利用總量去除以樓層數,以為這樣取得的就是平均每層的用量,但真實的狀況並非如此,地下層與地上層的鋼筋使用量差異甚大,並不是適合如此計算。這個概念就好像學生時期,假設媽媽直接給你12萬做為一整年的零用錢,要你有計畫的花費,而如果你只是直接12萬/12個月=1萬元/月。頭幾個月你可能都控管得很好,但到了放暑假、寒假時,外出次數變多花費也就變多了,你會突然發現錢根本不夠用,吵著跟媽媽說要追加預算。因此在進料之前,我們必須要明確的知道各個樓層、各號數、各部位的鋼筋預定用量做為日後每次進料的登記表。

二、撿料下單

撿料就是將結構圖上密密麻麻的配筋圖,計算出每一種形狀的鋼筋、長度、號數、支數,以供向鋼筋加工廠下單用。通常下單到進料需要14天的日曆天,但如果遇到特別的假日就需要更長的製作時間,因此建議一定要提早下單。並且下單時就要注意預定進料的日期,確保進料日當天是有足夠的「腳路」(進出動線)。並且若是因塔吊車吊重限制,建議需註明一綑不要超過?T(之前的經驗是2T,不過這會因吊重機具不同而異)。並且若有特別需要事先使用的料,記得註明擺在上面。

當撿料廠商撿料完成提供他的撿料單時,此時我會將他撿料的結果,每一筆輸入進Excel檔裡,記錄每一種鋼筋的形狀、長度、號數、支數、重量、結構部位、樓層等等,當輸入完這些資料,透過Excel的函數運算後,就可以將運算後的結果代入第一章提到的分層數量表中,這樣就可以快速的比對出,撿料師傅的撿料結果與預算數量是否有較大的差異,如果都在預算內,那表示撿料單的數量應該沒有太大的問題,可視自己時間的條件,看看是否需要再做更仔細的圖面比對。那如果差異很大時,就可以針對差異大的結構部位或是號數進行圖面的比對。如果比對後發現撿料結果是正確的,那就表示外算公司的預算數量可能有誤。其實有誤多半都是正常的,因為通常提供給外算公司計算時都是較為初版的圖面,而實際施作時可能已經改了好幾個版本,因此可能會有版次上的落差。此時如果發現有版次上造成的誤差時,必須提早告知公司成控部門,盡可能的找出版次落差的差異原因,如果差異真的很大,可考慮是否再請外算公司修正,或是自行修改外算公司提供之快易新計算檔。將修改後的數量回歸到分層數量表中,如此才能做為日後比對使用。

三、收料

收料前幾天,先確認現場工程進度是否可以如期下料。如果遇到收料日期需要變更時,記得一定要提早三天以上跟鋼筋加工廠更改時間,因為通常鋼筋加工廠的車趟都排的很滿,所以很多時候都是鋼筋料已經做好,但是沒有車載的情形。收料時,需先到地磅場過磅,因此也特別需要事先了解地磅場的營業時間。過磅就是[下料前的重量]-[下料後的重量]=[鋼筋淨重],因此需要在下料前和下料後過磅。

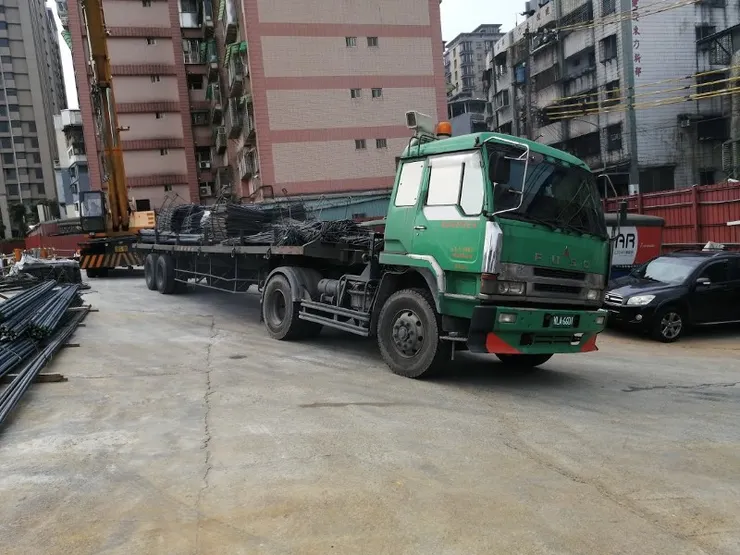

貨車進場時,事先告知師傅,鋼筋的擺放位置、疊放的順序(例如:施作的順序通常是先綁樑筋再綁版筋,因此當空間不足需要鋼筋堆疊時,記得先做的擺上面。)並考慮吊車、鋼筋貨車的相對位置是否安全。車輛就定位後,記得給鋼筋貨車及車牌拍照。確認收貨單上的日期、車牌號碼、訂料的重量是否正確。

每一台貨車都會有一張出貨單和一張磅單,也就是會有兩個重量分別是[出貨單重量(訂料重量)]和[磅單重量(鋼筋淨重)]。兩者的重量理應不會差太多。至於計價要用哪個重量計算,這個要看合約訂定的計價規則來判斷。最後將這個重量填入分層數量表中,將會得到三者比較,分別是預算重量、撿料單重量、實際計價重量。只要遵循這個方式,在每次進料時都即時更新這三個重量的分層數量表,只要在哪一次發現數值有明顯差異時,就可以立即做出反應,去查出差異的原因。而不是等到數量都超過預算時才發現預算不足,若等到事後才來追究預算不足,那這樣責任和原因已經無法考證了。

四、結論

依據上述不難發現管理鋼筋其實是一件很簡單的事情,甚至不是本科系的人都能管理的好,因為難的其實不是方法,而是心態。在做工程時,很多時候都沒有一定的管理方法,所以很多人往往會心存僥倖。就像上述做的這個分層數量表某種程度也只是做給自己管理用的,若工地所長沒有特別要求,我相信也不太會有人願意花時間去做一個沒有人要看的表格。但如果我們轉換心態,將每一次的例行公事看作是自己的責任,把要買的鋼筋當作是花自己的錢買的,把要蓋的房子當作是自己要住的去看待,那麼一切的結果也就會不一樣了。

留言
avatar-img
Ken拔的沙龍
3會員
12內容數
關於工地現場的管理、營建成本控制、工程進度管理、營建業職涯分享。
你可能也想看
Thumbnail
創作不只是個人戰,在 vocus ,也可以是一場集體冒險、組隊升級。最具代表性的創作者社群「vocus 野格團」,現在有了更強大的新夥伴加入!除了大家熟悉的「官方主題沙龍」,這次我們徵召了 8 位領域各異的「個人主題專家」,將再度嘗試創作的各種可能,和格友們激發出更多未知的火花。
Thumbnail
創作不只是個人戰,在 vocus ,也可以是一場集體冒險、組隊升級。最具代表性的創作者社群「vocus 野格團」,現在有了更強大的新夥伴加入!除了大家熟悉的「官方主題沙龍」,這次我們徵召了 8 位領域各異的「個人主題專家」,將再度嘗試創作的各種可能,和格友們激發出更多未知的火花。
Thumbnail
vocus 最具指標性的創作者社群──「野格團」, 2026 年春季,這支充滿專業、熱情的團隊再次擴編,迎來了 8 位實力堅強的「個人主題專家」新成員 💫💫💫 從投資理財、自我成長、閱讀書評到電影戲劇,他們各自帶著獨特的「創作超能力」準備在格友大廳與大家見面。
Thumbnail
vocus 最具指標性的創作者社群──「野格團」, 2026 年春季,這支充滿專業、熱情的團隊再次擴編,迎來了 8 位實力堅強的「個人主題專家」新成員 💫💫💫 從投資理財、自我成長、閱讀書評到電影戲劇,他們各自帶著獨特的「創作超能力」準備在格友大廳與大家見面。
Thumbnail
在土木工程領域中,管理一個大型項目從來不是一件簡單的事。從預算控制到時間管理,從質量保障到風險應對,每一個環節都充滿了挑戰。今天,我想分享一些我在工作中遇到的挑戰及其解決方案,希望能對各位同行有所幫助。
Thumbnail
在土木工程領域中,管理一個大型項目從來不是一件簡單的事。從預算控制到時間管理,從質量保障到風險應對,每一個環節都充滿了挑戰。今天,我想分享一些我在工作中遇到的挑戰及其解決方案,希望能對各位同行有所幫助。
Thumbnail
如果可以帶領你的團隊,持續有效率邁向目標,你就可以不斷成長,一直賺錢。
Thumbnail
如果可以帶領你的團隊,持續有效率邁向目標,你就可以不斷成長,一直賺錢。
Thumbnail
** 3C機構設計爸版權所有 ** 報名課程連結在臉書主頁,也可以私訊報名 IG https://instagram.com/tomdaddydesign/ Facebook https://www.facebook.com/tomdaddydesign
Thumbnail
** 3C機構設計爸版權所有 ** 報名課程連結在臉書主頁,也可以私訊報名 IG https://instagram.com/tomdaddydesign/ Facebook https://www.facebook.com/tomdaddydesign
Thumbnail
很多時候我們都用人數乘上天數去定義一個專案的規模,然後認為多加幾個人力,天數就能縮短,但要小心跌入專案管理的盲區,反而增加不必要的成本
Thumbnail
很多時候我們都用人數乘上天數去定義一個專案的規模,然後認為多加幾個人力,天數就能縮短,但要小心跌入專案管理的盲區,反而增加不必要的成本
Thumbnail
跟軟體最大不同的是,你需要面對工廠,這是做硬體絕對繞不開的一環,大家對工廠的印象是又髒又熱,噪音大灰塵多;乾淨的環氧地板,很多機器手臂的裝配線,加上幾十年工夫的老職人? 我們從以下幾點看生產實務 1.工廠架構及日常營運 2.廠長的工作 3.判斷工廠能力的指標
Thumbnail
跟軟體最大不同的是,你需要面對工廠,這是做硬體絕對繞不開的一環,大家對工廠的印象是又髒又熱,噪音大灰塵多;乾淨的環氧地板,很多機器手臂的裝配線,加上幾十年工夫的老職人? 我們從以下幾點看生產實務 1.工廠架構及日常營運 2.廠長的工作 3.判斷工廠能力的指標
Thumbnail
近年來因金屬價格飆漲,工地控管鋼筋用量變得越來越重要。 試想一個案子,預定鋼筋用量為4000噸,若可以省下3%的用量(不是偷工減料喔,而是避免浪費),4000噸*3%*2.5萬/噸=300萬,這樣就可以省下300萬喔!是不是很驚人?
Thumbnail
近年來因金屬價格飆漲,工地控管鋼筋用量變得越來越重要。 試想一個案子,預定鋼筋用量為4000噸,若可以省下3%的用量(不是偷工減料喔,而是避免浪費),4000噸*3%*2.5萬/噸=300萬,這樣就可以省下300萬喔!是不是很驚人?
Thumbnail
1. 先抓重點、寫結論,省時又省力 《少做50%,贏得100%成效》舉例,一家工程公司要求每位工程師每星期交一份完整的活動報告,每個月還得將報告匯整歸檔。但是,當詢問該公司的經理人,如何利用這些報告,管理階層則表示他們都直接跳過前半,翻到後面才開始瀏覽。他表示:「如果報告裡有什麼值得一讀的東西,通
Thumbnail
1. 先抓重點、寫結論,省時又省力 《少做50%,贏得100%成效》舉例,一家工程公司要求每位工程師每星期交一份完整的活動報告,每個月還得將報告匯整歸檔。但是,當詢問該公司的經理人,如何利用這些報告,管理階層則表示他們都直接跳過前半,翻到後面才開始瀏覽。他表示:「如果報告裡有什麼值得一讀的東西,通
Thumbnail
這篇提到的東西並不是什麼高深的理論,但預測常常被預言弄混,做計劃也往往被當成浪費時間。筆者必須說,小單位就算了,越是組織龐大,就越需要計畫跟某種程度的預測,不然未來必定會有重大損失。
Thumbnail
這篇提到的東西並不是什麼高深的理論,但預測常常被預言弄混,做計劃也往往被當成浪費時間。筆者必須說,小單位就算了,越是組織龐大,就越需要計畫跟某種程度的預測,不然未來必定會有重大損失。
Thumbnail
一、架構與重心 公司聘請新人時,大多不會想要馬上看到成績。但多數的新人在入職前三個月總會想要把自己最好的能力展現,其實這也沒有標準說一定好或壞,只是以我自己的經驗來談,這樣多數都是沒有加分的。
Thumbnail
一、架構與重心 公司聘請新人時,大多不會想要馬上看到成績。但多數的新人在入職前三個月總會想要把自己最好的能力展現,其實這也沒有標準說一定好或壞,只是以我自己的經驗來談,這樣多數都是沒有加分的。
Thumbnail
今天要談的這篇是模具倉1S專案的續集:模具倉2S。 延伸閱讀:精實生產裡面最簡單的課程 — 1S整理 在1S專案進行中,就一直想要把這標籤給改掉,好不容易1S專案得到認同,想繼續趁勝追擊,但這種看單點不看全面的改善,終究還是被上司點醒。
Thumbnail
今天要談的這篇是模具倉1S專案的續集:模具倉2S。 延伸閱讀:精實生產裡面最簡單的課程 — 1S整理 在1S專案進行中,就一直想要把這標籤給改掉,好不容易1S專案得到認同,想繼續趁勝追擊,但這種看單點不看全面的改善,終究還是被上司點醒。
追蹤感興趣的內容從 Google News 追蹤更多 vocus 的最新精選內容追蹤 Google News
