緩解塞車現狀!台中國道1號接台74即將完工!

2024/04/12閱讀時間約 7 分鐘
raw-image

繼上次說完東豐快、以及連接台中與彰化的大肚和美橋後,其實台中跟國道有關的,還有兩個許多人相當關注的工程,一個就是國1接台74線,另一個則是國1后里至大雅路段拓寬計畫。究竟這兩個跟台中息息相關的計畫,規劃了哪些東西?目前進度到哪裡呢?想了解更多關於台灣各縣市交通建設的觀眾,還記得按讚訂閱喔!

👉本集YouTube傳送門:https://youtu.be/75sbYR0WJMM

國1接台74

台中市,到目前為止總人口數已經來到285萬人,成為全台灣排名第二的縣市,僅次於新北,也成為近年來人口不斷移入的城市之一。而對於兩百多萬人的都市來說,交通,就成為一個最基礎又最重要的課題,尤其有玩過CitySkyline的人都知道,一旦交通問題沒處理好,導致尖峰時刻主要幹道全部塞住,絕對是一件很災難的事情。

又好比連接新北跟台北的台北橋,在先前發生號誌故障問題,進而連帶產生三重往台北、出現機車海現象的抱怨,所以通常我個人除非沒有其他替代方案,完全不會想在尖峰時刻騎車經過那裡,但還是有許多沒有其他選擇的居民,必須得走這條路,交通可說是都市超級複雜的難題。

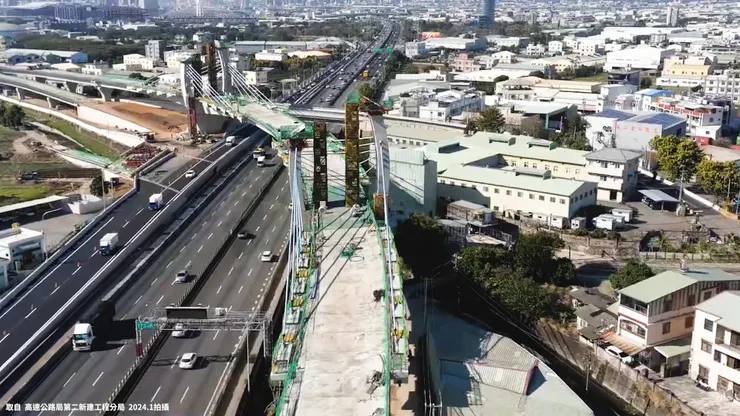

raw-image

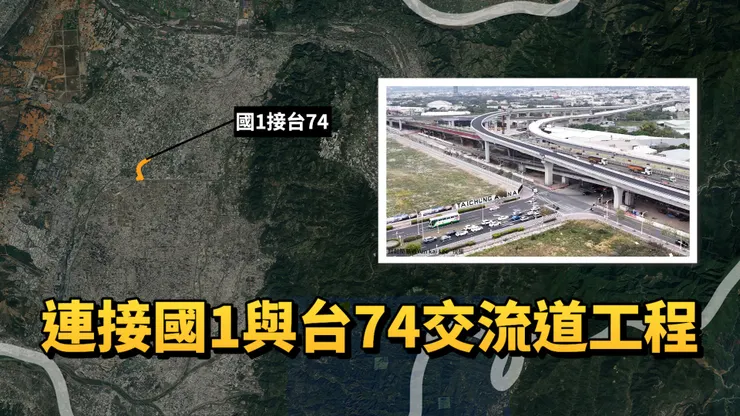

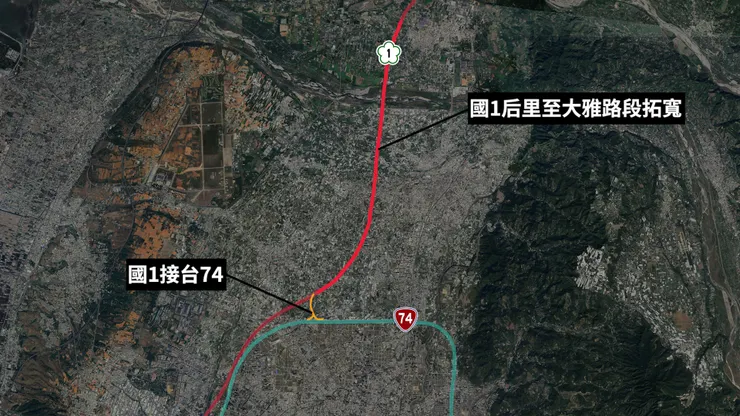

不過今天機車不是我們要討論的項目啦,拉回到台中來看,今天的主角之一是這個,連接國1跟台74線的交流道工程,從地圖上來看,雖然路線不長、總建設經費也不算特別高,但這個工程對於整體台中路網的方便程度,卻相當重要。

raw-image

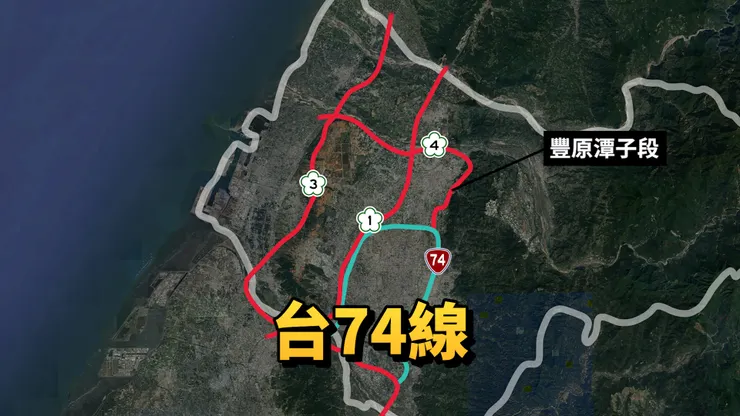

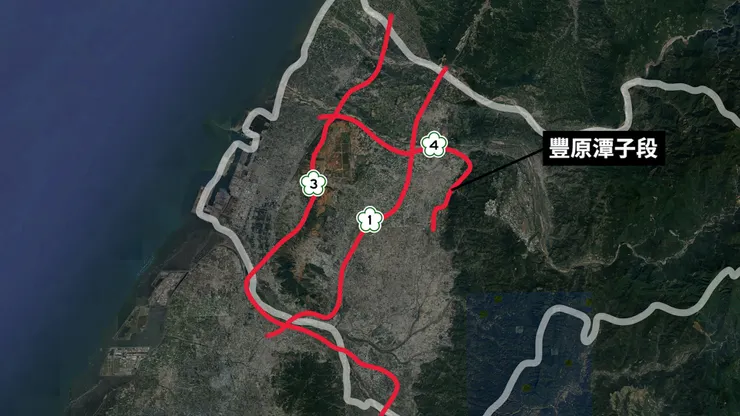

怎麼說呢?從目前台中的國道系統來看,主要有靠近海線、並且在烏溪轉往南投的國道3號,還有靠近市中心然後往南進入彰化縣的國道1號,組成台中垂直的跨縣市路網,而橫向的則是國道4號,不僅將國1與國3連接起來,2023年初通車的豐原潭子段,更在尾端連接上台74線,成為鄰近地區相當重要的路線。

raw-image

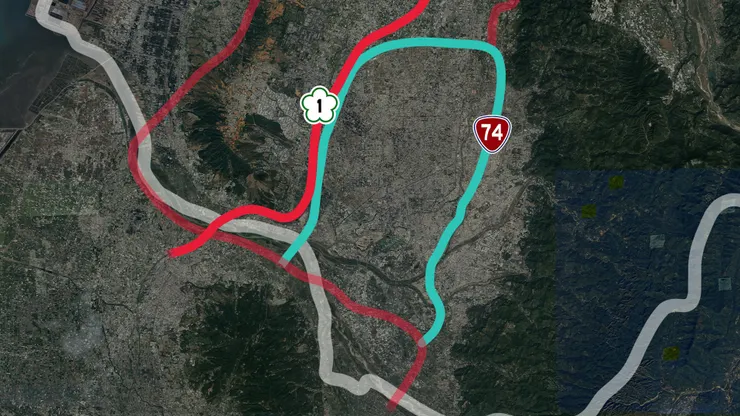

當然,說到台中就不得不提一條非國道、卻對所有駕駛都很重要的路線—台74線,整條路線圍繞著台中精華市區的外圍一圈,成為當地居民開車的首選道路,像我過年從南屯要到中央公園附近,就是直接接上台74,在不塞車的情況下真的非常快速,不過這麼方便的結果,想也知道在上下班時刻,台74的塞車問題也變成台中人的交通惡夢。

raw-image

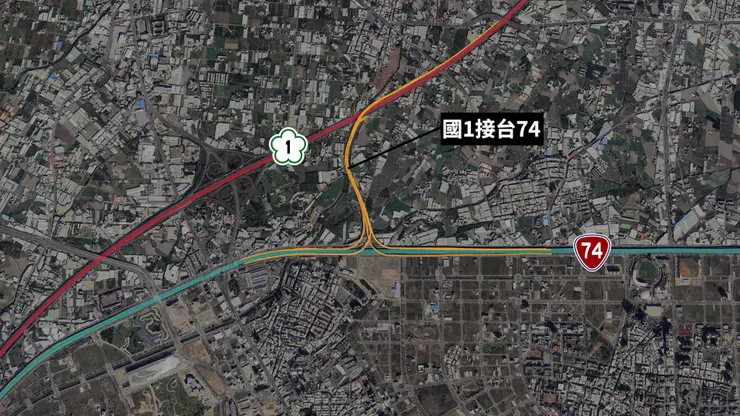

除了交通惡夢,從目前標示出的路線來看,常走這條路的人應該會有其他心得,那就是經常使用到的台74線,與最接近市區的國道1號,兩者的連接性其實不是這麼的好,尤其台74沒有跟國1有直接的交流道相連,導致如果有駕駛要從台74上國1,得先下到平面後再接入,反過來也是一樣,而在這個過程中,就會造成某些路段的車流量大增,也讓一個路口混雜各種不同方向的車流。

raw-image

因此國道1號增設銜接台74線系統交流道工程,路線主要就是從國1大雅交流道及豐原交流道間,增設兩個南出及北入匝道,同時在台74線增設東出、東入、西出及西入共四個匝道,並且以高架的方式連接,希望讓國1與台74,形成一個完整的高速公路與快速道路轉換系統,能夠緩解國1大雅、台中及南屯三處交流道,跟附近聯絡道的交通壅塞問題、提升整體路網效率,同時也減少周圍道路包括中清路、環中路與崇德路的車流。

raw-image

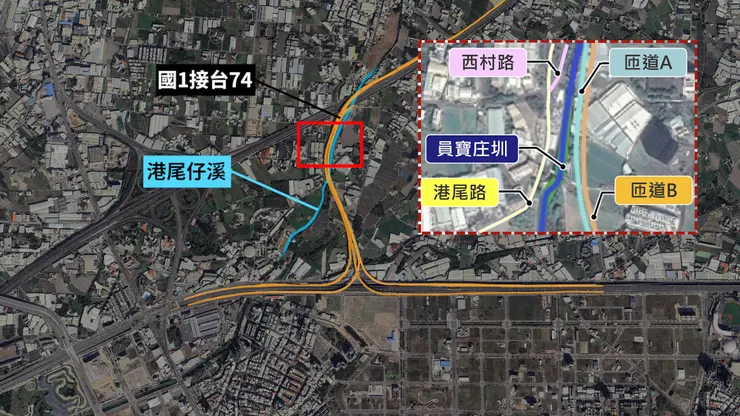

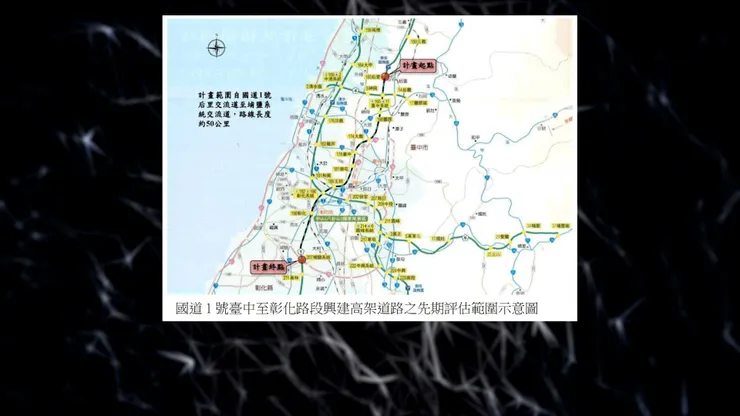

但是在正式開工前,因為整個路線設計跟土地徵收問題,引起當地地主相當大的反彈,包括雖然目前我們從衛星影像可以看到,正在施工中的路線,主要位於港尾仔溪西側,但其實原本設計的路線是位於另一邊,整體規劃則是長這個樣子,後續是因為居民抗議「明明西側有公有地可以使用,為何路線要畫到東側」後續進行調整,以及還有橋墩封路、破壞古道與經費增加等等爭議,因此協調了一段時間。

raw-image

整個工程在2019年開工,施工進度截止至今年2024年2月為止,是來到約93.68%,總建設經費則是來到約62.6億元,目前是預計2024年6月完工。

國道1號后里至大雅路段拓寬

除了剛剛提到即將在年底完工的路線外,在國道部分,還有另一個台中人期盼的建設,也就是國1后里到大雅路段的拓寬計畫,因為從先前2019年,高公局針對國1台中到彰化路段的評估結果來看,在未來2031年國1后里至台中系統交流道間的假日交通量,會出現交通瓶頸,但因為后里至豐原部分路段路肩寬度不足,因此沒辦法開放路肩滿足需求,同時再加上即將完工的國1接台74線,預計也會帶來一部分的車流,所以如果要提升高速公路的服務水準,拓寬改善就成為一個方式,因此啟動了相關計畫的研擬。

raw-image

那整個工程預計拓寬的路線,範圍主要從后里交流道(160.6k)開始,到大雅系統交流道(173.1k),全長約12.5公里,兩側各拓寬1車道,變成雙向8車道,其中橋梁段約1,200公尺,詳細內容包括了主線大甲溪橋的全橋改建、豐原交流道改善、舊社路、三線路及雅潭路等3座跨越橋改建、以及后里地磅站局部改建跟動線調整。

raw-image

整個時程依照交通部釋出的公開文件跟相關網頁,主要是在2022年1月行政院同意後,同年7月開始綜合規劃跟環評,目前暫估需要9年多的施工時間,總建設經費則是在可行性研究階段,暫估為94.69億元,不過看來似乎是有增加的趨勢。

台中人習慣自己開車騎車?

以上看了兩條跟台中有關的工程後,我知道每次談到關於道路拓寬的議題,會有一部分觀眾認為單純拓寬對於長遠來說、不會有太大幫助,完善公共運輸效益更高的看法。

嗯...老實說,如果是從整個都市交通這麼大的角度來看,我自己是認為不管是單一靠道路的興建或是拓寬、增加公車路線、蓋捷運台鐵高鐵,其實都不是解方,必須依靠多種不同的方式搭配才可以,而私人汽車跟公共運輸,兩個的確是有點站在對立面的感覺。

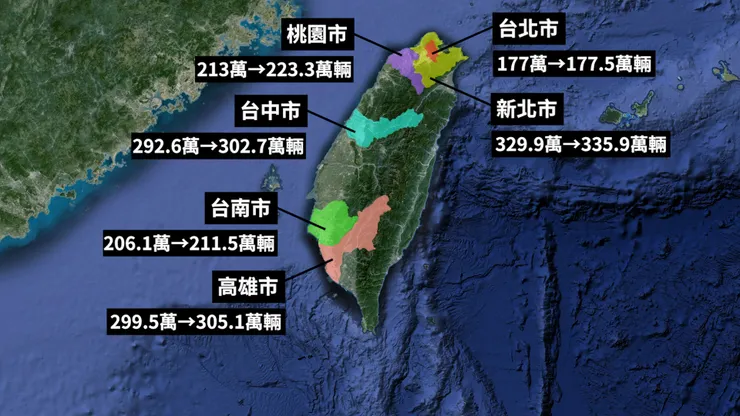

尤其根據歷年機動車輛登記數來看,台中從2022年2月約292.6萬輛,到2024年2月增加了約10萬輛,來到302.7萬輛,與桃園並列增加幅度第一名,其他分別是新北、台南、高雄約增加5萬到6萬輛,台北則增加不到5000輛。

raw-image

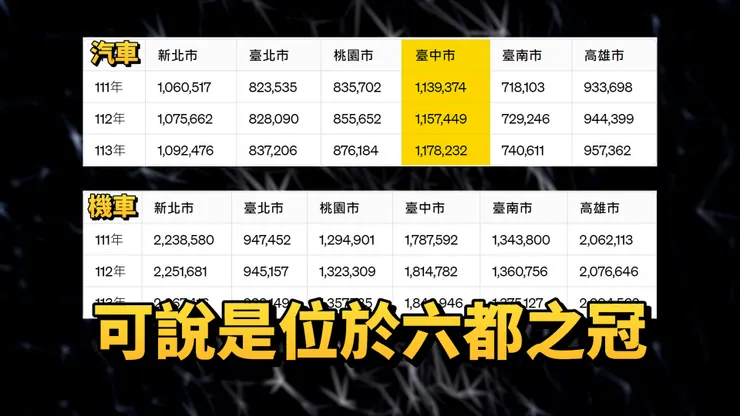

甚至把汽機車的數字獨立出來,可以看到台中所登記的汽車數量,可說是位於六都之冠,2024年2月來到約117.8萬輛,機車則是有184.8萬輛,位於第三名,僅次於新北跟高雄。

raw-image

同時搭配2022年,全國跟六都民眾外出所使用的運具統計來看,最下面深藍色為公共運輸,包含雙鐵、捷運、客運、公車、計程車等等,可以看到雙北所佔的比例最高,台南則是墊底。

raw-image

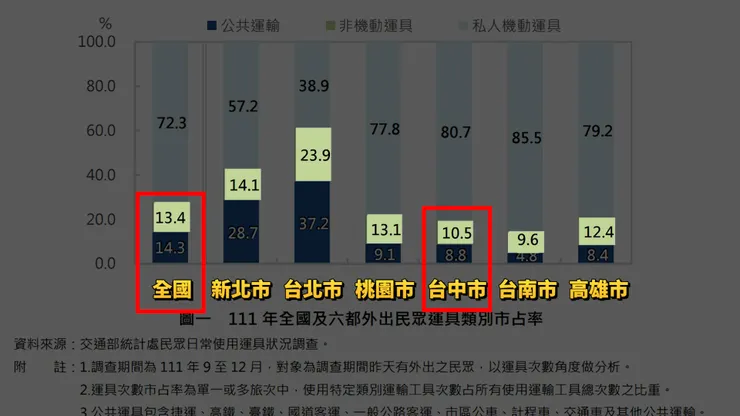

甚至更有趣的,如果完全撇開公共運輸或是開車騎車,在全國非機動運具、也就是步行或自行車的比例上,全國平均是13.4%,而台中則是只有10.5%。

raw-image

統整一下,台中機動車輛登記數量六都第三、外出選擇公共運輸比例8.8%六都第四、非機動運具10.5%六都第五,代表台中人相較於其他縣市,外出比較少選擇搭乘公共運輸、也比較少走路或騎腳踏車,而是選擇騎機車或開車,甚至跟目前只有機場捷運與台鐵的桃園相比也是這個結果,可見公共運輸在台中不太盛行。

而開車騎車對於都市來說,不僅可能造成交通壅塞問題,對於道路興建與拓寬,也成為一種必然出現的情況。當然,要解決這個問題,也不能只單純一昧呼籲多使用大眾運輸系統,還得考慮到公車的路線究竟方不方便、班次足不足夠、捷運路網密集程度等等,甚至是不同系統之間班次有沒有銜接上的問題,也就是會不會出現等車或排隊的時間、快要大於搭車時間的情況。

對我自己來說,道路的拓寬或興建,終究是都市交通建設其中的一環,尤其在人口如此密集的都會地區,如果光靠道路撐起整個交通,絕對會變成一個災難,捷運興建與公車的路線優化,是個必要導入的重要解方。

更何況從上面數據也能看到,雖然雙北公共運輸使用比率,平均起來應該有個3成多,但在機動車輛登記數還是來到快5百萬輛,路上依然能感受到那種擁擠的感覺,所以由衷希望都會地區,能提供包括捷運、公車、台鐵等,多元、完善且密集的大眾運輸網絡,車站周遭做好以人本交通為主的規劃,不會走一走還得跟汽機車爭道,或許能大大減少大家開車騎車的意願吧。
