大家知道嗎?
在 機台進到無塵室正式定位之前,其實有一連串的準備工作要先完成。這些細節如果忽略了,可能會造成後續安裝延誤,甚至需要二次施工。

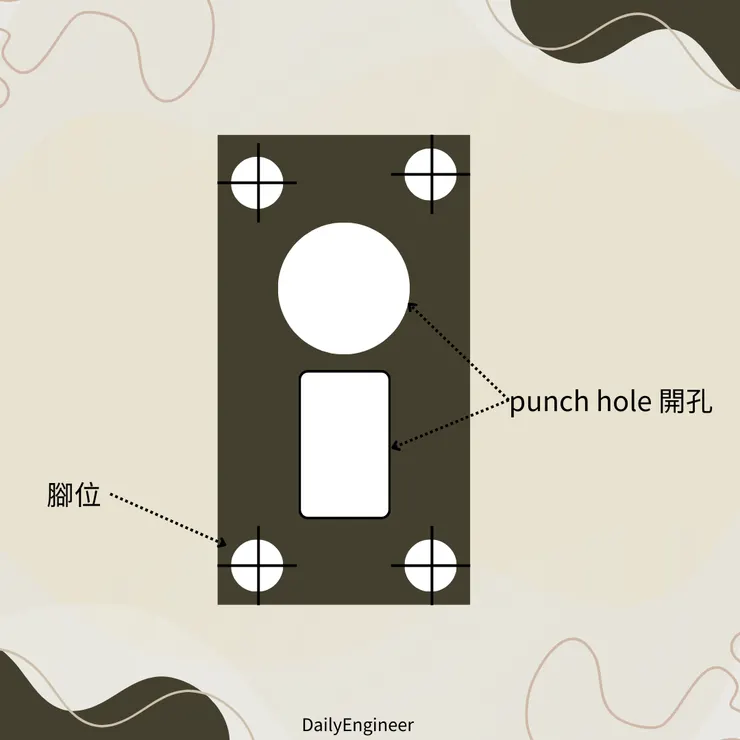

1️⃣ 機台腳位放樣圖
- 在機台進場前,會先準備 機台腳位圖。
- 工程人員會依照圖面,把機台關鍵的腳位位置 標示在地板上(放樣)。
- 這個動作看似簡單,卻非常重要,因為:
- 機台位置會影響 天車是否能正確搬運 FOUP 到機台上。
- 腳位不準確,會導致後續定位時間延長,甚至需要重新移機。
2️⃣ Punch Hole 位置確認
- 無塵室內的機台通常需要 粗抽管路、特氣管線或電力線。
- 這些管線大多要從 Subfab(地下層)拉至機台,因此需要在地面預留 Punch Hole(開孔)。
- 若孔位與機台位置不符合,可能導致:
- 現場需要再二次裁切開孔。
- 若孔被機台擋住,更糟的是要 先移出機台再重做定位 → 不僅耗時,也增加風險。
3️⃣ 進機路線規劃
- 在機台進場的前幾天,會先與廠商討論 進機路線。
- 需要確認:
- 路線是否暢通,有沒有其他機台或障礙物。
- 若有阻礙,是否需要 臨時移動、拆卸或調整。
- 一開始在「什麼都沒有的無塵室」就規劃好進機順序和機台擺放位置,會讓後續安裝更有效率。
🔑 總結
機台要順利進到無塵室並快速完成定位,三大關鍵準備絕不能忽視:
- 腳位放樣圖 → 精準標記機台位置。
- Punch Hole → 預先確認孔位與大小。
- 進機路線 → 排除障礙、確保運輸順暢。
✅ 做得精準,機台到位一次完成。
❌ 忽略細節,就可能重工,甚至要把機台移出再來一次!
下次看到廠務人員在地板上畫線、貼標籤時,你就知道他們正在進行「放樣」這個關鍵步驟啦!
