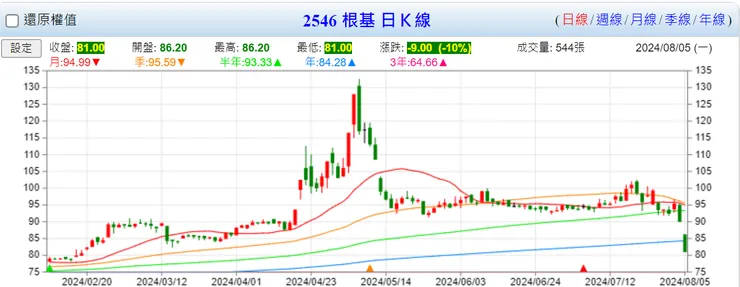

根基 (2546) 繼 8/2 下跌 5.66% 後,今天 8/5 跌停收在 81 元跌破年線,台股大盤 8/5 大跌逾 1800 點又創單日最大跌點、台積電大跌 9.75% 收 815 元。何時會止跌、反彈或回升不知道,身為長期投資者我仍專注於公司基本面,只要基本面沒問題,大跌應該是加碼的時機而不是退場
本文要分享根基在建的高科技廠辦建照,查詢方法在根基懶人包 2.0 有分享,如果感興趣歡迎購買支持,賣書所得將公益捐款。我三不五時會上科學園區查詢建照,藉此掌握公開資訊沒揭露的東西,同時堅定長期投資信心,也願本文給你一點信心

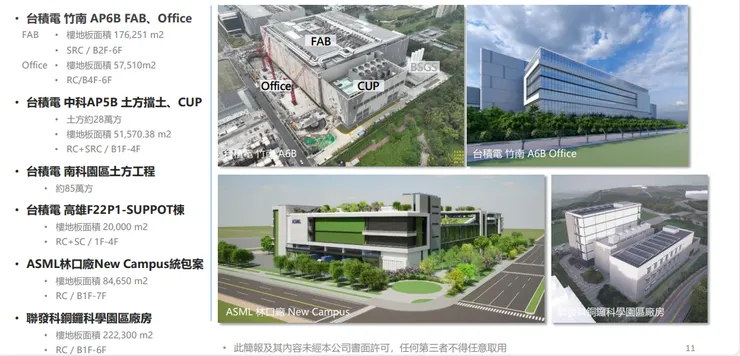

如下圖所示
目前承攬的高科技廠辦彙整|根基 ( 2546 ) 廠辦篇 1 (公開文,2024/3/10)
這是一件很大的案子,總樓地板面積超大、工程造價也不小。懶人包裡面有提過,工程造價不等於契約總金額,後者通常是前者的數倍,但數倍是幾倍呢?有沒有線索可以參考呢?

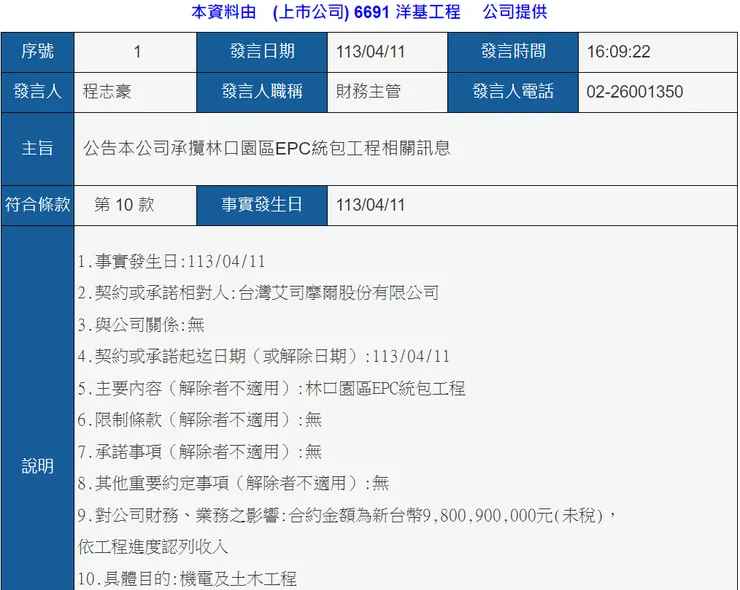

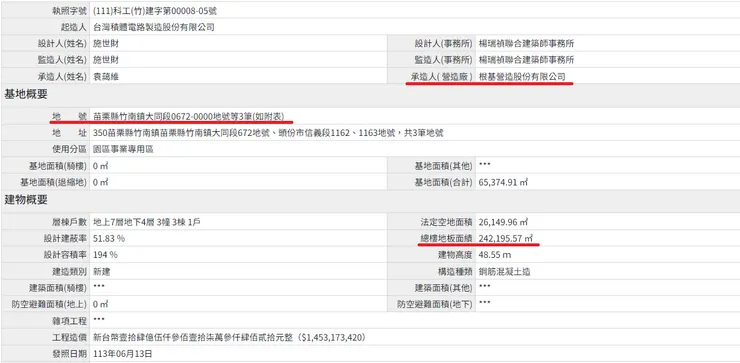

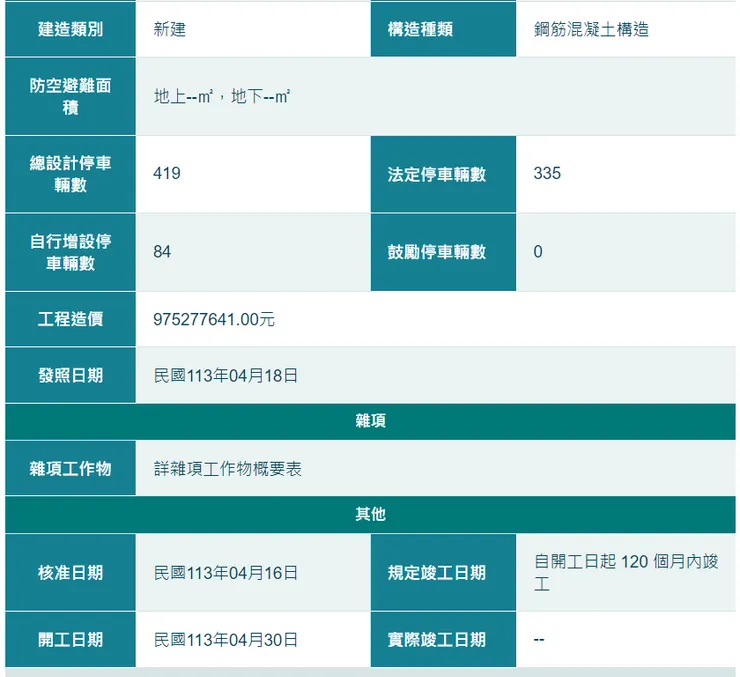

直接看洋基工程 (6691) 今年 4 月承攬的 ASML 林口園區 EPC 統包工程,根據重訊契約總金額為 98 億,而經查該案建照工程造價為 9.75 億,因此簡單推估「契約總金額為工程造價約 10 倍」

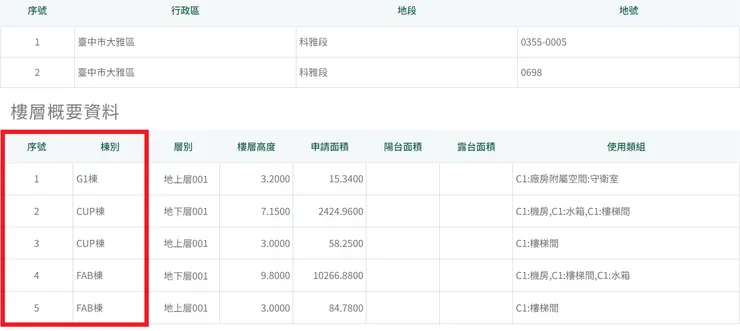

如果推估正確,則 AP6B FAB+OFFICE 棟的契約金額等於工程造價 14.53 億的 10 倍,即 145.3 億,這數據比之前我用總樓地板面積去算還大,但實際金額多少不知道。以下,我們統統用 10 倍的基準估算

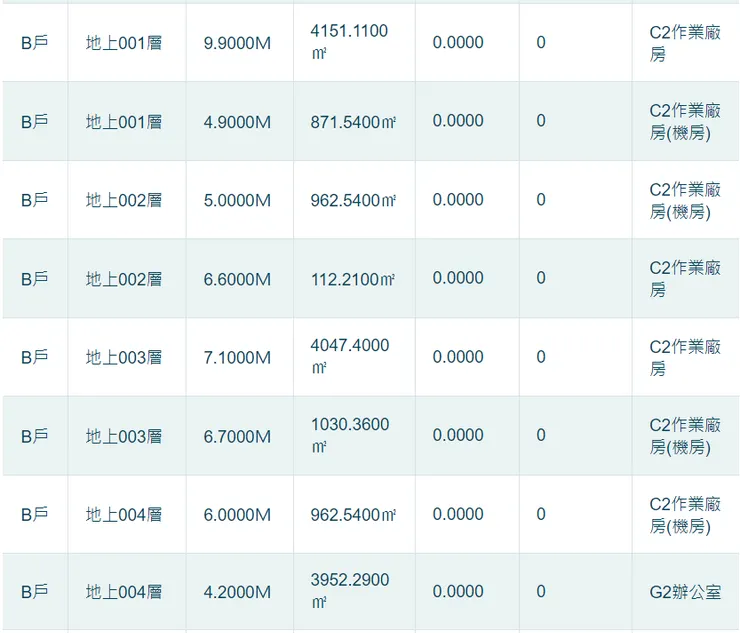

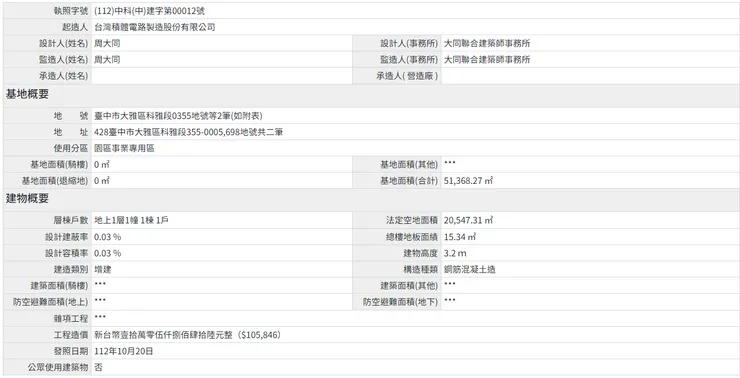

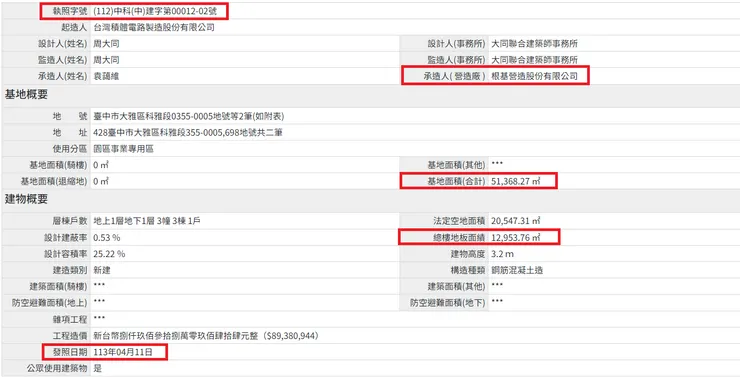

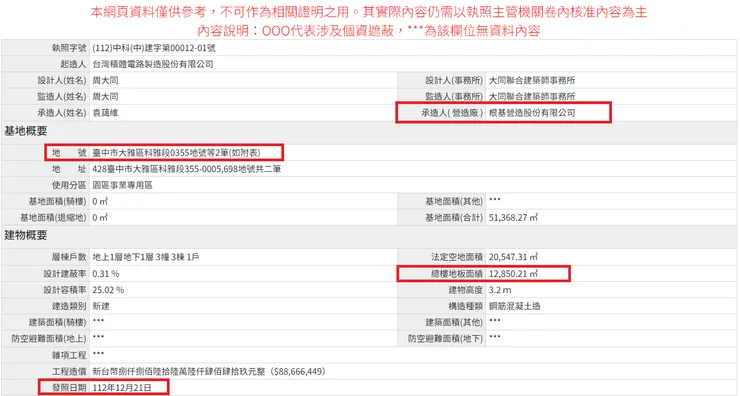

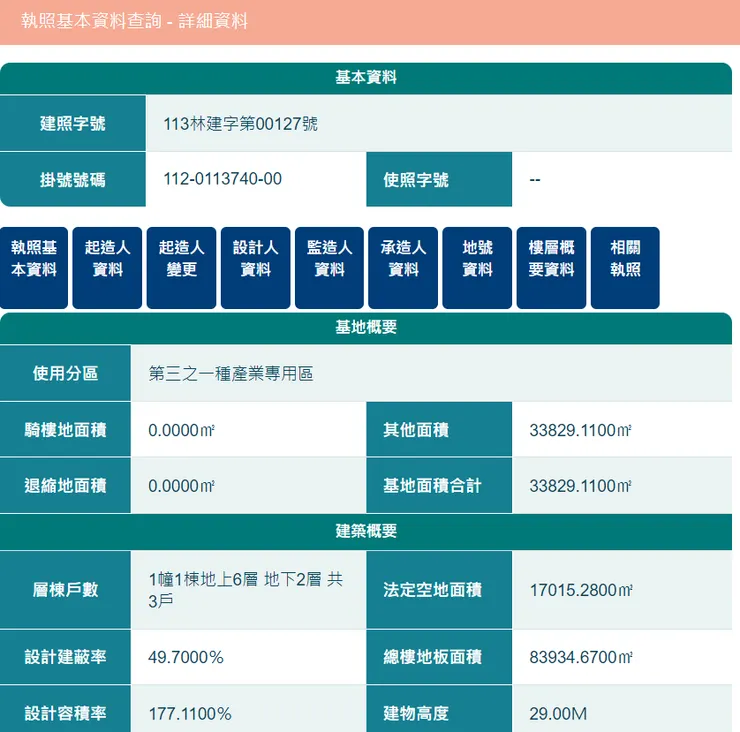

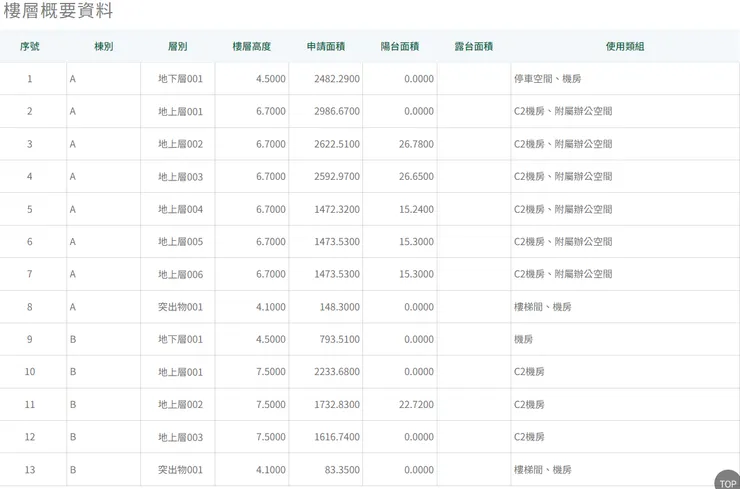

這張是土方 + 擋土工程所以樓地板面積小,工程造價 10.5 萬的 10 倍是 105 萬

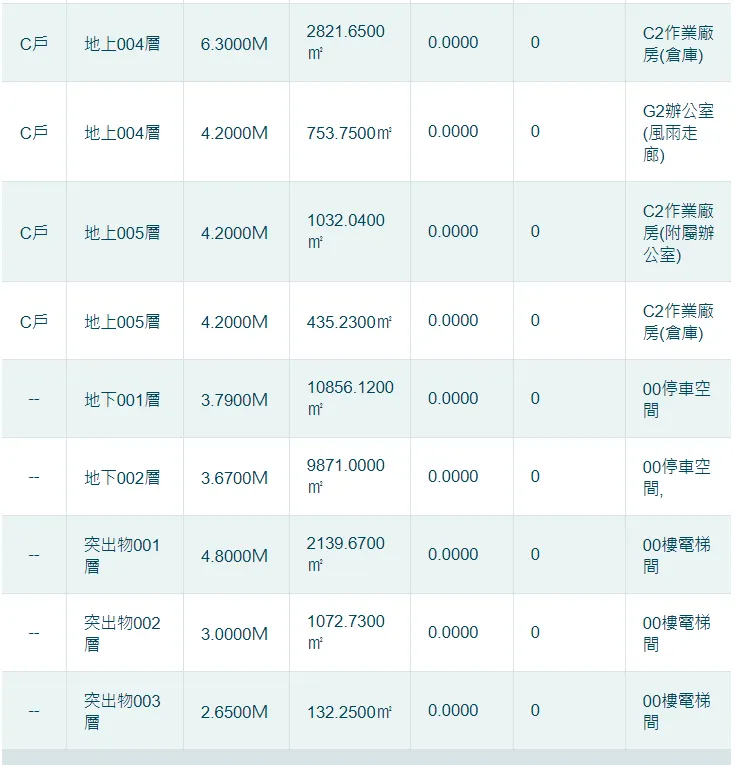

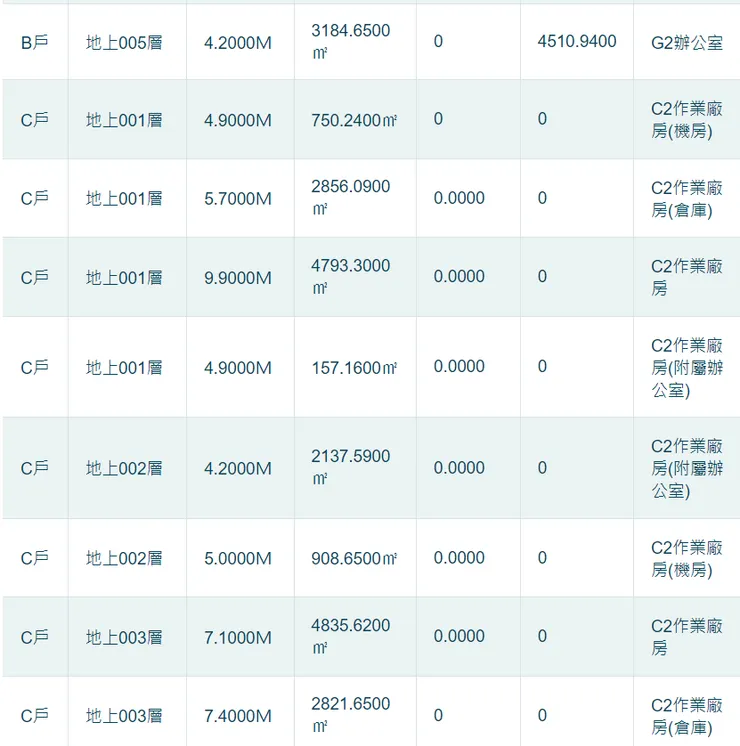

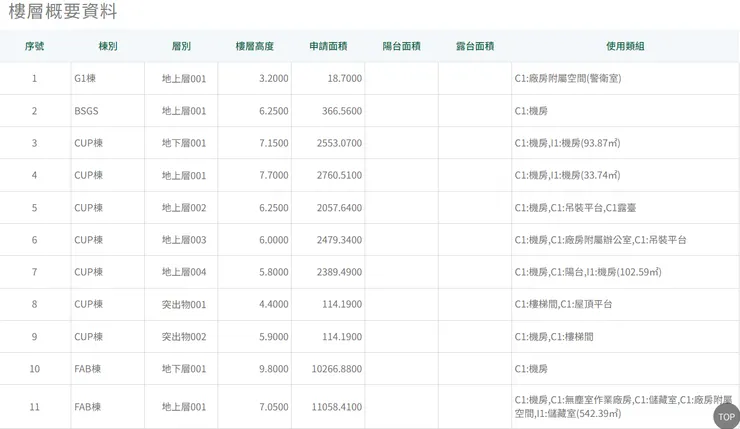

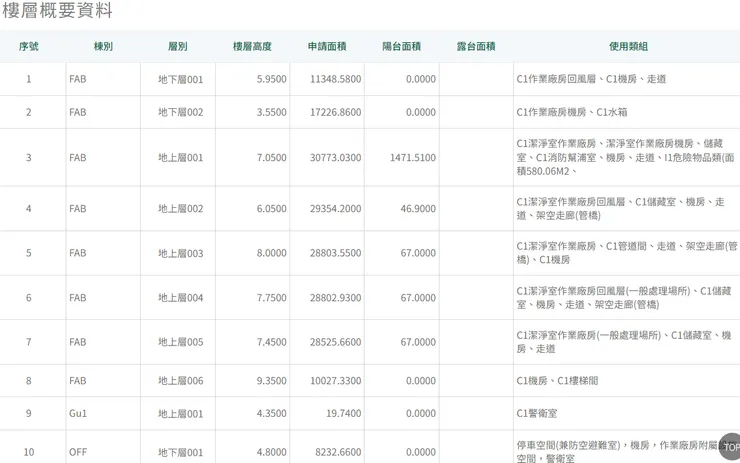

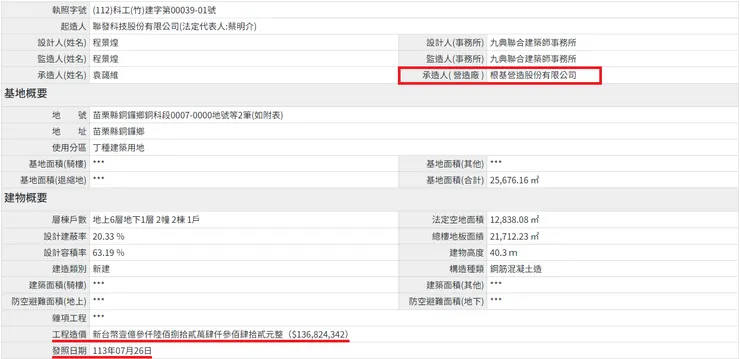

這張已經有 CUP + FAB,工程造價 88.67 百萬的 10 倍是 8 億 8 千萬
這張跟上一張差不多
麗明營造

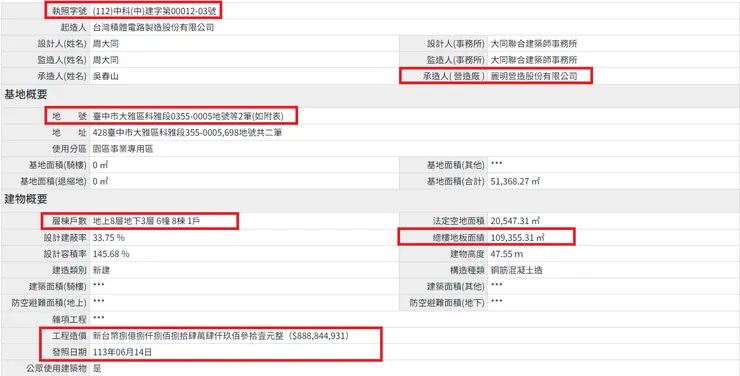

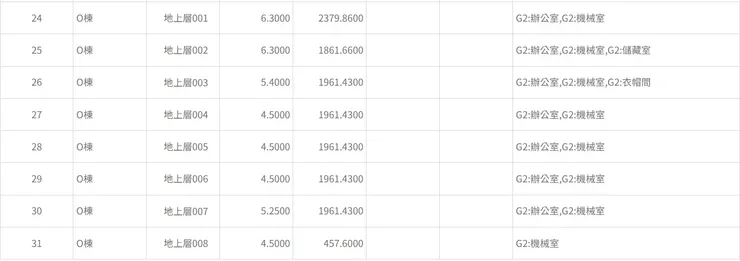

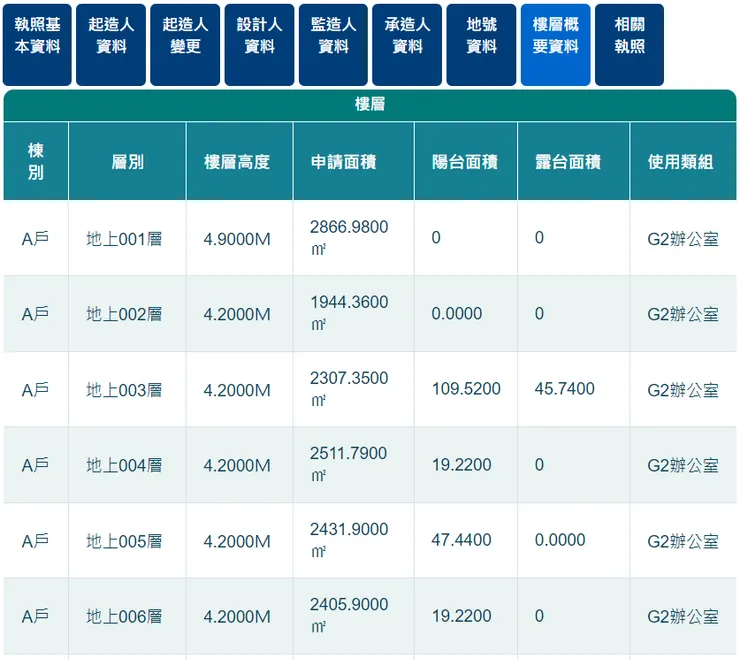

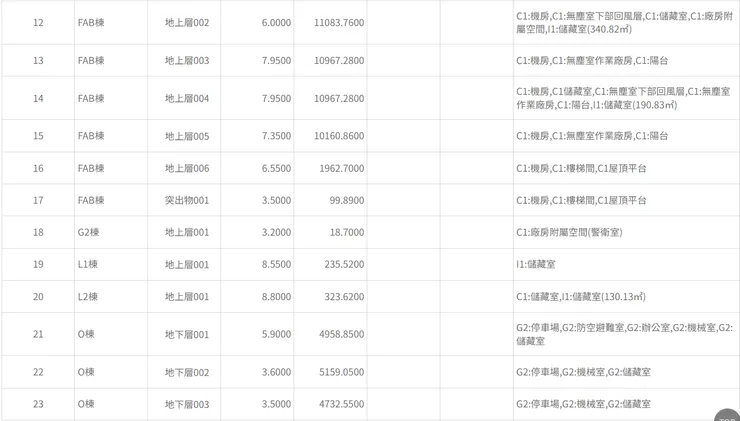

與上一張最大差異處有 3 個,一是承造人變成「麗明營造」,二是總樓地板面積增加為 8 倍,三是工程造價增加為 10 倍。同樣用 10 被推估,AP5B 契約金額為 88.9 億,這應該是指全部建物 G1、G2、BSGS (氣體供應)、 CUP、FAB、OFFICE、L1 和 L2 共 8 棟,然後根基與麗明共同承攬,至於根基占多少不清楚

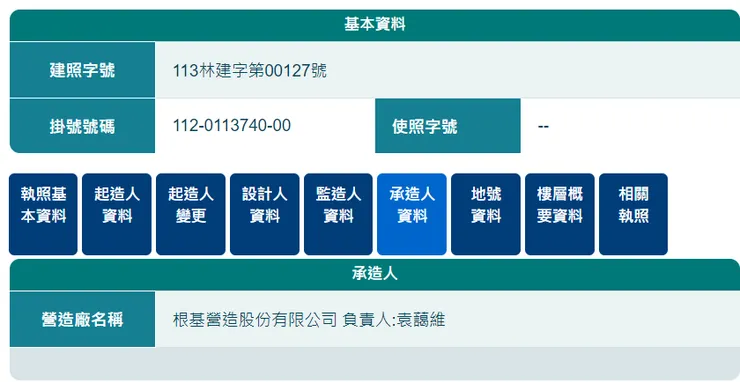

本案比較特別,按照重訊洋基是本案 EPC 統包商,但建照承造人寫的是根基,而根基自己重訊說承攬土建約 54 億,由此可見:即使工程造價乘以 10 倍等於契約金額的推估正確,也不代表承造人 (營造廠) 把錢全拿,還要看類型

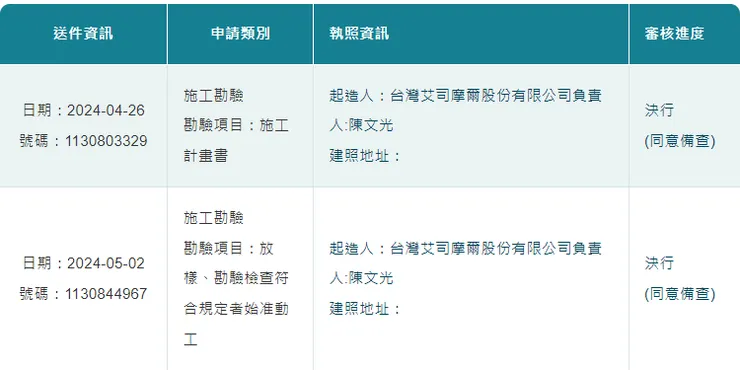

另外,本案坐落新北市的緣故可以查詢施工進度,經查 2024/5/2 申報施工勘驗放樣已經核准,又 6/11 申請變更建照待審中,變更甚麼地方等核准後就能知道

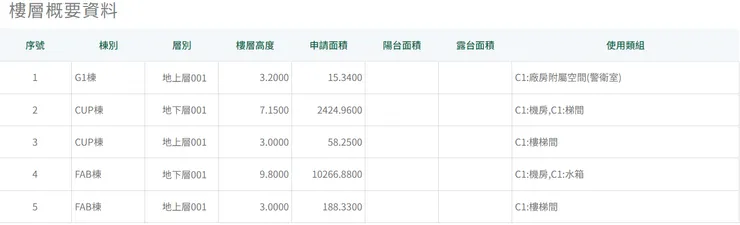

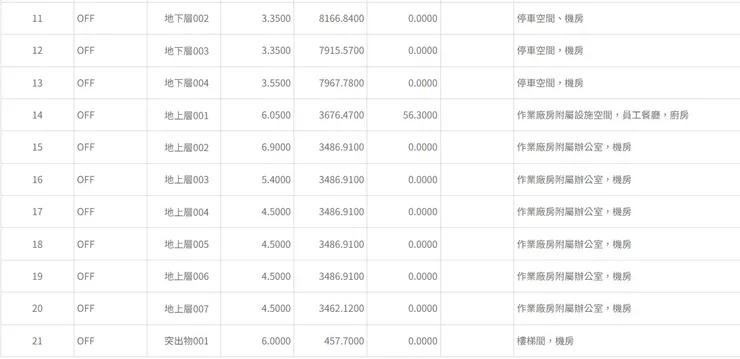

本案根基重訊契約金額約 10 億,是工程造價的「7.3 倍」,由此可知倍數沒有規律,暫且先抓 7~10 倍

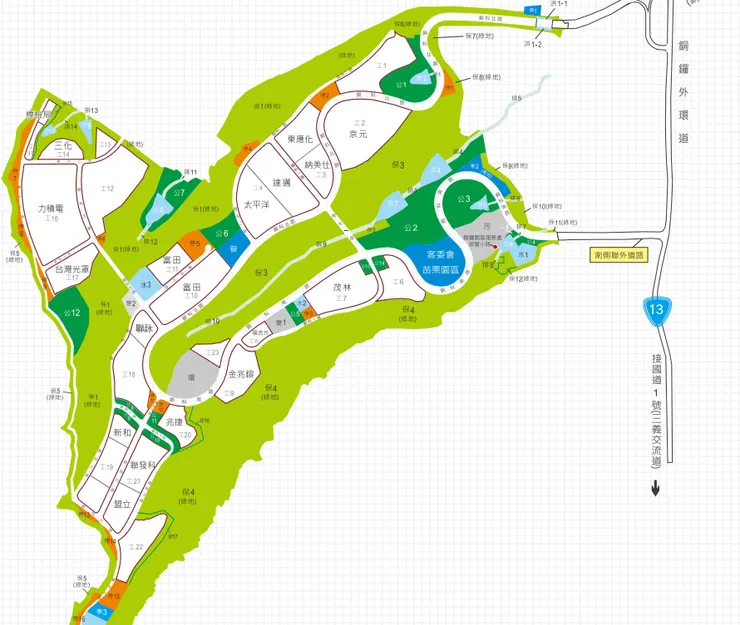

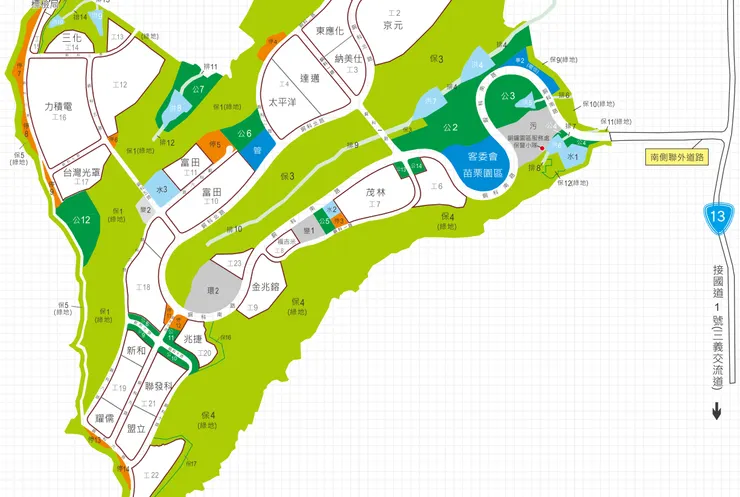

講到銅鑼園區,下面兩張是竹科管理局的銅鑼園區地圖,分別是 2023/12 和 2024/2 的版本,比對後發現新版左下角「工 18」上方的空地已經寫上「聯詠」(3034),再查聯詠 4 月重訊通過興建銅鑼科學園區第一期研發運算中心大樓金額 8.55 億,契約相對人待日後公告。聯詠的案子比較小,不知道根基會不會出手
