單純分享投資觀察 沒有股票買賣建議
根基 (2546) 12/23 召開法說會,這次提到的在建科技廠房與上次(8月)法說會相比並沒有新案,似乎是我投資以來第一次看到

法說會
另外台積電中科二期 F25P1 的 CUP 和 FAB 分別在 12/18 和 12/22 變更建照核准,承造人都是「田鼎營造」,你是不是和我一樣聯想起「嘉義模式」

來源 中科管理局

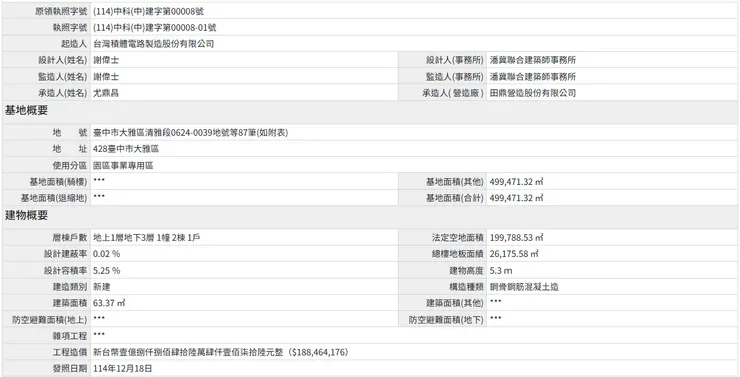

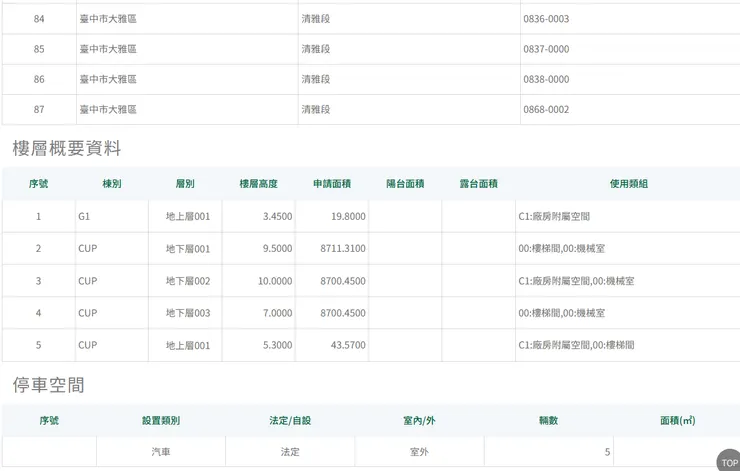

F25P1-CUP 建照

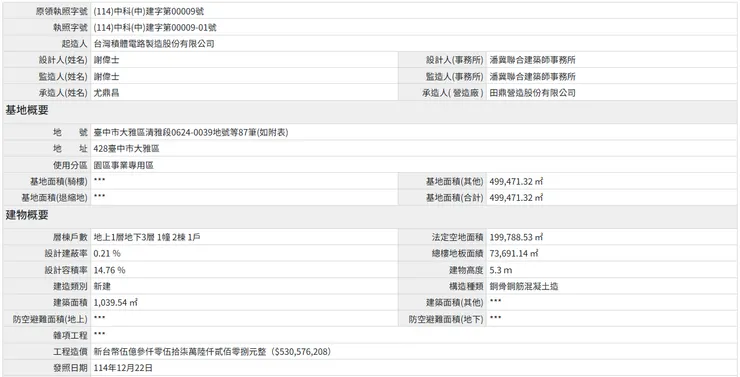

F25P1-FAB 建照

所謂「嘉義模式」就是「田鼎當主承商、根基接分包」,例如嘉科的 AP7P1-FAB 和 AP7P2-FAB,若是這樣,根基也能分杯羹,同時網友也問:「為什麼田鼎這麼小的能搶得過根基、潤弘、達欣、互助這種規模大他好幾倍的?」我自己是猜,台積電可能想培養更多營造廠進入供應鏈
以下是根基 12/23 法說會重點整理,文末另附上台積電 F22 和 F25 等各工程是由哪家營造公司承攬的資訊為訂閱專屬,歡迎訂閱支持
法說會業務報告-興建個案
建築工程
- 板橋府中段:連續壁完成
- 台電南港公辦都更案:連續壁完成
- 合庫仁愛段大樓:上週申報開工,含拆除工程已拆除完畢
- 萬華直興段:結構體接近完工
- 台中裕毛屋:結構體已完成、進入裝修階段
- 台中G5:申請使照中
- 泰山社宅:職務宿舍棟已取得使照、社宅棟預計2026申請使照
- 大成總部:即將申請使照
科技廠房
- 台積電 AP7P1-FAB:10 月已接近完工
- 台積電 AP7P1-OFFICE:結構體即將完成、進入裝修
- 台積電 AP7P2-FAB:結構體已完成三分之二
- 台積電南科物流中心:結構體已完成,進入機電工程
- 台積電 F22P3-CUP:結構體已完成,剩 1~2 個月可完工
- ASML 林口廠辦:結構體已上梁,進入裝修階段預計 2026 下架
- 聯發科銅鑼資料中心:已完工
鐵路工程
- C212:預計 2028 完工
- C611:預計 2029 完工
- C612:有碰到文資問題,會延宕
- C613:預計 2028 完工
- 台61線兩橋案:預計 2026/3 完工
法說會 Q&A
1、缺工缺料是否會影響未來毛利率?
料的部分,這幾年比較平穩、上漲變動不大,加上長期採購策略及承包商的合作,材料的影響並不大。工的部分,缺工現象還是存在,策略是運用營建自動化、AI、搭配移工、公共工程的物調機制,盡量把缺工影響控制在一定範圍,對 EPS 的影響不會太大
2、2026 工程有多少會趨近於完工?
建設工程有 2 個會完工、土木有 1 個、其他工程有 9 件,共 12 件完工金額約 260 億

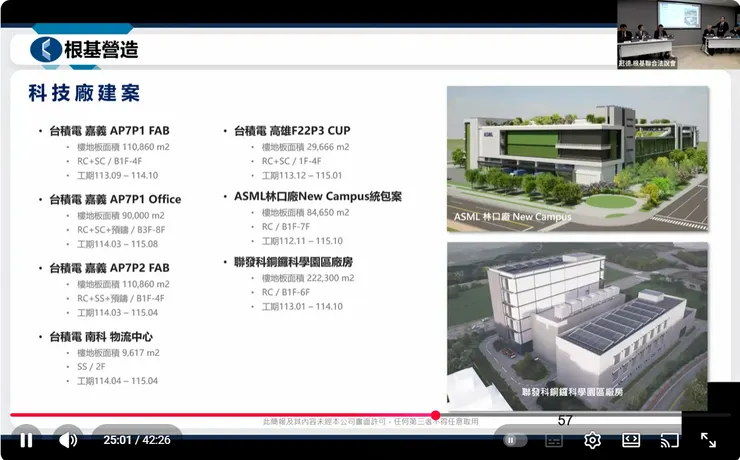

台積電 F22 和 F25 等工程的承攬商
最近在臉書的文章有網友留言說台積電某廠的哪個工程是由哪家營造廠承攬,後來又有人私訊我如下圖
