豪宅林立的台中七期重劃區,原本不該有這麼多高樓?當初是如何從0發展起來的呢?

更新 發佈閱讀 14 分鐘
raw-image

說到台灣最知名的重劃區,台中七期,應該是許多人腦海中第一個跑出來的名字。

畢竟七期不僅逐漸成為知名豪宅區的代稱,還有各大重要建設座落其中。但如果回顧七期幾十年前的光景,可說是從一片農地逐漸發展至現在這個規模。究竟這塊地是如何發展起來的?目前發展到甚麼地步?而經過這麼多年的時間下,又出現哪些不得不面對問題呢?

台灣解碼中是個專注於「交通建設、重大工程、區域發展」三大議題的YouTube頻道,點選下方傳送門可以看到精美動態地圖所呈現的內容!
👉本集YouTube傳送門:https://youtu.be/Uu04qjgV6BI

一、台中七期概略介紹

1.基本資料與範圍

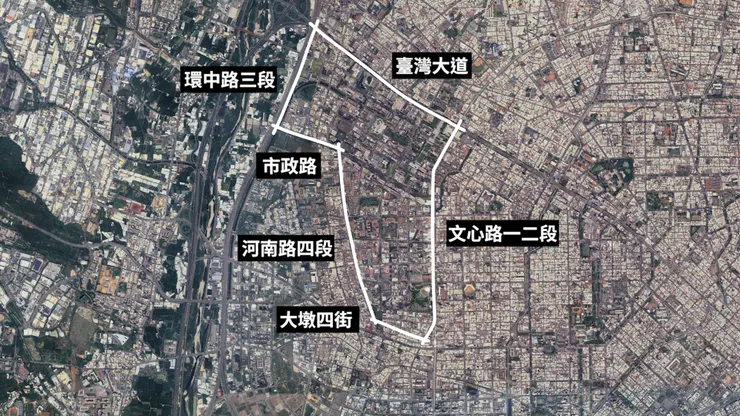

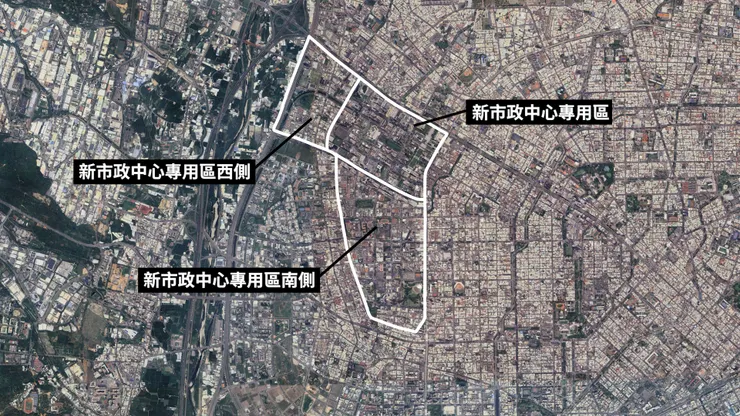

我們先來看一下台中七期的基本範圍與目前發展狀況。首先,台中七期的位置是位於台中車站的西方,那它的主要範圍,其實並不只我們經常在新聞上看到的這個畫面而已,而是包括分別由台灣大道、環中路三段、市政路、河南路四段、大墩四街與文心路一二段包圍起來的區域,行政劃分屬於西屯與南屯兩個行政區。

raw-image

而且根據政府公開的都市計畫書可以知道,這一大塊區域其實又切成三個區塊,分別是台中市政府所在地的新市政中心專用區、靠近台74的新市政中心專用區西側、還有下方的南側。三塊地合計的面積總共是335.67公頃,主要從1990年開始進行市地重劃工程、1992年完成作業。

raw-image

2.重點區域介紹

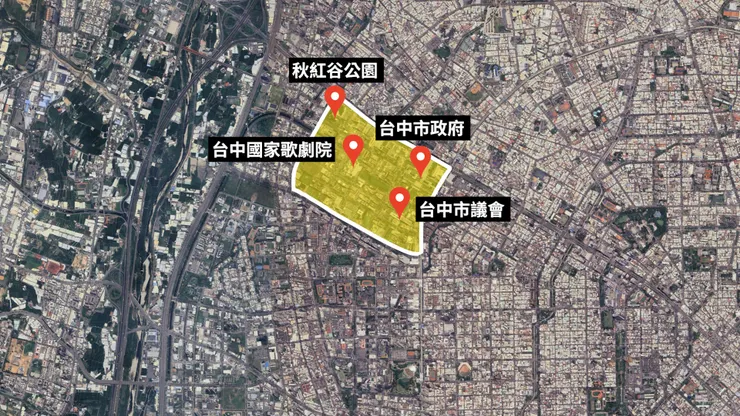

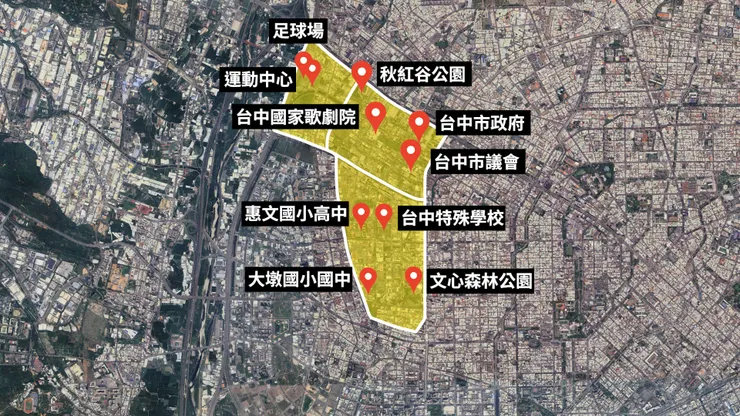

不過,既然台中七期分了三個區塊出來,彼此的規劃與計畫目的當然不完全相同。首先,最精華的區域,當然還是以中間的新市政中心專用區莫屬,可說是整個七期最核心的區域,畢竟這裡坐落了台中市政府、台中市議會、秋紅谷公園、台中國家歌劇院等知名地標,更有多家大型商辦、酒店與百貨進駐此地。

raw-image

另外,除了上述提到的建築,最引人注目的就是動輒上百坪、要價破億的多棟豪宅,而建築周遭不僅散落各種公共藝術與園藝造景,還有一到晚上、每棟建築獨特的燈光設計,映照整個七期夜空,更成為實際居住的房子之外,部分人士對於社會地位的外顯象徵。

raw-image

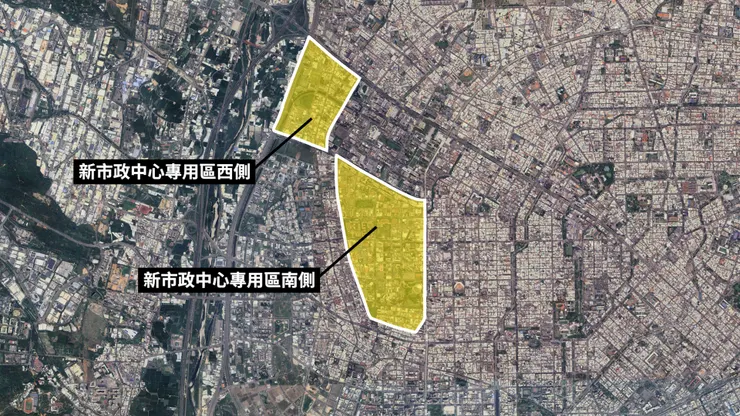

3.其他兩區域概況

那除了七期的核心發展區域,另外的西側與南側,則是以輔助核心區域發展為主要定位。

raw-image

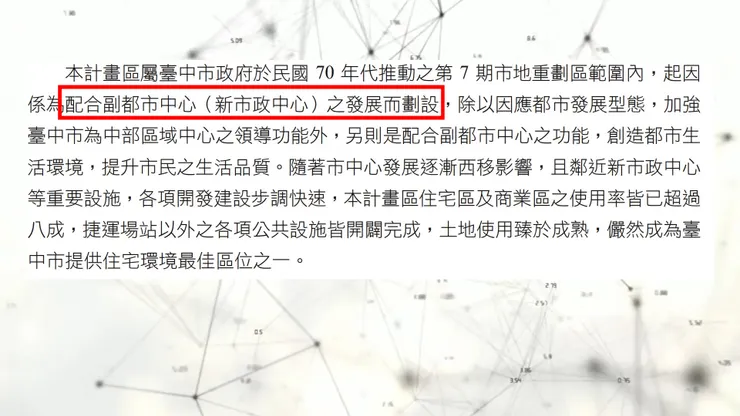

這我們在都市計畫書中的這句話「配合副都市中心(新市政中心)之發展而劃設」,可以明確知道這點。

raw-image

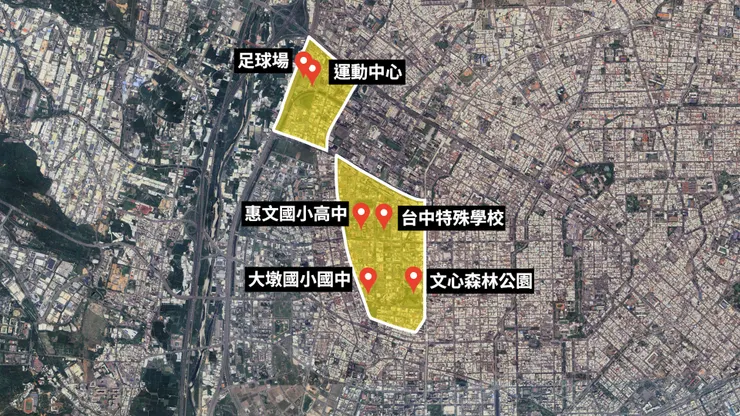

而這兩個區域,重大建設分別有運動中心、足球場、惠文國小高中、大墩國小國中、台中特殊學校、以及擁有戶外劇場的文心森林公園等等,土地使用分區則是以住宅為主,而且不同於七期核心發展區域,這邊的住宅樓層,目前大多還是以低樓層建築為大宗。

raw-image

4.土地使用分區的分類

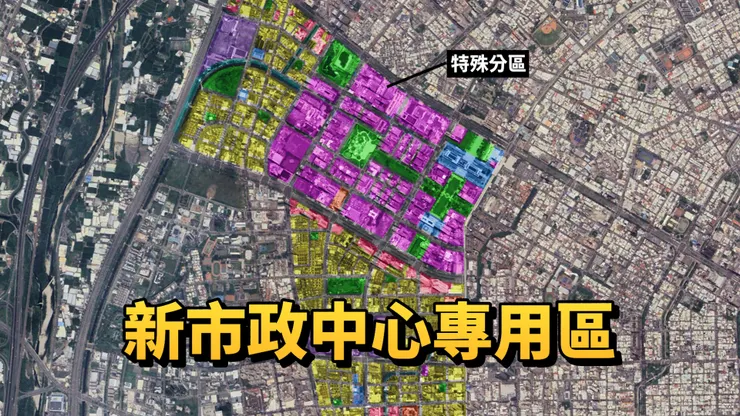

不過說到土地使用分區,其實七期在這方面有個非常有趣的地方,我們直接從全國土地使用分區系統可以知道,剛剛說到的七期核心區域,大部分都是畫上了粉紅色的色塊,而不是住宅區黃色、商業區紅色這些常見的分區,而這個粉紅色,其實是叫做「新市政中心專用區」。

raw-image

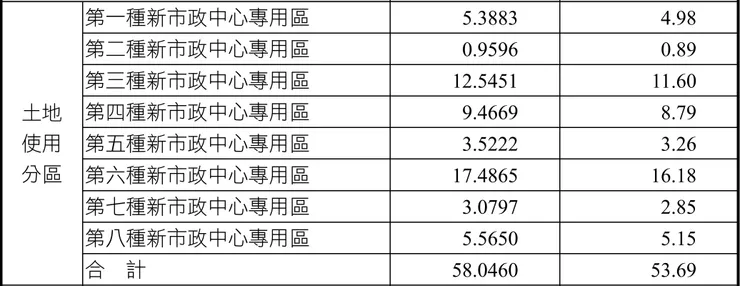

而這個特殊分區,又細分成八種,不過不用擔心,它的分類其實很簡單,第一種是住宅使用,第二三六七是住商混和,剩下的四五八則是商業使用,其中又以第三跟第六種占比最高。

raw-image

而八種分類最大差別,則是差在建蔽率、容積率、建築物高度比與最小建築規模等四個細項,當然這中間還有非常複雜的分類與特殊申請,不過我們也不是來蓋房子的,所以就不細說啦。

5.交通規劃

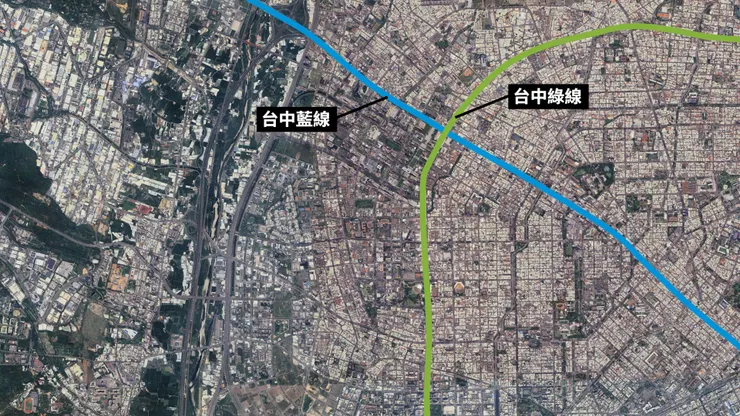

最後則是看到交通規劃部分,首先在捷運建設方面,七期的東邊是已經通車的台中捷運綠線,北邊則是規畫中、對於台中市相當重要的藍線,而藍線目前最新進度,已經在今年2023年的2月20日通過交通部審查,正在下一關的行政院審議中。不過捷運建設畢竟不是本片主角,有興趣的觀眾可以參考之前這支影片,裡面有完整的介紹到台中其他捷運路線詳細規劃。

raw-image

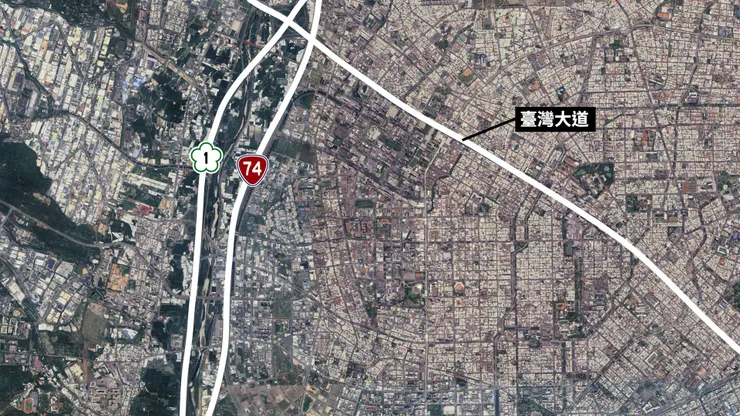

不過,在台中的捷運路網目前還沒成形的狀況下,道路就成為相當重要的交通方式,那對於七期來說則有國道1號、馬蹄形的台74線以及台灣大道,可見道路交通非常方便,更不用說重劃區內的部分道路,路寬也相當的寬敞。

raw-image

但是,在新聞上最常聽到的還是百貨公司周年慶時,附近道路塞得水洩不通的消息,成為許多民眾抱怨,以及政府相關機關頭痛的課題。以上就是目前台中七期的基本介紹與發展概況。

接下來,我們就從衛星圖像與歷史文件來回顧一下,台中七期是如何從0冒出來的。

二、當初是如何從0冒出來的?

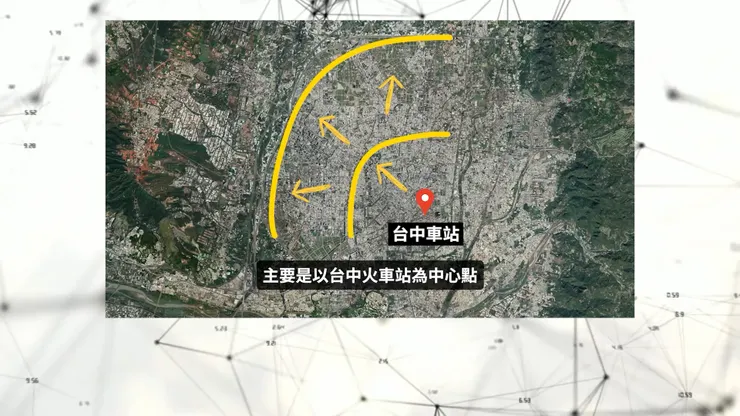

如果是台灣解碼中的老觀眾,在台中捷運那集,應該還記得我們在影片前半段有說到,台中市的整體發展方向,主要是從台中車站向海線弧形擴散出去的。而我們知道台中七期重劃區,主要是在1990年正式啟動,1992年完成土地重劃,所以我們先回推1990年之前的發展狀況。

raw-image

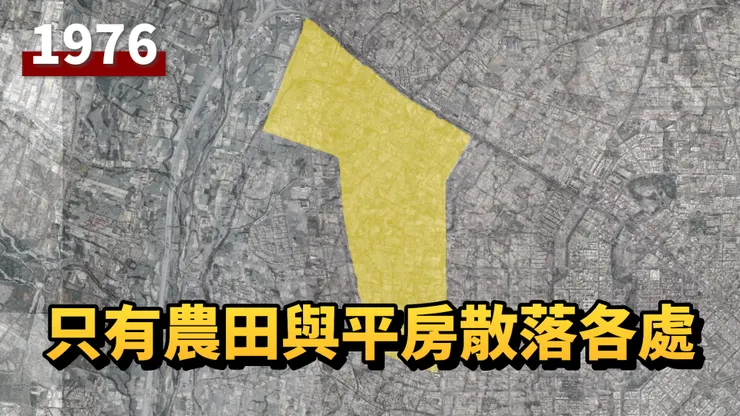

首先,在1976年的舊航照影像可以發現,當時台中市主要的發展範圍,大概就是紅色框起來的這個區域,而現在的台中七期位置是在這裡。那我們放大一點來看,可以發現當時只有農田與平房散落各處,就連道路都是小小一條而已。

raw-image

而時間快轉到1986年,也就是正式啟動前四年,還可以看到原本坐落於七期的健民藥廠、維他露汽水廠、達欣公司,外圍都是以農田為主,可見農田的確是七期重劃前的主要景象。

raw-image

那究竟七期重劃區的構想,是什麼時候提出來的呢,其實最早最早、可以追朔到四十多年前的1981年6月,為甚麼時間可以說如此準確,這邊就要感謝維基的參考文獻提示,以及台中市議會有把相關文件掃描留存。

啊…還得感謝我的眼睛,因為這份文件的排版跟解析度,眼睛看到實在快會花去了。
raw-image

總而言之,這份文件是合併前的台中市議會,在1987年的開會文件,主要是工務局到議會做的「臺中市副都市中心專用區細部計畫簡報」。

那雖然整份文件不是很好閱讀,但我們可以從文件中看到,七期當時最主要的規畫目的,主要是政府希望把台中市,偏重中區單核心發展狀況,轉變成多核心的都市形態,希望能藉此分散舊城區,原本過度壅擠的人口與交通狀況,以均衡整個台中的都市發展。

raw-image

而在1981年提出後,市政府也同時委託逢甲大學,辦理都市計畫通盤檢討,後續則是淡江大學以及欣境公司著手進行規劃。當然在後續整個計畫的討論中,包含民眾、民意代表、里長、學界等等角色都提出不少意見,就連市政府要放在哪裡、道路寬度多少、容積率設定,在整個過程也經過不少討論,最終七期重劃區的範圍,則擴張到現在三大區塊規模。

接下來,整個七期重劃區在1990年開始進行市地重劃,以兩年多的時間在1992年迅速完成,總經費高達55.4億元,可說是當時全台重劃經費最高的重劃區。而針對核心區域劃設的副都市中心專用區,後續在1996年改成「新市政中心專用區」。

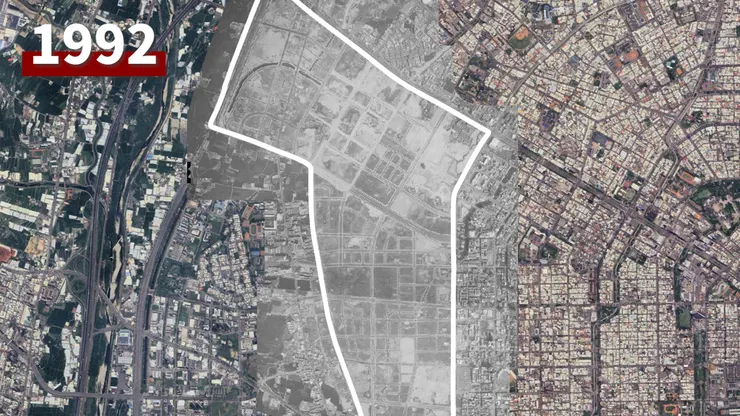

那在重劃完成之後,起初的發展可說是相當緩慢,這我們可以從舊航拍圖得知,雖然市政府在先前,已經規劃好市政用地,卻沒有立即施工,整個重劃區除了道路,其他都是光禿禿的一片。

raw-image

那完工後過了幾年,在1995年前後,反倒是夜店等特種行業先行進駐七期重劃區。像是位於新光三越旁邊的松竹皇宮,後續還有金錢豹、海派、金紫爵等酒店都陸續開店,幾乎盤踞七期部分重要路段,也跟原本的新市政規劃形成對比。

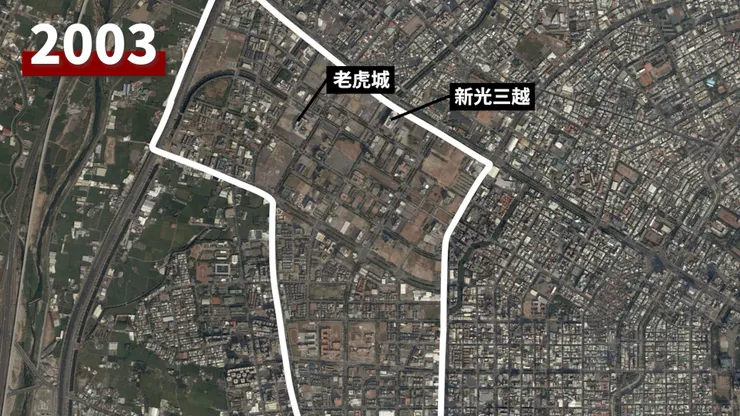

那再把時間往後推,也就是從2003年的衛星影像可以發現,當時七期核心區域,依然沒有太多的建築,最知名的只有新光三越與老虎城,而核心區域旁邊的西側與南側,不管是住宅區、公園、學校,相對來說反而發展的完整一些。

raw-image

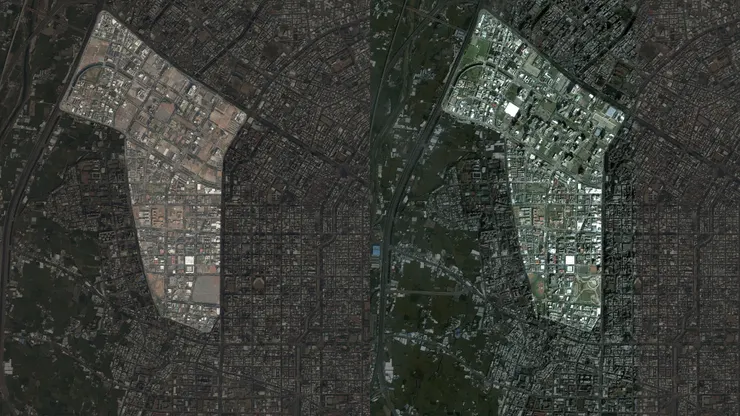

不過到了2003年以後,核心區域總算進入大規模發展階段,首先就是2004年,台中水湳機場,正式遷移到清泉崗機場,讓七期建築高度限制就此解除,許多高樓住宅開始陸續動工,尤其我們可以從2003年跟2006年的衛星圖中可以看到,短短三年時間,冒出許多高樓層住宅,差異可說是相當的大。

raw-image

之後就是文心森林公園平面完工,以及古根漢美術館亞洲分館取消後,台中市政大樓的興建,後續還有台中大遠百進駐、以及幾經波折的秋紅谷廣場完工,最後是2016年,台中國家歌劇院正式開幕。而在上述幾十年的時間裡,七期其他空地陸續進駐高級住宅,讓整體地價開始水漲船高。而原先2000年前進駐的特種行業,也在地價上漲之後,不是因為租約到期搬遷,就是建商買走土地而歇業,慢慢淡出七期重劃區。

raw-image

而直到現在,其實還是有許多商辦與住宅,正如火如荼的建造當中,像是預計會成為台中首棟高度超過兩百公尺的大樓—台中之鑽。而在招商方面,則有去年流標的農田水利署台中管理處,70年地上權招標案,當時雖然有40組投資人領標,最後卻因為大環境景氣不佳,最終以流標告終,也還有租下林鼎市政地下一樓至七樓的誠品生活台中市政旗艦店,預計在今年2023年第三季開幕,以及最近ASML進駐七期的消息。

不過,如果拿這塊重劃區先前訂定的計畫目標,來檢視現在的發展狀況,可說是不太符合原先的規畫方針。

三、許多逐漸浮現的問題

甚麼叫做不太符合先前的規劃方針呢?

首先,七期相較於當時台中其他重劃區,最特別的就是加入副都心,以及市政中心的特殊目的,因此台中市政府在推動如此重要的計畫時,是有舉辦過公聽會的。

而我們在1988年的公聽會文件中,可以明確知道當時市政府,給予七期怎麼樣的期望,分別是市政中心、交通中心、娛樂中心、商業中心與居住中心。

raw-image

那對照目前的發展來看,首先第一個市政中心有達成,畢竟有台中市政府與市議會進駐,再來交通中心原本是規劃在現在的秋紅谷公園,但後來交通用地,拿去蓋台中國際會議及展覽中心BOT案,卻發生鄉林建設沒蓋完,因此終止合約的消息,最終才改成現在公園使用,所以交通中心是沒有達成的,娛樂中心與商業中心,兩者的界定有點模糊,但如果以廣義商業用地來看,新市政中心專用區有規劃商業用途,可能還算過關,最後則是居住中心,嗯...不需要解釋,超級多。

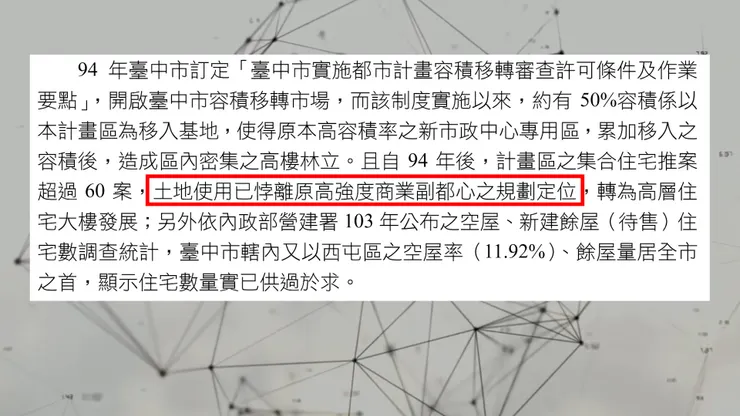

那一定會有人想到,這個公聽會是很久之前做的,整個七期後續的計畫目的應該會改變吧。沒錯,當然有。不過我們從後續2016年,這邊市政府在文件中也說到「七期發展到2005年以後,土地使用已經背離原本高強度商業副都心的規畫定位,而變成高層住宅大樓發展」。

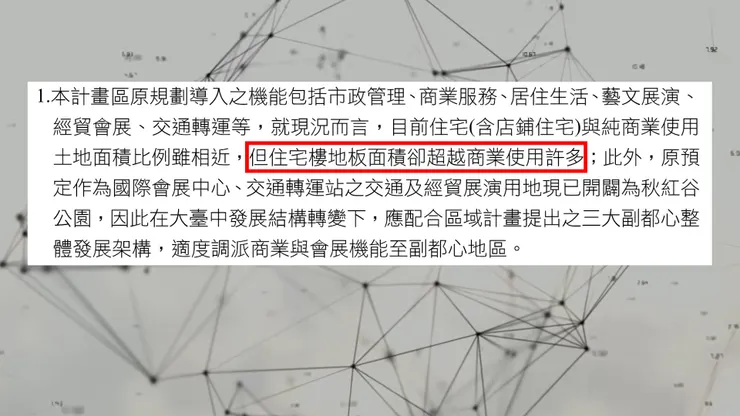

raw-image

尤其這邊還特別說明「目前住宅與純商業使用的土地面積比例雖然相近,但住宅的樓地板面積,卻超越商業使用許多」,其實都顯示出現在的發展,跟原本計畫不同的地方。

raw-image

那為甚麼會發生住宅樓地板面積過多的問題呢,市政府認為是因為「容積」的緣故。那容積要說的複雜可以很複雜,簡單可以很簡單,總而言之,容積會影響一棟建築可以蓋的多高,而建商會去尋找能不能讓容積增加的方法,也就是讓建築蓋得更高,畢竟七期作為市政中心、周遭規劃許多綠地、而且單坪價格高,有越多房子可以賣,利潤也就越大。

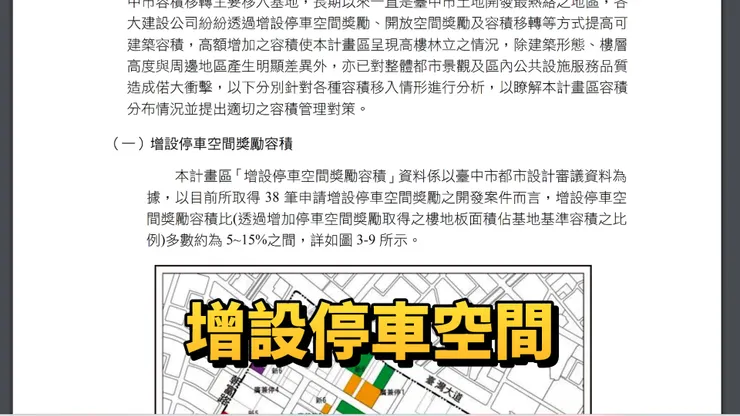

而在七期重劃區裡,當時增加容積最主要有三種方法:

1.增設停車空間,提供區域內更多停車位。

raw-image

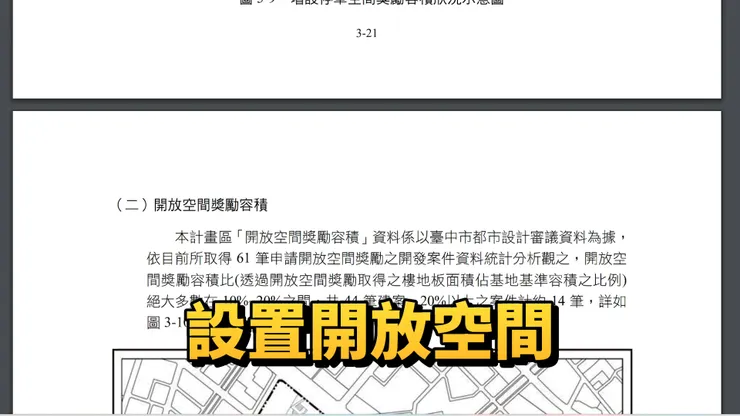

2.設置開放空間,增加都市綠地面積讓公眾使用。

raw-image

3.從其他地方轉進來的容積移轉。

raw-image

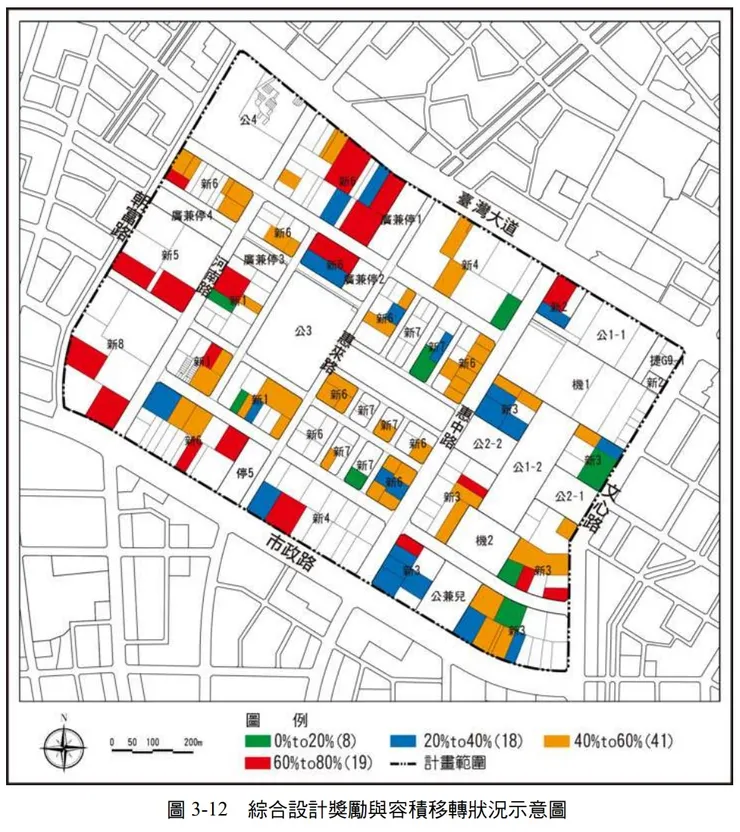

那根據這張2016年的圖片中,上面有畫上顏色的,都是有透過容積移轉或相關獎勵,來提高可興建樓地板面積的建築,進而導致現在七期內,有許多高樓層建築出現的原因。

raw-image

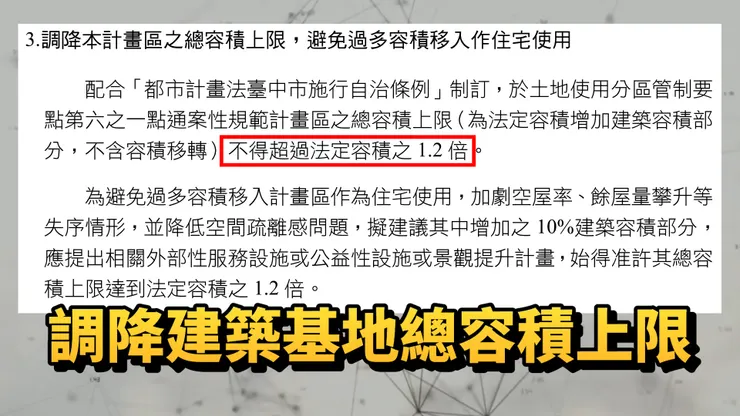

不過上面提到的三種增加容積方式,雖然提議本身是好的,卻也造成像是部分建商把,開放空間用圍籬或植栽圍起來,加上七期大部分住宅,會僱用保全在外站崗,造成一般民眾,難以享受到開放空間的好處,反到成為建案本身自家花園的現象。而針對這方面的問題,市政府最終是以調降建築基地總容積上限、開放空間不得設置相關圍籬,以及其他方式作為改善手段。

raw-image

那當然,除了容積問題之外,還有包括上面提到的百貨周年慶塞車問題,部份七期人行道不是過窄,不然就是根本沒有設置,進而造成人車爭道的情況出現。

四、結論

台中七期,從1981年提出以來,到現在已經走過將近40個年頭,起初以副都心為發想,讓這塊地有了其他重劃區沒有的獨特性,不僅成為台中市府與市議會的落腳處,也同時擁有許多公共設施、公園綠地,整體的規劃可說是相當完善,更間接讓這裡成為台中房地產中,發展與推案量都相當火熱的區域。

不過時至今日,也慢慢顯現出許多問題,包括「與原先設定的計畫目標不符、住宅過多、部分建築開放空間形同虛設、建築高度過高產生疏離感、交通衝擊、人行道寬度不足或根本沒有設置」等等狀況,都是七期重劃區得面對的課題。

先前我自己有實際從市政府站,繞了七期核心區域一圈,放眼望去,可以看到大面積植栽、綠樹、以及建案本身設置的公共藝術,說真的整體環境的確相當舒適度,也有很多民眾晚上會到夏綠地或新市政公園散步慢跑,甚至在市政府下方空間跳舞等等,這種提供市民休閒遊憩及運動的場地,對於日常生活來說真的相當重要。不過,站在路口放眼望去,小小的面積中,出現許多高樓層建築,再加上圍籬與保全的阻隔,的確會有一種,有別於台中其他城市樣貌的疏離感。
