本來只是更新根基承攬的公共工程施工進度,後來隨著查詢新承攬的 C613 標越 Google 越多資訊,整理後分享給大家
之前 7/7 我臉書更新過,本文繼續更新,聚焦軌道工程案源及未來展望,下面是 7/7 的資訊:
1、貴和安居社宅統包案:29.24% ( 今年 1 月為 23.37% )
2、C212 標:截至 5/31 為 61.56%,契約金額 41.8 億→ 56 億 ( 今年 2 月為 55.9% )
3、C611 標:截至 6/30 為 48.9%、3 次展延 + 6 次契約變更,契約金額 53.4 億→ 58 億 ( 今年 2 月為 43.11% )
4、C612 標:截至 6/30 為 10.69% ( 今年 2 月為 7.35% )
5、C613 標:6 月剛得標,政府官網尚無資訊
6、台 61 線兩橋案:截至 6/30 為 51.28%,契約金額 21.18 億,今年 3 月第 3 次變更預算新增項目議價 1.69 億 ( 今年 2 月為 45.52% )
7、桃園會展中心統包工程:今年 2/29 已完工
8、亞洲矽谷創新研發中心新建工程:去年 8/22 結案,已解約
以下都附有政府官網查詢來源,最下面是補充資訊與軌道工程的未來展望

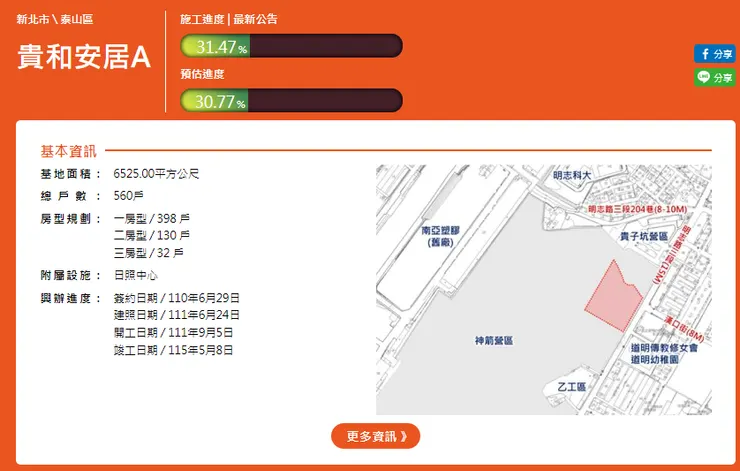

截至 8/24 進度 31.47%
,7/7 是 29.24%,約兩個月增加 2.23%,預計 2026/5/8 完工,契約總金額 31 億,查詢來源

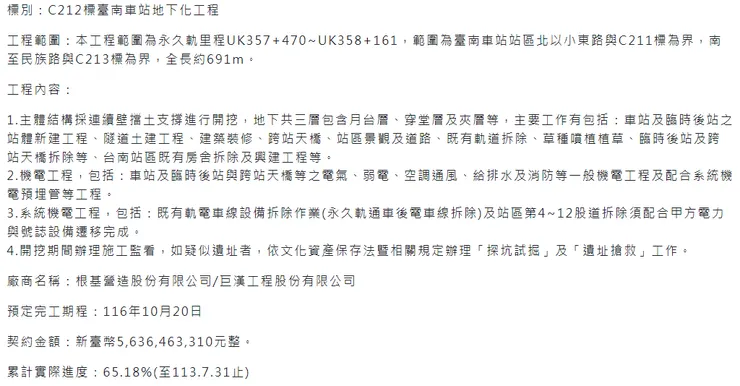

截至 7/31 進度 65.18%
,5 月底是 61.56%,兩個月增加 3.62%,預計 2026/5/8 完工,契約總金額 41.8 億→ 56 億,公司占 79%,查詢來源
(註:契約最新變更後金額可上政府電子採購網查詢)

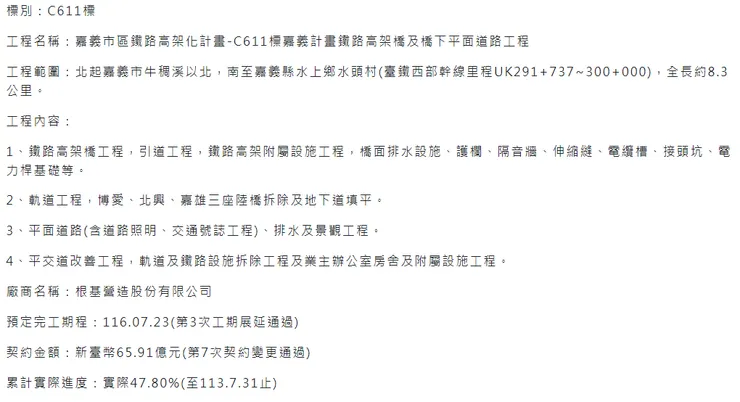

截至 7/31 進度47.8%
,之前 6 月底是 48.9% 倒退了,原因可能是第 7 次契約變更,預計 2027/7 完工,有挖到遺址,契約總金額 53.4 億→65.91 億,公司占 100%,查詢來源

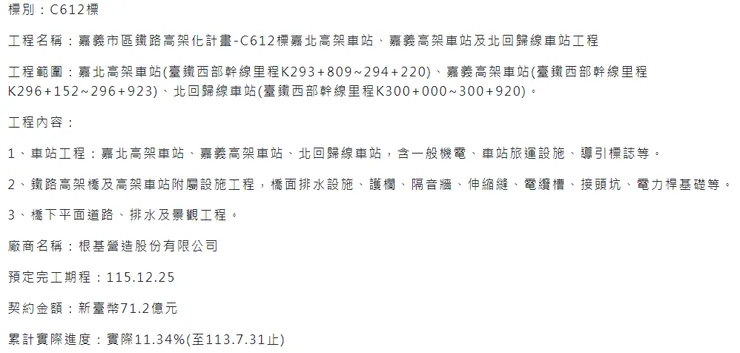

截至 7/31 進度11.34%
,之前 6 月底是 10.69%,一個月新增 0.65%,預計 2026/12 完工,有挖到遺址,契約金額 71.2 億→再增加 47 百萬(7/18契變),公司占 100%,查詢來源

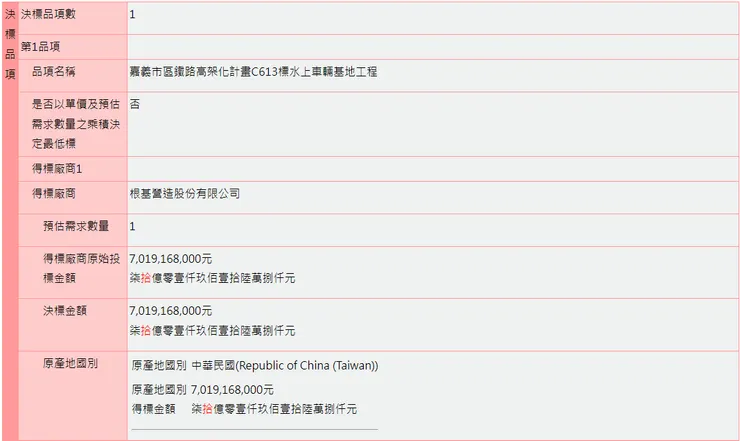

7/3 決標公告,6/30 開工
,契約總金額 70.2 億,公司占 87%,預計 2028/4 完工,查詢來源 (尚無單一網頁)。本案是共同承攬,下面還有資訊

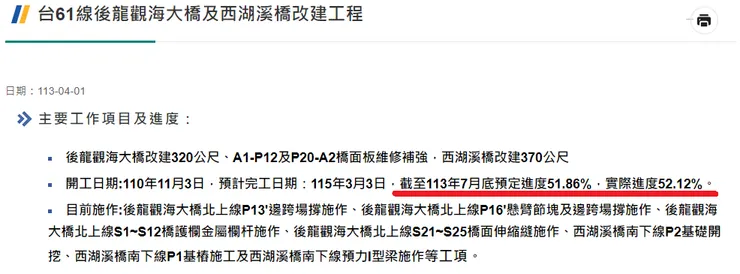

截至 7/31 進度 52.12%
,之前 6 月底是 51.28%,一個月新增 0.84%,預計 2026/3 完工,契約總金額 21.18 億→22.87 億 (今年 3/29 第 3 次契變),公司占 100%,查詢來源
成本
除以合約預估總成本
」來計算比例,基礎是成本,而契約金額(營收)是含成本與利潤,我們只能說工程進度 50% 等於花了合約預估總成本的 50%

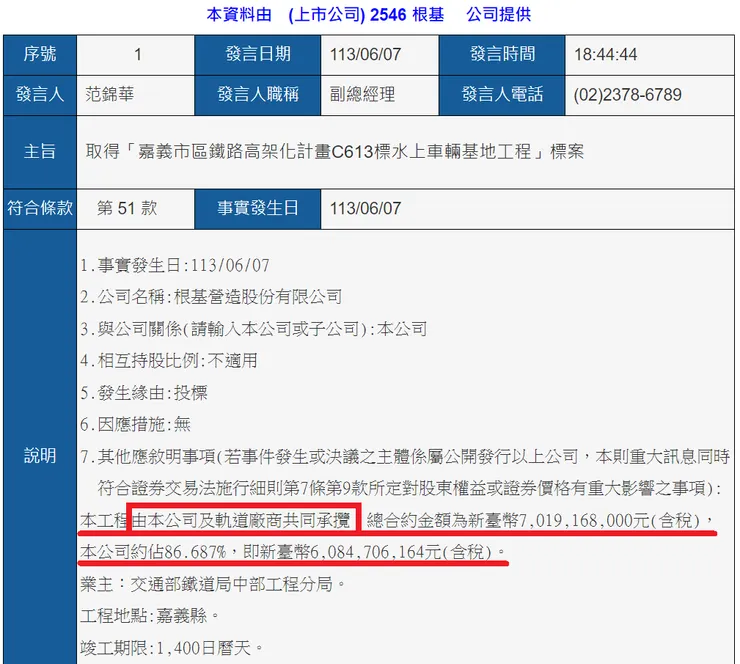

根基 6/7 取得的 70 億「嘉義市區鐵路高架化計畫C613標水上車輛基地工程」,重訊內容有說是與「軌道廠商
共同承攬」根基占 87%,再查採購網共同承攬的合作對象是「俊吉營造」
再查俊吉營造隸屬「展群集團」,集團官網說成立約 30 年,另有展群營造和展群機械,集團是軌道工程的專業營造企業,具備自有軌道工程專業之施工人力、設備、機具及技術,過去完工實績如台鐵、高鐵、北捷高捷、機場捷運和中捷綠線等軌道工程,並且有打世界盃承攬杜拜捷運和馬來西亞吉隆坡地鐵工程
印象中根基於前年股東會年報提到會朝「軌道建設」發展,這種工程金額很大屬於長期飯票,但受限種種原因會出現共同承攬,一部分是因為法令規定,這點下面還會說,總之期盼未來根基和展群集團(俊吉營造)有更多的合作
那麼國內案源如何呢?下面是查詢政府電子採購網 7/1~8/25 的招標資訊,金額由高至低排序,前 8 大中有 4 筆為軌道工程:

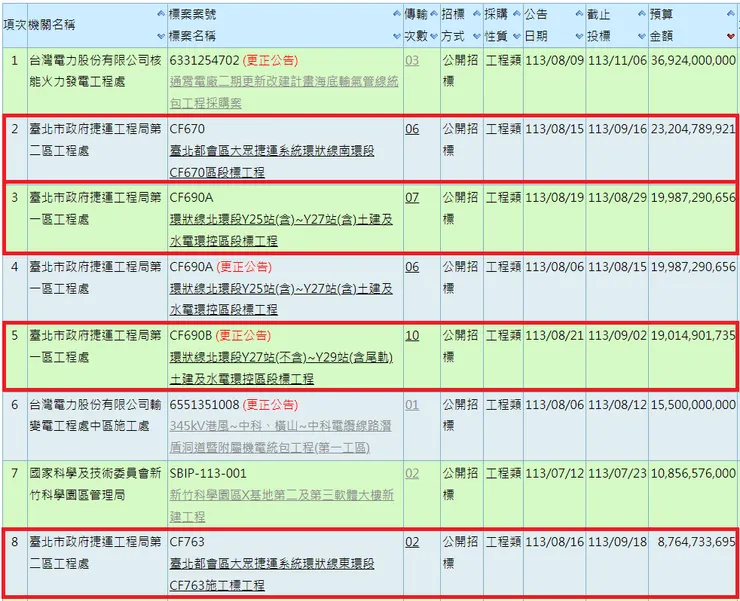

232 億
199 億
190 億
87 億
如果看等標期 10 天的有 2 筆,表示第一次招標沒有廠商或未達 3 家投標,所以這次招標縮短等標期,並且就算只有一家廠商投標也可以開標決標;而另 2 筆等標期一個月應該是第一次招標
另方面,根基實收資本額 12.3 億(今年盈餘轉增資後),承攬單一工程上限為 123 億(10倍),上述 4 筆軌道工程只有 87 億的東環段 CF763 可以單獨承攬,其他 3 筆都不得單獨承攬,如果要承攬必須與其他廠商共同承攬,這是法令規定,到這裡可見合作的重要性,現在軌道工程金額都很大
至於承攬總額方面,根基截至 24Q2 淨值 47.6 億,承攬總額上限為 952 億(20倍),在手訂單餘額為 364 億,還可承攬 588 億,空間很大不用擔心

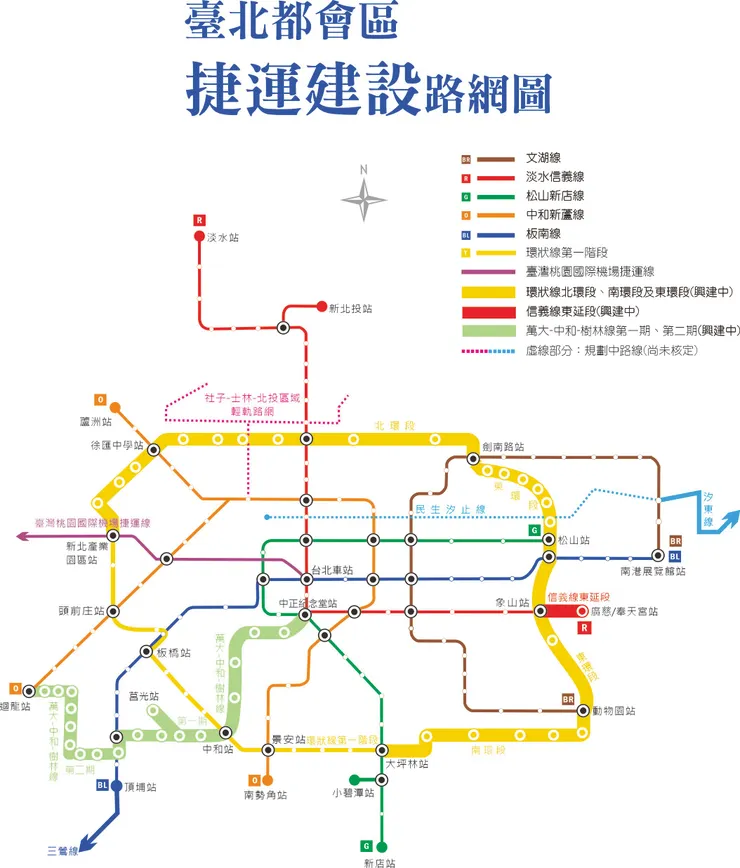

除了招標中的軌道建設,再看大台北都會區捷運路網,根據台北市政府捷運工程局的路網圖如下,規劃中尚未核定的有「社子-士林-北投區域輕軌路網」和「民生汐止線」,而興建中的有「環狀線北環段、南環段及東環段」、「信義線東延段」和「萬大-中和-樹林線第一期、第二期」,這些興建中的有哪些還沒發包,有興趣的夥伴可以再查
總之,軌道建設工程雖然工期很長,但因為契約總金額龐大、承攬期間也有物調機制補償,政府仍大力推動軌道建設中,案源會陸續釋放,值得營造公司佈局,為公司帶來穩定收益,就繼續觀察囉
