搜尋台積電新聞看到南科嘉義園區開發計畫環差案已經在 8/14 經環評大會通過,而前一天 8/13 台積電通過資本支出約 2700 億用於建廠和廠務工程,從供應鏈名單有找到根基(2546)達欣工(2535)與洋基(6691),過陣子如果台積電嘉義先進封裝廠 AP7 進入主體工程的開發,那根基達欣工和洋基是不是又有訂單就繼續觀察下去,整理相關資訊給對營造股或工程承攬商有興趣的夥伴參考
環評比較常聽說,至於環差是「環境影響差異分析」的簡稱,兩者最大的不同,環評是「開發前」的,環差則是「開發後」的
之前南科嘉義園區的開發已經通過環評,但之後因為開發行為「有變更」,所以必須提出「環境影響差異分析報告」送環評大會審查,通過之後才能繼續開發,也就是標題和上面新聞說的那樣,環評與環差的區別與詳細內容可以參考這篇
那麼,南科嘉義園區(台積電)是哪裡有變更而需要提送環差呢?我認為是之前 5 月因整地挖到遺址、為了不影響建廠期程緊急變更為第二座(AP7B)也立刻整地,致使園區土方、用水和污水增加超出原本評估,所以有了環差,可另參這篇新聞

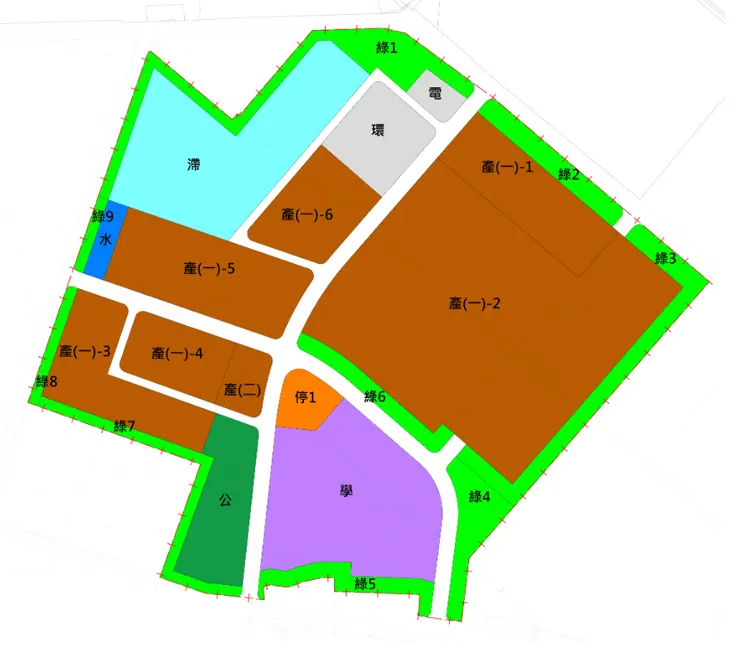

嘉義園區坐落於太保市,其土地配置規劃如下圖,來源是南科管理局官網,圖中最大的那塊棕色的「產(一)-2」就是台積電 AP7 所在

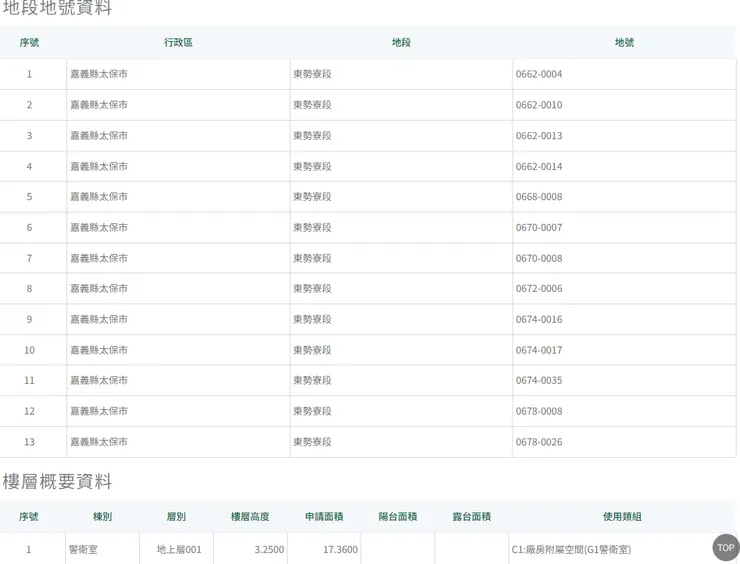

上南科管理局查詢建照,總共有 5 筆,發照時間為 2024 的 3/22~7/8

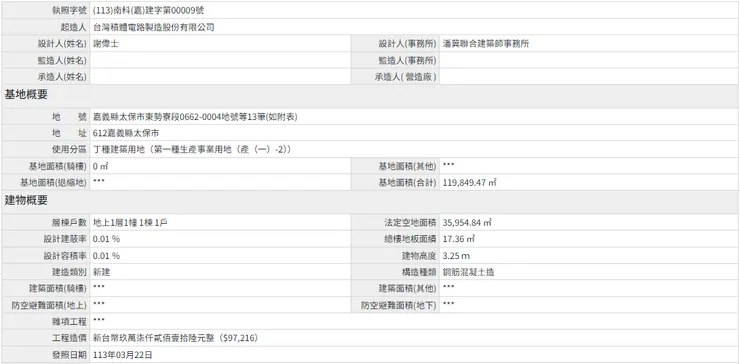

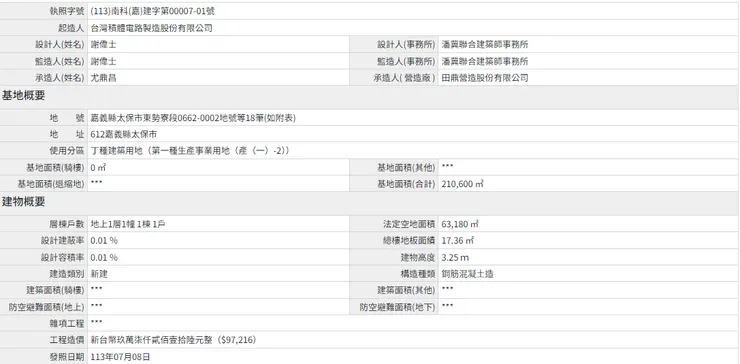

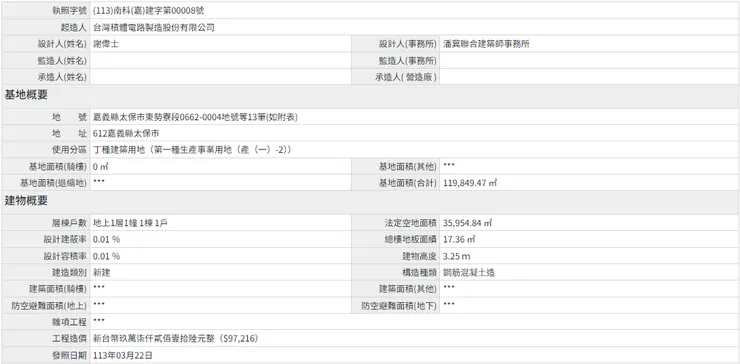

建字第 00007、00008 和 00009 號這 3 筆都是 3/22 核准的,之後 5 月底整地挖到古蹟台積電決定變更開發程序,於是 00007 和 00008 號建照都變更出現 01 號,下面是建照存根

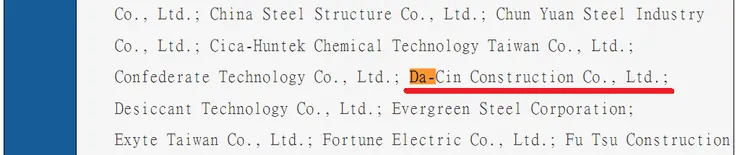

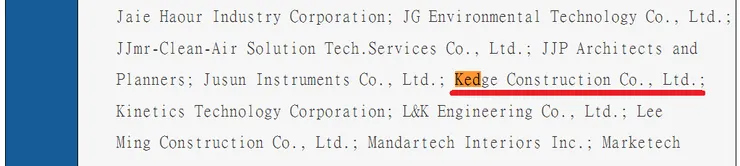

其中兩筆記載承造人為「田鼎營造」,經查台灣公司網其資本額為 1 億,屬於小型營造公司,我想當進入基礎和主體工程時會由大一點的營造公司接手,因為田鼎單一工程最大承攬金額為 10 億,AP7A 或 AP7B 工程金額可能超過 10 億,由大型營造公司像根基或達欣工承攬是有機會的

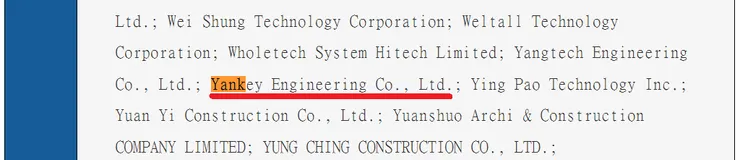

8/13 達欣工和洋基都召開法說會,達欣工表示 Q4 可能有晶圓代工業者的廠辦新訂單、洋基說公司「有幸成為CoWoS供應鏈一環,先進封裝製程十幾年來,洋基參與度應該是所有供應商最高,隨著這波CoWoS需求,未來幾年可以再推升訂單數字」,台積電 AP7 建廠是否讓根基、達欣工和洋基受惠,繼續看下去
另外,這篇新聞說台積電的編制已經出現 AP8,會是剛收購的群創南科舊廠 (8/15重訊) 還是另外找園區蓋新廠,也值得關注
