新竹大車站 v.s. 鐵路立體化!為何過了好幾年,至今仍無定案?

更新於 2024/11/01閱讀時間約 16 分鐘

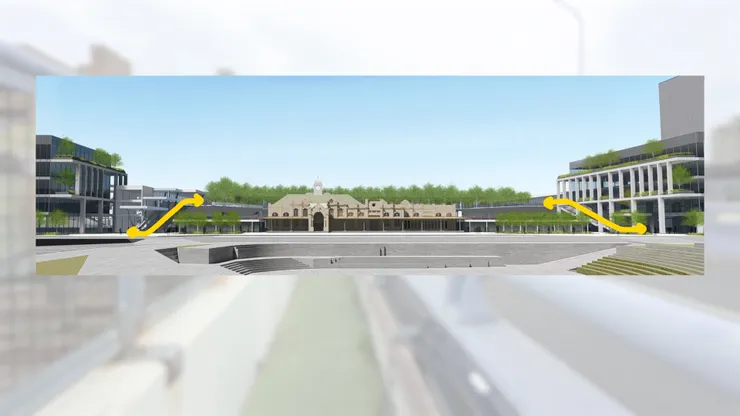

raw-image

說到新竹正在進行中的重大建設,你會想到哪些計畫呢?我自己腦海中浮現的,大概有像是高鐵新竹開發案、新竹輕軌,以及今天的主角—新竹大車站計畫,尤其這項計畫推出後,社會各界可說是有各種不同的正反意見,甚至直到現在,都沒有決定確切的定案與方向。

所以我們今天就來看看這個「新竹大車站計畫」,究竟打算解決哪些新竹現有的問題?希望把新竹車站周遭,變成甚麼樣子?以及贊成與反對兩邊不同立場的人,各自有哪些理由與論點呢?

👉本集YouTube傳送門:https://youtu.be/BYKQY2c6nik

新竹大車站是甚麼東東

新竹大車站計畫,用間單的幾句話概括來說,就是打算在現有的新竹車站軌道上方,設置大面積跨站式平台,用來取代其他縣市常見的鐵路立體化,也就是地下化或是高架化,同時未來如果真的完成,新竹大車站計畫,可說是台灣最具規模的跨站式平台。

當然,看到這裡一定會人想到當中的關鍵問題,那就是既然其他縣市,包括台北、新北、高雄、台中、台南與桃園等六都,以及嘉義、彰化等縣市,都有鐵路立體化的計畫已經完成、正在施工或是規劃中,為什麼新竹突然冒出一個跨站式平台的想法?而跨站式平台跟鐵路立體化,各自又有哪些利弊優缺呢?

沒錯,這就是新竹大車站爭議的核心問題,也是整個計畫直到現在,都還沒有進入動工階段的主要原因。

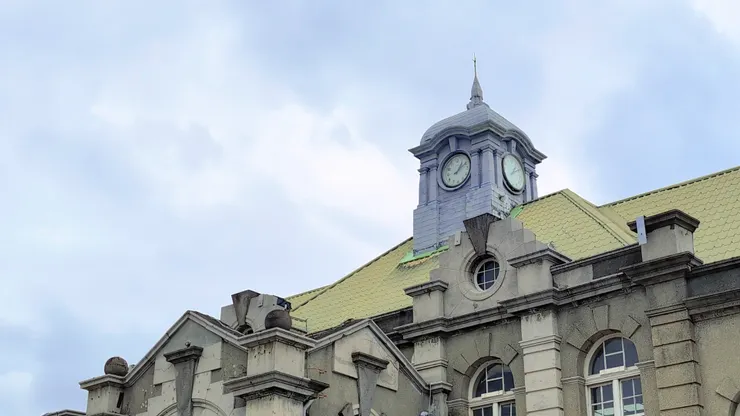

raw-image

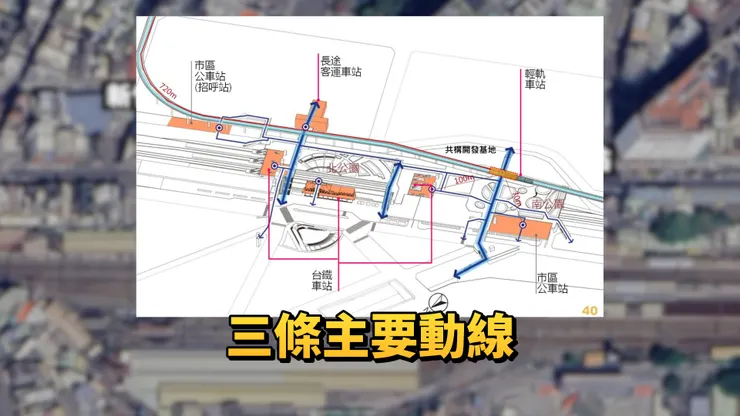

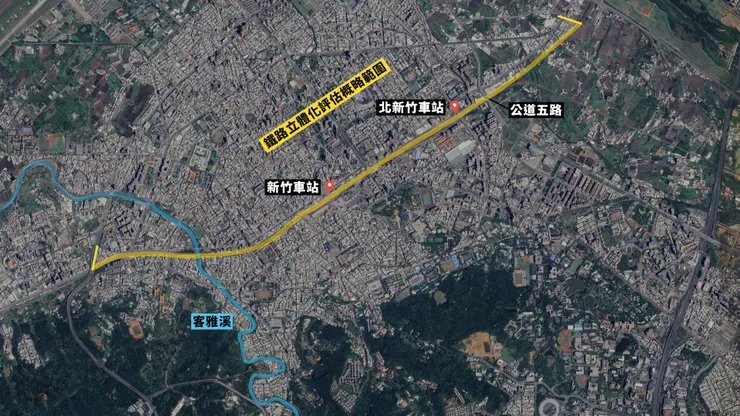

不過,如果翻開新竹車站過去的相關規劃過程,其實之前是有進行過鐵路立體化評估的,從範圍來看,東側大多從公道五路以東,約1~1.25公里處開始,以西則是分成兩部分,分成地下化方案的客雅溪前與原路線銜接,高架化方案則是再往西延長約1公里左右,長度都大約來到5~6公里,工期則是預估會超過9年的時間。

而從上面不同的範圍跟方式就能知道,新竹車站在鐵路立體化的評估過程中,時間跨度可說是相當的長,掐指一算大約歷經20多年之久,同時都一直停在可行性研究階段,也代表中間出現不少問題難以克服。

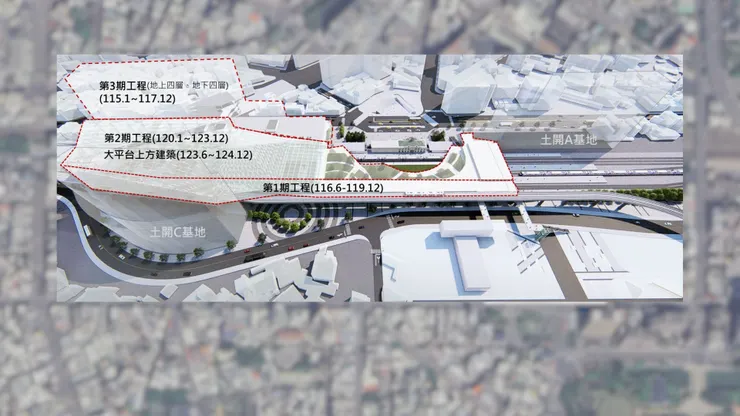

raw-image

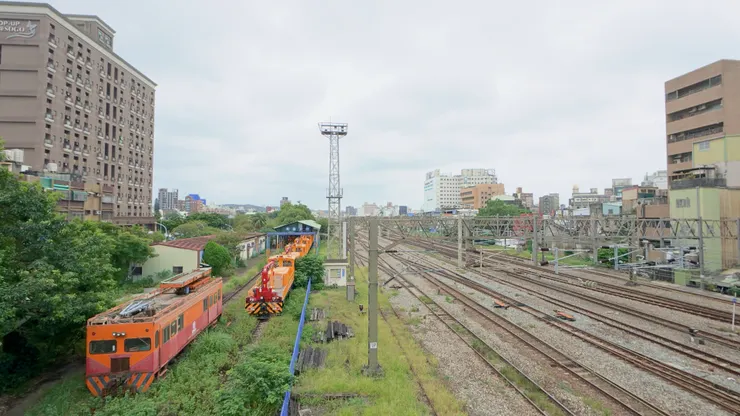

而這個難題包括許多層面,像是計畫範圍緊鄰眾多私有土地,這個從地圖就能看到,許多民房緊鄰車站相關設施跟鐵軌,在這種狀況下,如果要進行高架或地下化工程,不僅需要跟土地所有權人協商,也可能需要徵收土地作為臨時施工腹地,這就是個充滿不確定因素的風險,尤其又有台南鐵路地下化的前車之鑑。

raw-image

再來則是得歷經交通黑暗期,像是不定期的出入動線調整,或是施工導致的道路封閉,也代表必須得忍受長達近10年的工地樣貌,這個對商圈發展,還有好不容易發展出的運量,都是一大挑戰。還有就是無可避免的經費問題,尤其鐵路立體化經過先前評估,所需經費比跨站式平台來的高,在財政的現實考量下,成為所有難題中重要的關鍵之一。

最後則是在之前的公開文件中,當時新竹市政府認為整個立體化工程,投入了大量成本在鐵路沿線工程與用地徵收,但對車站本身投入較少,導致工程完成後,車站依然是以交通運輸為重的單一目的,也就是大家搭車來到這邊,就只是為了轉乘其他交通工具,並沒有其他像是購物、逛街、住宿、上班等等,結合市民生活與日常休憩的複合式用途。

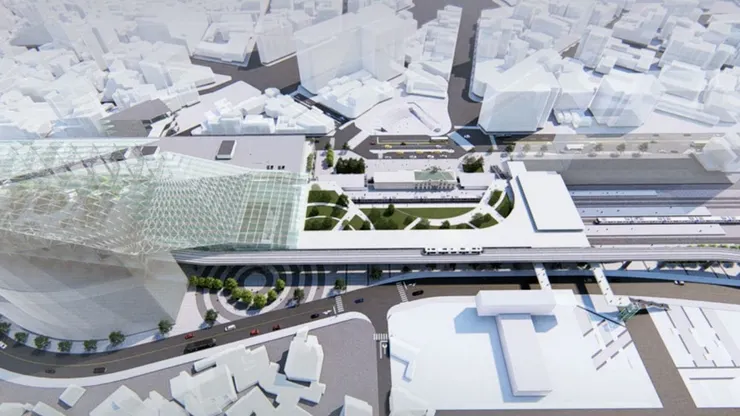

raw-image

同時其他縣市的鐵路立體化,都是等到工程完工好幾十年後,周遭空地才又陸續進行開發、改善區域人流動線,像是台北雙星、南港眾多開發案,就是很好的例子,而且如果後續開發案發生狀況,會導致跟鐵路立體化的時程間隔太久,中間空窗期加上長期施工,可能會讓車站周遭區域衰落。而在上面這些因素考量下,當時的新竹市政府,對於是否要進行鐵路立體化,打上一個問號。

同時認為跨站式平台,在擁有不影響現有鐵路營運、一樣能達成前後車站區域縫合、優化行人步行環境、經費成本低、工程時間短,以及利用平台空間與其他剩餘土地,進行整體開發下,最終決定以跨站式平台,作為未來新竹車站的發展計畫。

詳細的規劃有哪些?

OK,那究竟當時推出的新竹大車站,有哪些實質的計畫內容呢?

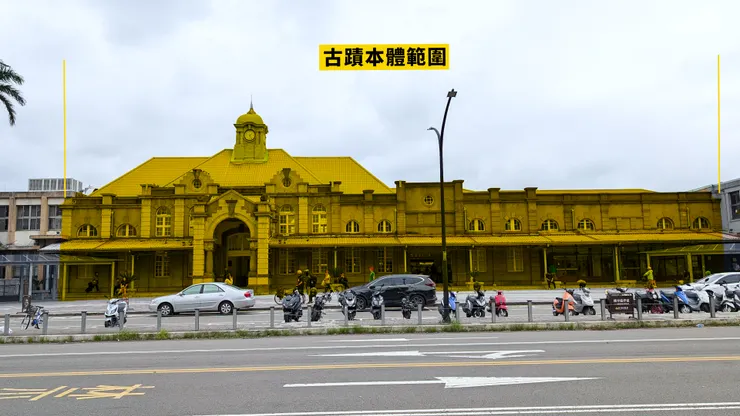

首先最核心的,當然是新竹車站本體,不過並不是目前看到的所有建築,都會全部保留,而是只確定會留下主要車站與右側建築,分成1913年完成的車站建築本體,以及1928年增建的辦公室。

raw-image

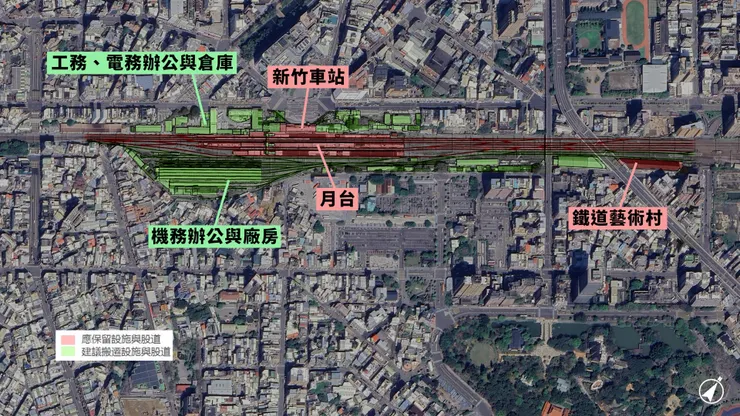

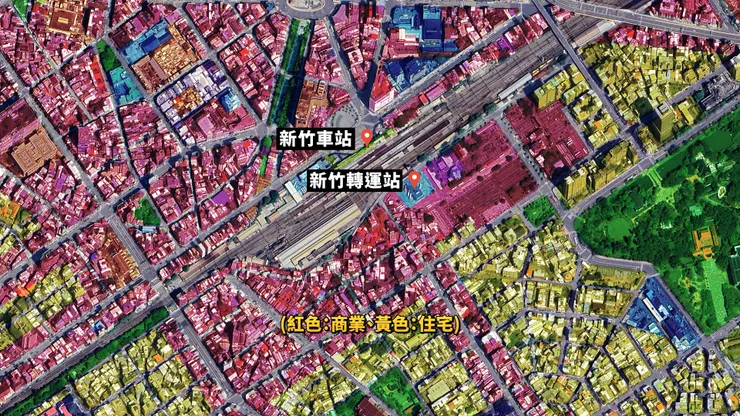

那除了車站本體之外,再來就是鐵軌跟其他相關建築與設施的去留問題,主要是先前的可行性研究報告中,有特別區分應該保留的紅色,以及建議搬遷的綠色兩種分類,可以看到保留下來的建築,除了剛剛提到的新竹車站,剩下就是後方的月台與部分軌道,其他包括機務的辦公與廠房,車站兩側的工務電務和其他單位的辦公與倉庫,以及客運總站與休息室等地方,全部都被標示上建議搬遷區域,同時根據當時規劃,部分單位是打算移到新竹香山與苗栗竹南車站的辦公基地。

raw-image

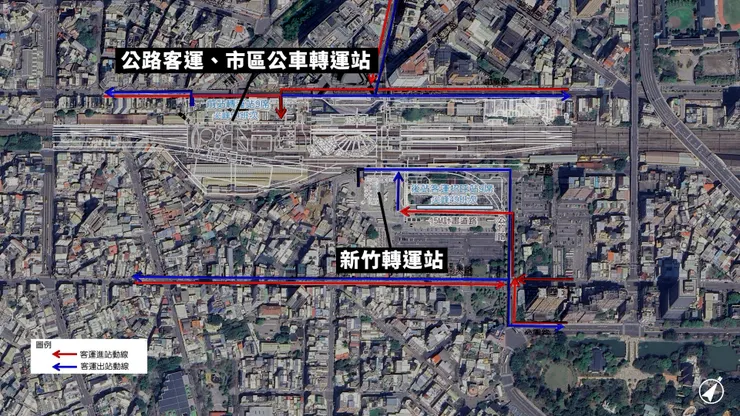

在單位搬遷、建築清空後,接下來就是全新的規劃與開發進駐。首先交通規劃方面,新竹車站一樣是以台鐵為主,後方的國道轉運站也一樣沒有變,不過現在客運總站與周遭區域,會變成公路客運與市區公車轉運站,整體範圍擴大不少,同時希望在前後站都有轉運站的情況下,把路線調整分流,減少前站尖峰班次,也讓站前道路交通量降低,減少公車對於交通的影響。

raw-image

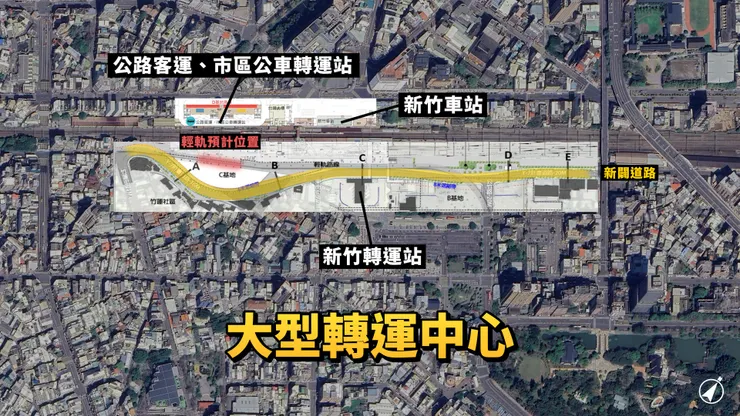

另外新竹車站的後站區域,可以說是改變最大的地方,主要是會新闢計畫道路,同時會有輕軌紅線經過這裡,預計是以高架的方式,站點則是跟跨站平台連接,讓整個區域成為台鐵、市區公車、國道客運與輕軌的大型轉運中心。

raw-image

除了交通層面之外,在前面有提到,大車站計畫除了希望保持車站原有的旅運功能,更希望把車站打造成,跟市民生活緊密連結的區域,因此把空出來的土地進行開發,就是相當重要的一環,區塊大概分成五大部分,分別是新竹客運商業大樓對面的A開發基地,提供一般零售跟休憩娛樂使用,大約有0.51公頃。

raw-image

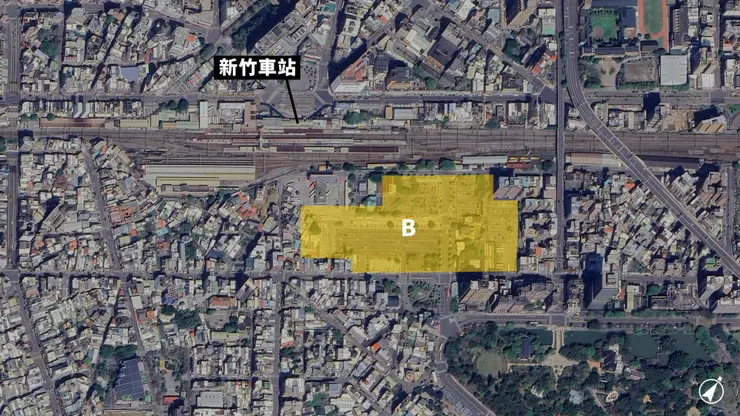

B開發基地則是在新竹轉運站附近,不過範圍不太確定,有些是標示在目前的機車停車場,有的則是把周遭停車場區域,都畫上B基地範圍,而使用上就比較多元一點,預計提供住宅、辦公、商務、購物等使用。

raw-image

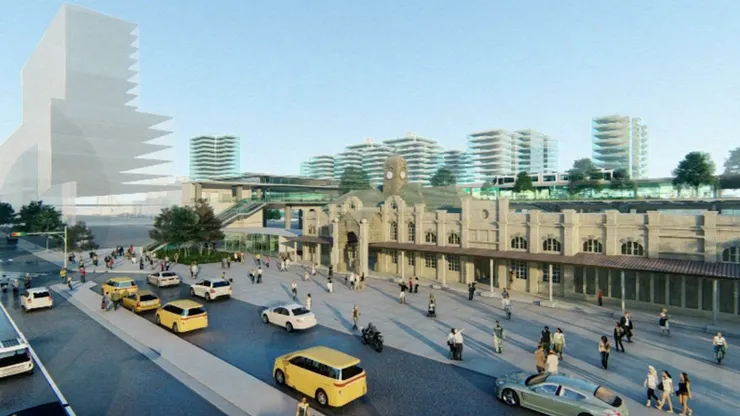

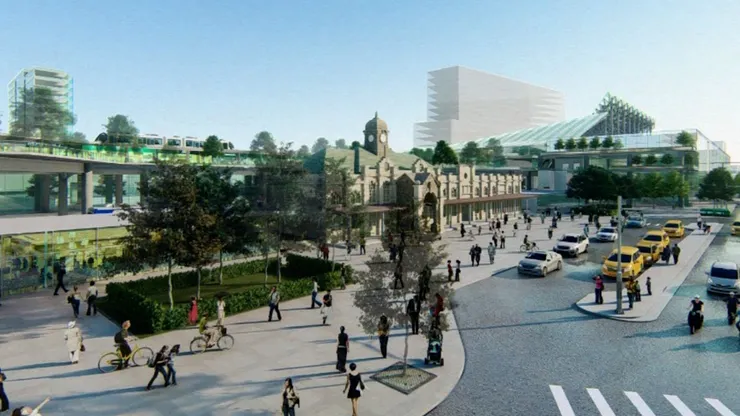

而C跟D開發基地就更簡單,位置分別是目前的機務分駐所以及客運總站周遭,使用種類跟A基地類似,同時這張圖就是先前曾經釋出的模擬示意圖,是新竹大車站計畫完成、同時開發案也陸續完工的樣貌,跟目前相比,的確有非常不一樣的改變。

raw-image

不過,最重要的還是在鐵軌上方的跨站式平台,究竟有怎麼樣的規劃。

用幾句話簡單來說,整個平台是希望提供行人,更輕鬆穿越鐵軌的方式,同時還串聯不同位置的聯開基地與輕軌車站。從規劃動線來說,主要會分成三個主要路線,分別是位於車站兩側,這裡有設置階梯、電扶梯與電梯,可以直接通往3樓的跨站式平台,這邊就能自由銜接台鐵、輕軌或是其他開發基地,同時靠近A基地的路線,可以直接連通到後站的轉運站。

raw-image

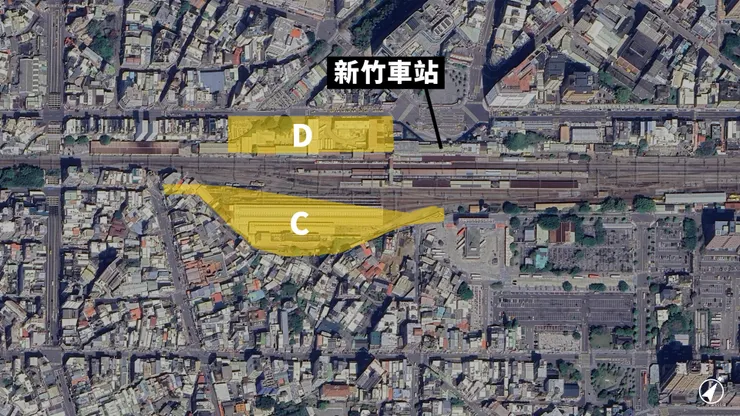

而另一條則是從現在中華路二段與信義街交叉口,也就是新竹停一機車停車場開始,一路穿過D開發基地、跨站式平台與C開發基地,成為行人往返前後站的三條主要動線。

raw-image

另外從樓層分布來看,會更清楚整個平台的概略規劃,首先是把平台跟旁邊商場做對照,大約會分成4層樓,其中1樓跟2樓為了避免壓迫與保護古蹟,除了柱子外不會有設施出現,高度從軌頂起算大約會有7公尺的距離。

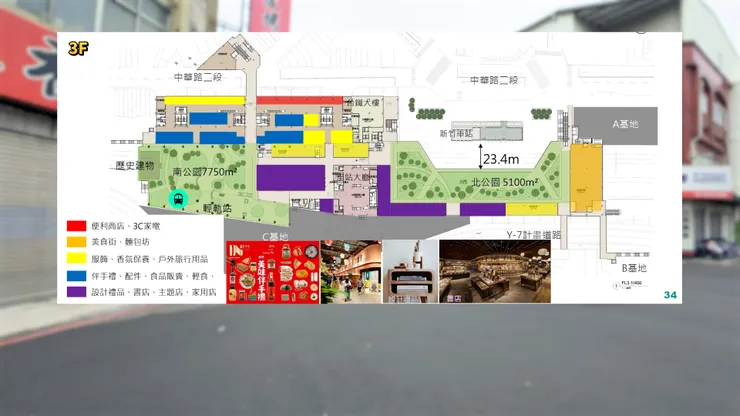

而3樓就是大部分設施的所在地,這裡有包括車站後方、面積來到5100平方公尺的北公園,與下方月台聯通的車站大廳,除此之外,旁邊還有面積更大、來到7750平方公尺的南公園,以及紅線的輕軌車站,兩區域中間則是有各種商業設施座落其中,同時也會跟周遭開發基地相互連通。

raw-image

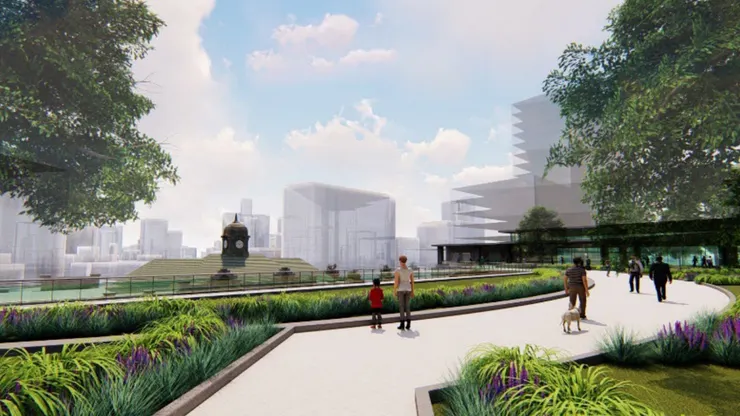

當然,這裡出現商業設施並不稀奇,比較奇特的是有公園的規劃,而兩者不一樣的地方在於,北公園屬於戶外廣場,視覺上會以新竹車站的塔樓為主,並且面向新竹舊城區,讓古蹟從正面看有被綠意襯托的感覺,而南公園則是規劃成,有頂蓋跟遮蔽的半戶外空間,在新竹颳起強風時,保持一定的舒適度,再往上到4樓則是少部分的商業空間。

raw-image

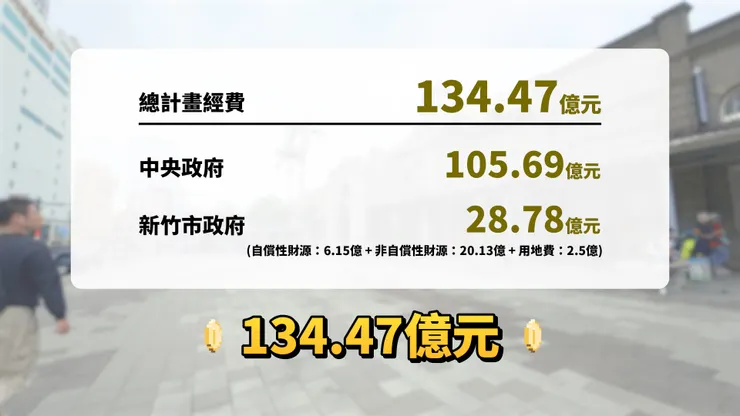

最後,依照2023年9月,新竹市政府的公聽會資料,整個新竹大車站計畫的總建設經費,預估會來到約134.47億元,大約分成中央負責的近8成,地方則是2成左右,相比之前的65億與104億是增加不少。

raw-image

土地部分則是有約91.4%為公有土地,以台鐵居多,私有土地則佔8.6%,大多屬於新竹客運與台電,少部分則是新闢道路附近的其他私有地主。計畫期程則是分成三個階段,全部完成總共約需要9年的時間,同時從行政院2024年4月公布的進度檢討報告,能看到新竹大車站計畫,尚未完成綜合規劃核定。

raw-image

而在大略知道新竹大車站的整體內容後,重點就來了,為甚麼這個計畫,會有如此兩極的贊成與反對聲浪呢?

各自支持與反對的理由

其實兩邊的爭議可以回歸到一個大問題,那就是「究竟鐵路立體化跟跨站式平台,會為車站周遭甚至整個都市,帶來哪些改變?」。

以贊成鐵路立體化的一方來說,雖然需要經費高、同時可能導致土地徵收的問題,但立體化最顯而易見的優勢,就是平地上再也不會看到鐵軌跟列車,不僅能讓沿線住戶生活品質增加,還能把因應鐵軌而出現的平交道、地下道與橋樑,一併剷除填平,回歸到常見的平面道路,讓車流人流更加順暢。

同時認為跨站式平台的規劃,在車站與鐵軌依然存在的狀況下,並不會弭平前後站的發展差異。甚至認為周遭的開發基地,整體時程跟效益預估過於樂觀,以及雖然有高度與距離管制,但古蹟依然會被包圍在許多建築中,而且最最重要的是,一旦跨站式平台蓋下去,幾乎就代表鐵路立體化註定會消失。

raw-image

而支持跨站式平台的一方則是認為,其實整個計畫在優化人流動線後,是能達到縫合都市發展的效果,尤其雖然立體化會帶來車流,但行人的停留,才會對前後站發展與商業帶來效益。同時認為的確立體化,能夠消除平交道等等相關建設,但重要的癥結點是在經費的多寡上,畢竟財源是有限的,而且立體化工程所需要的腹地,可能得透過徵收手段獲得,在台南鐵路地下化抗爭多年的情況下,如果立體化後續也遇到抗爭,就會導致工期與經費增加,對地方政府的財政會是不小負擔。

而且工期拉長也會對車站商圈帶來破壞,高雄車站就是個明顯的例子,況且平台的設置, 還能把各種大眾運輸,放到同個區域轉乘,而有轉乘就會帶來人流,如果後續開發基地做得好、招商不錯,也會帶動舊城區的商圈發展,更會成為市民新的逛街選擇。另外,雖然平台沒有增加新的行車動線,但在目前有如此多條的橋樑跟地下道下,其實已經可以滿足需求,所以不一定要跟其他縣市走同一條路。

raw-image

從上面的說法,應該能大略了解兩邊抱持的立場與論點,而最棘手的地方,就如同支持鐵路立體化所提到的,一旦跨站式平台蓋下去,就代表鐵路立體化的消失,反過來也是一樣的道理,同時兩邊所提出、他們認為支持該計畫的優勢,除了經費跟時程這種相對客觀的數據,可能比較沒有太大的爭議外,其他像是哪個對前後站發展更好、是車流動線重要、還是行人動線重要等等問題,幾乎都是各說各話的局面。

同時根據新聞媒體報導,新竹市政府在2023年,召開的座談會與公聽會中,總共有73.7%的參與者,建議改推立體化,或是認為計畫內容需要修正,而議會部分則是有超過6成的議員,不贊成跨站式平台的構想,但也有人認為這是刻意誤導所致,都導致新竹車站目前依然無法在兩個方案中,選出一個最終定案。而在方案未定的情況下,也讓預計跟台鐵新竹車站銜接、目前正在推動的大新竹輕軌計畫,產生了究竟兩者要怎麼接,以及要在哪裡接的疑問,問題可說是一環接著一環。

哪個方案比較好?

新竹車站在2023年,全台車站的每日平均進出站人次統計中,排名第7,可見這座車站在交通運輸上的重要性,同時從歷史發展來看,新竹車站從1908年動工、1913年啟用,不僅是台灣現存最古老的車站,也是新竹重要地標,更乘載許多新竹人的回憶與青春,但迎接下一代新竹車站的方案,到目前依然尚未定案,究竟是鐵路立體化比較好?還是要選跨站式平台呢?

raw-image

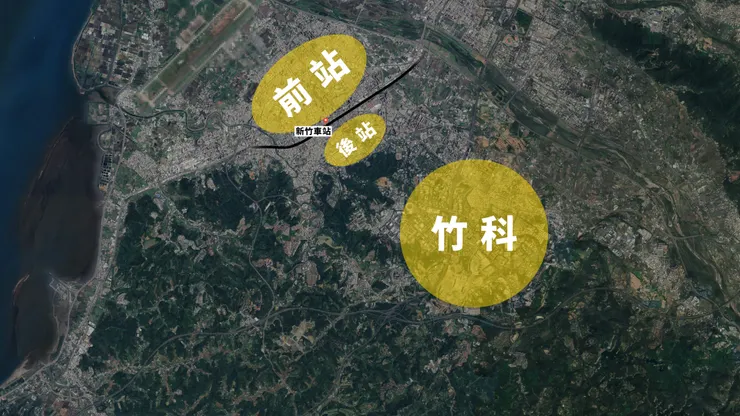

首先從新竹車站目前周遭的狀況來看,在經過長時間的發展下,我自己是認為前後站的發展差異,並沒有其他縣市來的明顯,主要是前站不用多說,通常是發展相對完善的地方,而後站除了停車場周遭,相對起來比較荒涼一點外,過了十八尖山後,就是清大、陽交大與竹科,有點像是舊城區跟科技聚落,遙遙相望的感覺,而鐵路則是扮演將兩者分開的界線。

raw-image

另外從跨越鐵路的建設來看,機動車輛分別有這幾條路線可以選擇,而希望鐵路立體化消除的平交道,在新竹車站周遭僅有南外街一處,行人方面則是除了公道五路,以及東大高架無法行走外,其他都有地下道或天橋可以通行,同時在轉運站附近,也有地下道夠往返前後站,因此單純以數量來看,不管是機動車輛還是行人,都有不少路線可以選擇。

raw-image

但是,沒錯就是這個但是,如果以整個都市規劃考量,行人相較機動車輛絕對是處於弱勢,不管是地下道與天橋的高度落差,還是車站周圍的步行環境,目前幾乎都有不少待改善的地方,所以我自己看到跨站式平台,針對行人穿越所規劃的動線時,的確眼睛是有點為之一亮,但相較於立體化讓沿線的阻隔消失,跨站式平台所優化的範圍,終究也只限於車站與開發案周圍而已。

raw-image

再來則是得回到這座新的車站,會帶來哪些效益上。從之前的可行性研究中,可以看到當時新竹市政府,希望跨站平台能解決立體化工程,對於車站投資金額較少,導致工程完工後,依然得持續推動周遭的土地發展、以及車站跟開發案間的動線優化等等工作,才讓車站從單一的交通功能,成為結合市民生活的存在。

這個論點我自己是認為有它的道理在,畢竟光是從台北車站跟南港車站的發展過程來看,在鐵路地下化工程完工後直到最近,周遭開發案才陸續開始興建、完工啟用,整個時間跨度拉的相當長,不管先前車站周遭商圈發展如何,都有可能因為長時間的工期帶來破壞,而從國外其他車站的發展來看,也並非每個城市,都朝鐵路立體化發展,同時立體化對於營運單位來說,雖然後續可能會有開發效益的挹注,但在營運上也帶來許多限制,包括維護費用的增加、後續如果有擴充需求會非常困難、票價與運量不一定能同時提升等等狀況,成為鐵路立體化背後所帶來的問題。

raw-image

所以跨站式平台,是個更適合的選項嗎?NO,我並不是這個意思,這支影片的最終目的,是希望能盡量客觀的整理出這項計畫的規劃內容,以及反對與贊成雙方抱持的不同論點,最終在結尾稍微加入我自己的一些看法,並不是要為哪個方案背書。尤其核心車站對於現在、以大眾運輸為導向的都市發展來說,可說是重中之重,兩個方案也都有各自的利弊優缺,考量層面涵蓋經費多寡、工期多長、哪個前後站縫合效益比較好、哪個方案對周遭商圈最有助益、國內雖然以鐵路立體化居多,但國外也是有不少跨站平台的例子,無論最終新竹車站決定哪個方向,都會是市政府、民意代表與市民,三方共同承擔的選擇。

👉本集YouTube傳送門:https://youtu.be/BYKQY2c6nik
