本文要更新台積電擴廠進度,包含嘉義廠 AP7 和高雄廠 F22 P3。嘉義廠 AP7 FAB 樓地板面積約 21 萬平方公尺、高雄廠 P3 FAB 達 25.4 萬平方公尺,都比竹南 AP6B FAB 的 10 萬平方公尺大 1~1.5 倍,這對本專欄追蹤的根基、潤弘等營造股和做無塵室空調機電的洋基是不錯的消息

本文目錄:

  1. 台積電嘉義廠 AP7
  2. 台積電高雄廠 F22
  3. 結語

台積電嘉義廠 AP7

南科管理局

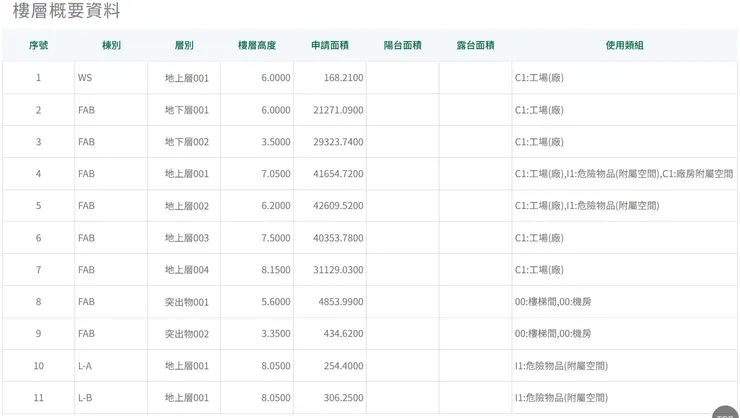

南科管理局

raw-image

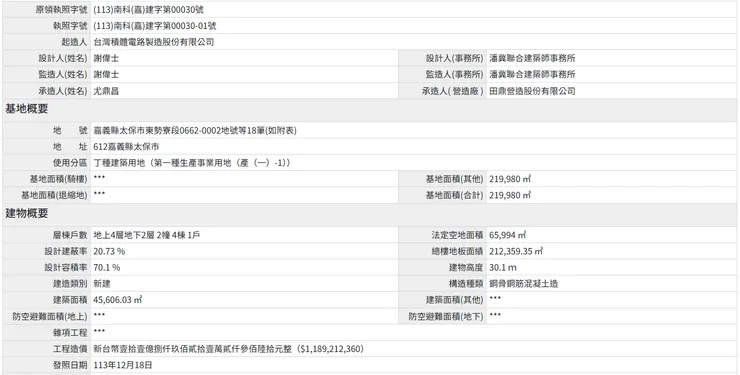

2024/12/18 核發了一張建照:(113)南科(嘉)建字第00030-01號,承造人為田鼎營造,總樓地板面積約 21 萬平方公尺,主體建築是 FAB,下面則是整理嘉義廠全部 10 張建照一覽表 (註:期別不確定所以空白)

作者提供

作者提供

之前提過,法令規定甲等綜合營造業承攬造價限額為其資本額之十倍,田鼎實收資本額 1 億最大只能承攬 10 億,而田鼎之所以可以承攬超過 10 億的 FAB (113-00008-02 建照,11.8 億),可能是工程分階段,即田鼎先進場負責前期工作,後期再由大型營造廠接手,例如麗明營造或根基營造

這裡更新一下,經查台灣公司網發現田鼎實收資本額在 2024/8 從 1 億變更為 2 億,2 億的 10 倍為 20 億,那麼上表的兩座 FAB 由田鼎一家單獨承攬是符合法令規定的。雖然如此,相較麗明、根基、達欣工或互助營造的 10~27 億田鼎還是屬於小廠,因此我看法不變,像根基等大型營造公司還是有機會出現在建廠供應商裡面,即使從建照看不出來,例如根基 2024/10 法說會有揭露承攬嘉義 AP7P1 的 FAB 工程,就沒出現在建照

根基2024/10法說會

根基2024/10法說會

從一覽表也可以發現,目前兩期都還沒看到 OFFICE 棟,或許會是 113-00009 這張建照的變更設計或其他建照,繼續觀察

台積電高雄廠 F22

以行動支持創作者!付費即可解鎖
本篇內容共 2121 字、0 則留言,僅發佈於承熙的個股觀察SOP你目前無法檢視以下內容,可能因為尚未登入,或沒有該房間的查看權限。
留言
avatar-img
留言分享你的想法!
avatar-img
承熙的安心投資世界
1.5K會員
1.0K內容數
這裡是個集「股票投資」、「文字創作」和「享樂人生」的天地,希望承熙我自己的心得能帶給你幸福,當然包括有收入的幸福。2021/8 轉為全職投資寫作後的我,可望把相關心得統統給你知道~
2025/04/27
本文分析根基2024營收衰退的原因,並探討2024年新承攬工程的金額和產品組合。作者根據根基及冠德的營業報告書,分析根基營收衰退的原因是部分工程處於開工初期或工期展延。2024年新承攬或簽約金額達228億元,創次高,但仔細分析後,發現 ......
Thumbnail
2025/04/27
本文分析根基2024營收衰退的原因,並探討2024年新承攬工程的金額和產品組合。作者根據根基及冠德的營業報告書,分析根基營收衰退的原因是部分工程處於開工初期或工期展延。2024年新承攬或簽約金額達228億元,創次高,但仔細分析後,發現 ......
Thumbnail
2025/04/16
在川普關稅影響下針對營造股潤弘的投資觀察,深入探討潤弘 2025 營收及獲利潛力,包含新承攬工程、台積電相關項目,以及潤泰材、潤德等子公司狀況
Thumbnail
2025/04/16
在川普關稅影響下針對營造股潤弘的投資觀察,深入探討潤弘 2025 營收及獲利潛力,包含新承攬工程、台積電相關項目,以及潤泰材、潤德等子公司狀況
Thumbnail
2025/04/13
太久沒更新沙龍,因為有提到根基、國統和潤弘 3 家公司未來的追蹤重點,所以也貼過來這邊給大家參考
Thumbnail
2025/04/13
太久沒更新沙龍,因為有提到根基、國統和潤弘 3 家公司未來的追蹤重點,所以也貼過來這邊給大家參考
Thumbnail
看更多
你可能也想看
Thumbnail
台積電高雄廠題材,除了新聞以外怎麼「查」|根基 ( 2546 ) 廠辦篇 2
Thumbnail
台積電高雄廠題材,除了新聞以外怎麼「查」|根基 ( 2546 ) 廠辦篇 2
Thumbnail
行政院副院長鄭文燦今日宣布,台積電將在嘉義科學園區建立兩座先進封裝廠(CoWoS)。對此,嘉義縣長翁章梁強調,台積電在嘉義設廠將大幅促進當地的發展,帶動地方經濟的飛躍進步;立委蔡易餘也表示,這將是令人震撼的重大消息。 台積電進駐嘉義發大財 鄭文燦今日在嘉義縣政府召開記者會,宣布台積電將在嘉義科學
Thumbnail
行政院副院長鄭文燦今日宣布,台積電將在嘉義科學園區建立兩座先進封裝廠(CoWoS)。對此,嘉義縣長翁章梁強調,台積電在嘉義設廠將大幅促進當地的發展,帶動地方經濟的飛躍進步;立委蔡易餘也表示,這將是令人震撼的重大消息。 台積電進駐嘉義發大財 鄭文燦今日在嘉義縣政府召開記者會,宣布台積電將在嘉義科學
Thumbnail
自從 2023/8/8 台積電正式公告高雄廠不但沒有更改計畫延後開發,反而加碼改成先進製程 2奈米.這個強力轉折讓高雄在地建商全體受惠. 相關主力高雄在地建商股價全面起飛! 2奈米製程高雄廠將於2025年量產,同時在 2024/1/18 法說透露有規劃在高雄興建第三座晶圓廠, 尚在評估中. 台積電
Thumbnail
自從 2023/8/8 台積電正式公告高雄廠不但沒有更改計畫延後開發,反而加碼改成先進製程 2奈米.這個強力轉折讓高雄在地建商全體受惠. 相關主力高雄在地建商股價全面起飛! 2奈米製程高雄廠將於2025年量產,同時在 2024/1/18 法說透露有規劃在高雄興建第三座晶圓廠, 尚在評估中. 台積電
Thumbnail
台積電昨日(1/18)召開法說會,會後釋出高雄廠(晶圓二十二廠)第3期建設規劃說明,開始啟動高雄廠第三座2奈米廠的評估作業。 對此高雄市政府回應,歡迎台積電擴大投資,市府會全力協助,讓先進製程如期如質2025量產,滿足市場需求與後續擴大投資落地高雄。 高市府表示,歡迎台積電擴大投資高
Thumbnail
台積電昨日(1/18)召開法說會,會後釋出高雄廠(晶圓二十二廠)第3期建設規劃說明,開始啟動高雄廠第三座2奈米廠的評估作業。 對此高雄市政府回應,歡迎台積電擴大投資,市府會全力協助,讓先進製程如期如質2025量產,滿足市場需求與後續擴大投資落地高雄。 高市府表示,歡迎台積電擴大投資高
Thumbnail
寶山 2nm 應該會在2025年先啟用一座廠,2026年換到高雄,整個寶山二期會在2027年完成,中科大概需要到2029年才會整體完成。 台積電高雄廠供水穩定的『高雄市橋頭再生水廠興建移轉營運案』工程施工進度,自今年4月起正式動工,截至10月11日進度已超前2.2%,高市府水利局與施工團隊力拼11
Thumbnail
寶山 2nm 應該會在2025年先啟用一座廠,2026年換到高雄,整個寶山二期會在2027年完成,中科大概需要到2029年才會整體完成。 台積電高雄廠供水穩定的『高雄市橋頭再生水廠興建移轉營運案』工程施工進度,自今年4月起正式動工,截至10月11日進度已超前2.2%,高市府水利局與施工團隊力拼11
Thumbnail
台積電1奈米、2奈米先進製程投資進度受矚目,其中兩處科學園區擴建已有最新發展。 竹科龍潭園區擴建三期的先導計畫已報行政院,近期即會核定;中科台中園區擴建二期已經補件台中市府都審資料,最快12月就可提供土地給廠商使用。 至於何時可將土地給廠商來蓋廠?國科會表示,擴建計畫預計於11月完成用地取得等相關程
Thumbnail
台積電1奈米、2奈米先進製程投資進度受矚目,其中兩處科學園區擴建已有最新發展。 竹科龍潭園區擴建三期的先導計畫已報行政院,近期即會核定;中科台中園區擴建二期已經補件台中市府都審資料,最快12月就可提供土地給廠商使用。 至於何時可將土地給廠商來蓋廠?國科會表示,擴建計畫預計於11月完成用地取得等相關程
Thumbnail
台積電暫緩建廠相關供應鏈概念股會受影響嗎?以根基 ( 2546 ) 為例
Thumbnail
台積電暫緩建廠相關供應鏈概念股會受影響嗎?以根基 ( 2546 ) 為例
追蹤感興趣的內容從 Google News 追蹤更多 vocus 的最新精選內容追蹤 Google News
