我持有的營建股主力達麗(6177),堪稱最近幾年的大案居山已經在 1/12 領到使用執照完工了,總銷 47 億很大,跟我們投資人最有關係的是何時過戶入帳呢?而在投資營建股如此艱難的時刻,我又願意等待達麗到何時呢?
居山案完工資訊
在

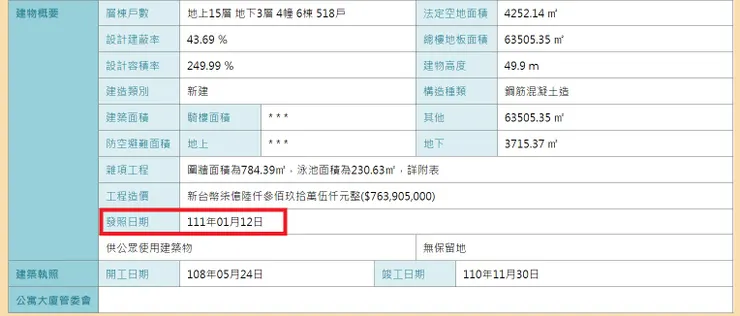

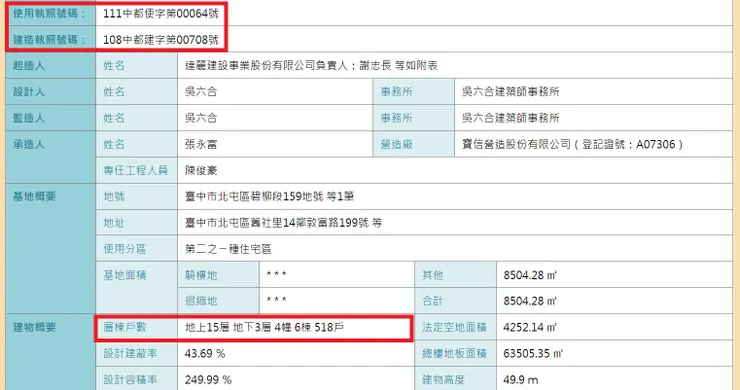

台中市建築執照存根查詢系統輸入居山案的建造號碼「108中都建字第00708號」就能知道它已經在 1/12 取得使用執照,如下面兩張截圖。
居山案總銷約 47 億,總戶數為 518 戶,根據
591 房屋交易網的資訊,其中有 14 戶是店面。因為我追蹤達麗很久了,居山案很早前新聞就報導已經完銷,公司早就收到預售屋的貨款。
當然,要一直到房屋「過戶」給承購者後,公司預收的貨款才能在財報上轉列為營收,也才會有後面的每股盈餘(EPS)。過戶是白話,文言叫做「產權移轉」,也就是地政主管機關那邊辦妥登記後才算數。
達麗總銷 47 億的居山案 1/12 完工了,接下來我只願意等到「這時」
達麗總銷 47 億的居山案 1/12 完工了,接下來我只願意等到「這時」
簡單地說,一個建案從推案到結案,整體流程大致如下:
- 推案
- 取得建造執照後施工
- 施工完成領到使用執照
- 對保與過戶
- 驗屋與交屋
以居山為例,建照是 2019/4/18 取得的,截至 2022/1/12 領到使用執照,費時將近三年。
預計過戶(入帳)時間
最重要的當然是過戶入帳時間,我認為一月不可能,三至四月才是入帳集中時間,這從最近兩個新案的交屋軌跡可以看出。
- 東京案:2021/7/2 完工,入帳時間集中於九月,導致九月營收 21.5 億。
- 大道案:2021/10/18 完工,入帳時間集中於十二月,導致十二月營收 27.4 億(單月營收歷史第三高)。
也就是說,達麗的建案通常「完工後兩個月」就開始交屋入帳了,而且速度很快;不過這裡要留意的是,居山案完工後到交屋的期間碰上 9 天的農曆年,然後總戶數 518 戶量很大,能否如期過戶還要視公司是否有因應措施。

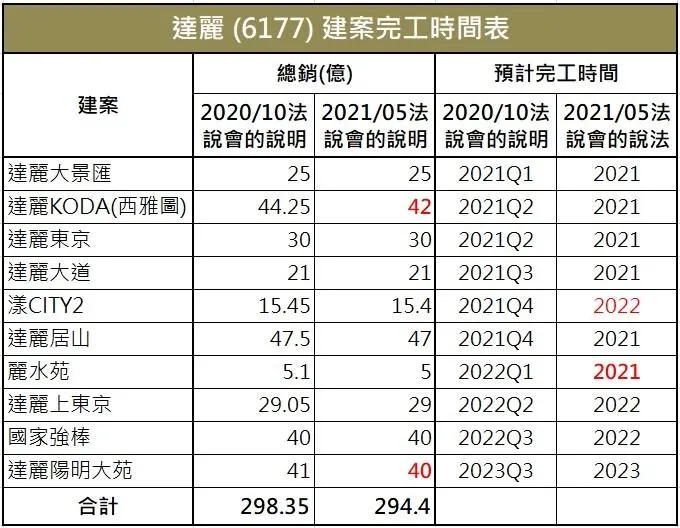

我只願意等到這時!
○○○○○○○○○,根據 2020/10 法說會的揭露,○○○○○○,再按去年東京與大道兩案統統比預測晚一季來推論,○○○○○○。
同理○○○是 Q4 完工,○○○○○○,考量資金效率,我將賣出達麗。
達麗總銷 47 億的居山案 1/12 完工了,接下來我只願意等到「這時」
最後,根據公司○○○○○○揭露,實收資本額 38.03 億中可轉債轉換為普通股的比率○○%。

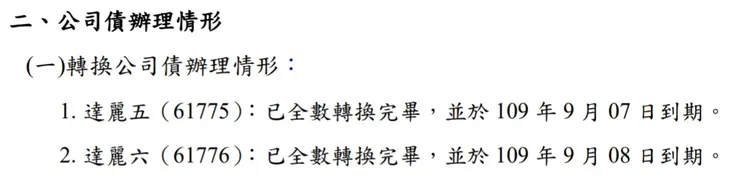

( 圖片省略)
達麗發行的可轉債共計六次,達麗五與達麗六皆轉換完畢並於 2020/9 到期。
達麗這 ○○% 高嗎?以下分別是新潤(6186)、興富發(2542)以及上曜(1316)的數據,當作本文結尾。
( 圖片省略)
( 圖片省略)
( 圖片省略)
本文不具投資勸誘之意,內容僅供個人檢討與學習;投資有風險,投資人應審慎評估並自負盈虧。
