宜花東除了最近很熱門的高鐵延伸宜蘭,道路建設的進度,其實也在默默往前推進,像是之前已經說過的國道 5 號銜接蘇花改與蘇花安,跟之前比起來都有不少重要進展,可以看一下這段時間的變化重點。另外值得注意的是, 2020 年重啟評估的花東快,整體狀況跟其他計畫相比,反到不太理想,甚至傳出有消失的懷疑,究竟發生什麼事呢?
👉本集YouTube傳送門:https://youtu.be/r7YlYf0WFt0宜花東因為台灣地形的特性,要往返其他區域本身就相當不方便,所以只要有新的交通建設出現,一定都會變成討論焦點,像是先前提過的高鐵延伸宜蘭、或是更早之前的國道 5 號,都是非常好的例子。
而且更棘手的是,多山地就會讓建設計畫出現多個隧道,這就牽涉包括經費、地質、救災、施工難易度、對環境的破壞、甚至益本比,也就是效益跟成本之間的評估,每個項目都會成為正反雙方激烈爭執的焦點,也讓宜花東交通建設,通常都要規劃很久才會正式進入施工階段。
國5銜接蘇花改
那我們就由北到南,首先第一個來看到國道5號銜接蘇花改,主要從蘇澳服務區西側開始,往東南邊跨越新城溪、台鐵與台 9 線後,用多個隧道穿過九股山與糞箕湖山,最後在永樂國小附近的白米橋,接上已經完成的蘇花改,全路線以 5 座、長度 3.3 公里的隧道段最長。有趣的是只要完成這項計畫,現在蘇澳服務區以東的斷橋現狀,就會完全消失,也就是地圖上可以看到,之前早就已經預留起來的一小段主線跟匝道。

推動這個建設的目的非常好懂,也就是在國道 5 號通車之後,從北部往返宜花東越來越方便,就連帶讓車流大幅增加。如果整個區域建設計畫都有串接好,其實車流增加也就只是國道主線的塞車問題,但麻煩的是國 5 跟蘇花改之間並沒有直接銜接,就導致大量的車潮直接進入蘇澳市區,地區道路直接被塞爆。所以國 5 銜接蘇花改,就是為了解決這項問題誕生的計畫,預估大概可以移轉掉 50% ~ 60% 的通過性車流,讓不用上下蘇澳的車子直接通過,假設沒有這項計畫,未來蘇花安正式通車,有可能蘇澳的塞車情況會更加嚴重。

最重要的進度部分,上次提到的時候還在環評階段,後續是在 2024 年 8 月環評順利通過,而且不用進入二階。行政院是在 11 月正式核定、 12 月進入設計作業,以預估工期 60 個月,然後希望跟蘇花改在 2032 年底一起完工來推算,應該會在 2026 年完成設計後招標, 2027 年正式開工,總經費則是從先前的 178 億提升到 370 億元。
另外大家比較在意的速限問題,因為國 5 銜接蘇花改,是把高速公路跟省道兩個系統連接在一起,所以目前是定位為「聯絡道」,而國 5 速限大約是 90 ,蘇花改則是 70 ,因此國5銜接蘇花改的設計速率是主線 80 ,到靠近蘇花改的銜接段則是降到 70 ,等於是利用這條道路把速限逐漸降低。
蘇花安

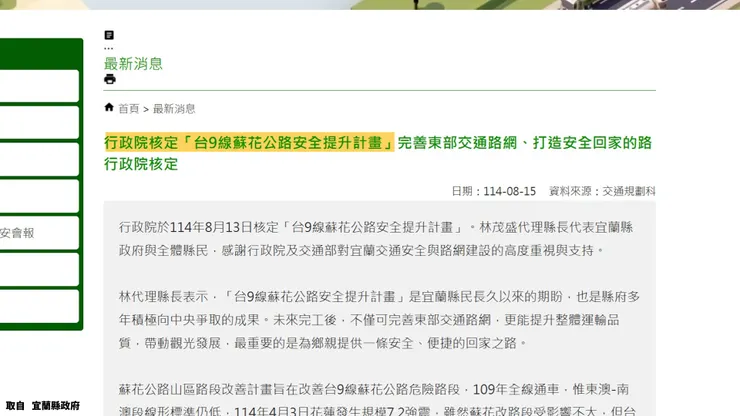

第二條路線是更龐大計畫—蘇花安,全名是台 9 線蘇花公路安全提升計畫,而且這項計畫在今年有非常重要的進展,也就是行政院在 8 月 13 日正式核定,讓規畫已久的工程,總算準備走向施工階段。

尤其去年的天災對東部鐵路跟道路,造成非常嚴重的損壞,其中又以和平到崇德在花蓮 7.2 大地震最慘,包括下清水橋損毀阻斷、沿線多個地方的路段落石崩坍,甚至在 7 月 2 日也因為連日豪雨,造成崇德地區發生土石流淹沒鐵公路,以及 7 月 24 日強烈颱風凱米來襲,造成多處土石流與嚴重坍方,都凸顯東部交通的脆弱。而且不少受影響的道路,都位在蘇花改以外的路段,反觀蘇花改則是順利挺過災情,讓不少當地居民認為,蘇花改的規劃方向是正確的,所以對於蘇花安的期望也越來越高,最終總算在今年等到行政院正式核定。

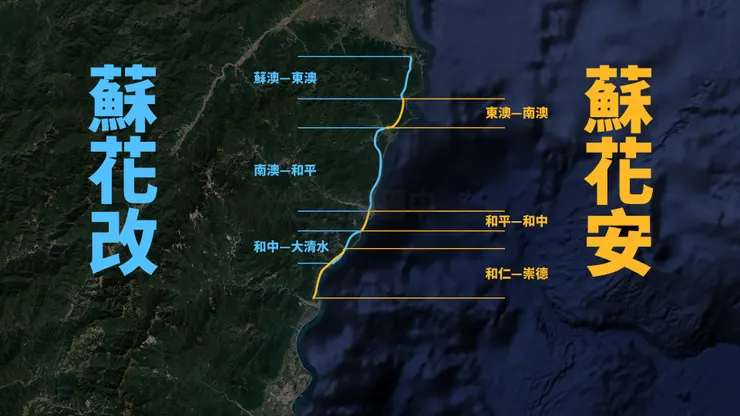

整個蘇花安分成東澳—南澳段、和平—和中段跟和仁—崇德段共三個,等於就是把蘇花改沒有涵蓋的路段全部納進來,如果再加上前面的國 5 銜接蘇花改,未來要從北部開車到東部,就是從新北上國 5 之後、走國 5 銜接蘇花改、再走蘇花改加蘇花安,這樣就能直接抵達花蓮崇德,不只時間上會節省一點,也能避開相較起來危險程度高,也比較脆弱的路線。從斷面圖來看,蘇花安主要是雙向雙車道配置,車道寬 3.5 公尺,外側則是同寬度的緊急空間,除了提供救災緊急使用,後續可能也會跟蘇花改一樣,在假日讓大客車行駛。

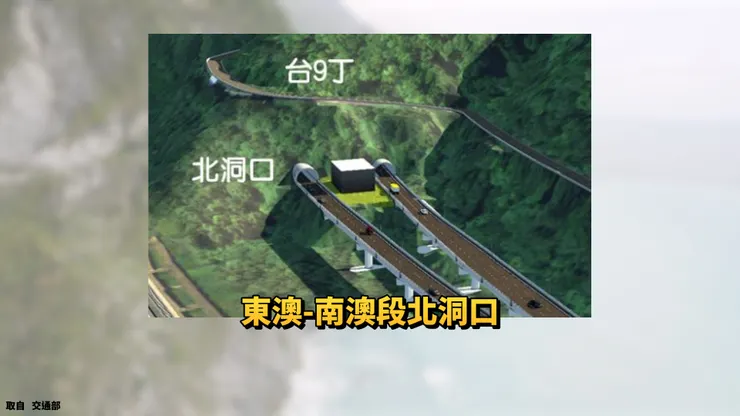

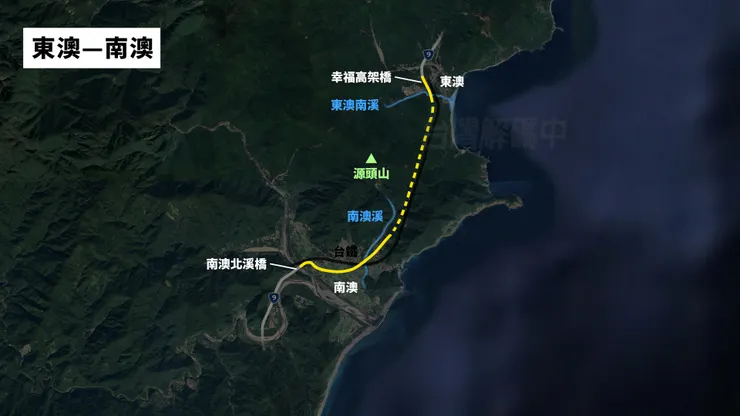

當然還是要仔細來看這三大路段,首先第一段東澳—南澳,是從蘇花改幸福高架橋開始往南延伸,以橋梁跨越東澳南溪後,從台 9 丁線下方轉成隧道,緊接著穿過源頭山,再以橋樑跨越南澳溪、宜 56 線與北迴鐵路,這邊跟鐵道的淨高大約會是 11 公尺,最後終點是在南澳北溪橋附近,路線全長 9.3 公里,其中隧道占了 4.7 公里左右。

再來第二段和平—和中採用海側路廊,也就是從蘇花改漢本高架橋往南,跨越和平溪進入和平工業區,後續則是避開工業區的設備、山崩地滑地質敏感區,終點銜接中仁隧道,路線全長 5.5 公里,而且這段是蘇花安少數沒有隧道的路段,尤其怕影響鐵路,同時還要跟工業區設備保持距離,所以高架橋整體高度會蠻高的,另外也分別在漢本與和平設置北向跟南向匝道,方便車流往返。

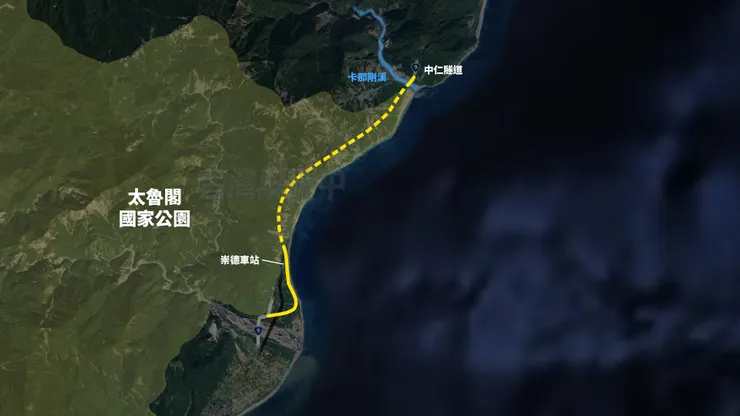

最後第三段的和仁—崇德是最精彩的一段,路線從中仁隧道南口開始,跨越卡那剛溪後轉成隧道形式,接下來就是一口氣跨越整個太魯閣國家公園,後續在崇德礫灘西側出洞,以高架橋跨越台 9 線、台鐵,並且路線以靠近海邊為主,避開崇德車站腹地小跟可能的落石問題,最後路線轉西接上台 9 線。
路線全長 15.1 公里,其中隧道就來到 10.2 公里,是蘇花安最長的隧道,而且從地圖也能看到,這段並沒有接上蘇花改的仁水隧道,反倒是選擇挖一條全新路線。另外為了隧道安全管理,整個計畫預計會一併在崇德設置服務區,裡面除了警察消防、機具車輛停放空間,還會有旅客中心、廁所、停車場、加油站等等的設施。

從上面可以看到,計畫全長來到 29.9 公里的蘇花安,隧道就佔將近一半的 14.9 公里,而隧道施工要考量的地質條件就複雜很多。像是東澳—南澳,雖然沒有公告的活動斷層,但有些區域的岩體比較剪裂破碎,連帶讓開挖時的地下水問題變得棘手,預計這邊的隧道是採用鑽炸工法。另一段和仁—崇德的長隧道,則是有部分路段可能有岩爆問題,以及擔心湧水會讓全斷面鑽掘機 TBM 被埋住,所以初步評估也是用鑽炸方式施作。
而大家最關注的一定就是計劃時程,從目前的消息來看,三大路段在發包施工階段的進度,不會完全一樣,不過總共大概是抓 84 個月,而前面還有初步跟細部設計,用地取得跟拆遷補償會更早啟動,所以目前是暫估發包施工時間,是落在 2026、2027 年,以 2032 年通車為目標,後續還有蘇花安跟蘇花改的機電與交控設備整合,實際完工會到 2034 年 11 月。裡面很有趣的是,雖然東澳—南澳跟和平—崇德的隧道長度不太一樣,而且差距不小,但目前估算的預計工期,卻都是差不多的 65 跟 64 個月,似乎隧道長短不是影響工期的主要原因。

不過經費部分就相當驚人了,蘇花安的總計畫經費,目前是來到 1056.48 億元,對比可行性研究的 359 億,真的是小巫見大巫,而且從平均每公里造價來看,蘇花改是每公里 14.22 億,蘇花安則是來到 35.33 億,相差 2.5 倍、漲幅驚人,導致有不少機關在核定前,都有問到底是發生什麼事情,為甚麼落差會這麼大。

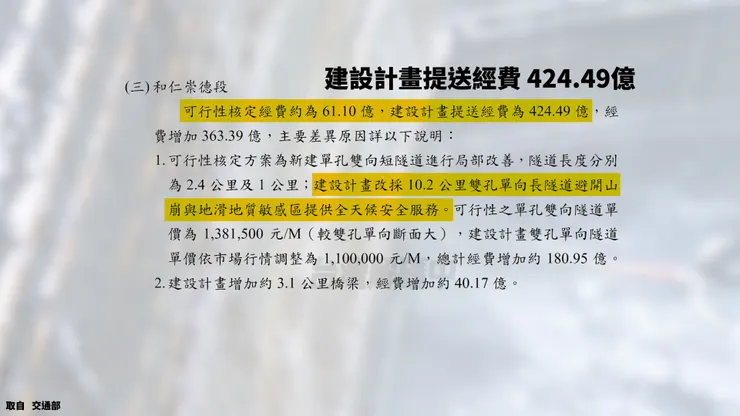

從大方向來看,因為可行性研究是在 2019 年通過,到 2025 年之間歷經疫情、戰爭、缺工這些老問題,導致成本飆升。再來是路線調整的關係,包括和仁—崇德從兩座短隧道,改成一座 10.2 公里長隧道,所以這一段也是經費增加幅度最大的路段。其他還有滿足民意增加匝道,要請台鐵購買列車運送土石,新增地磅站、應變中心等等,東加西加就變成今天看到破千億元的結果,果然疫情過後所有東西都變貴了。
花東快速公路取消?

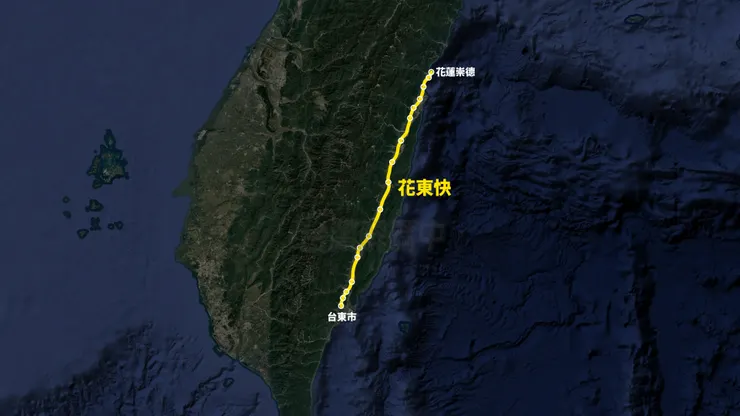

最後一項道路建設,是最不明朗的花東快,從先前資料來看,路線大概是接著花蓮崇德的蘇花安繼續往南,終點設在台東市台 9 線,同時保留繼續南延的可能行性。預計總共設置 17 處交流道,分別是花蓮的 11 個跟台東 6 個,路線全長則是來到 174 公里,長度非常驚人。

為什麼會說花東快進度很不明朗呢?因為雖然花東快在 2020 年,正式重啟評估,但經過好一段時間,都沒有太多確定的消息,直到 2025 年初,公路局把可行性評估送到交通部審查後,卻傳出因為造價高達 3614 億、經濟效益不足而退件,讓這條花東快的實現機會再度蒙上陰影,也讓花東地區居民出現不同的正反聲音。
後續是在同年 3 月的時候,交通部針對花東快召開記者會,表示並不是退件,而是要求公路局補充報告內容,並且評估分段推動的可能。而從益本比來看,公路局建議先推動花蓮崇德到新城的 3 公里路段,經費大概是 90 億元,後續是往南到延伸到吉安的 27 公里、 900 億元。但在 3 月記者會後,直到現在都沒有聽到新的消息。的確,如果是因為經濟效益考量,分段推動確實是個折衷辦法,但如果更仔細來看交通部的施政計畫,似乎能看到一些不太妙的地方。
主要是從今年 2025 年的計畫裡,還能看到有特別把「推動花東快速公路可行性評估」寫出來,但明年卻只剩下「強化東部公路交通網」,換句話說已經完全看不到花東快這三個字,或許可以解讀成這條歷經取消又重啟的花東快,跟星際遠航的人類一樣,又有再度進入冷凍期的可能了。
👉本集YouTube傳送門:https://youtu.be/r7YlYf0WFt0
