每到假日、甚至是連續假期,連接台北與宜蘭的國道5號,絕對是全台榜上有名的塞車路段,不過對於要往花東走的駕駛來說,還得經過一個塞車區域,那就是國道5號到蘇花改之間的道路,畢竟先前不管是在清明還是元旦連假,就只有塞爆兩個字可以形容,更讓蘇澳當地居民抗議連連,也讓政府推動的國道5號銜接蘇花改計畫,備受大家關注。既上個禮拜看完蘇花安的環評後,剛好國道5號銜接蘇花改的環評,也在差不多時間正式公布了,我們就一起來看看整個路線是怎麼規劃的、究竟能轉移多少原本塞在台9線的車流呢?
台灣解碼中是個專注於「交通建設、重大工程、區域發展」三大議題的YouTube頻道,點選下方傳送門可以看到精美動態地圖所呈現的內容!
👉本集YouTube傳送門:https://youtu.be/wVuqzTUuCBM

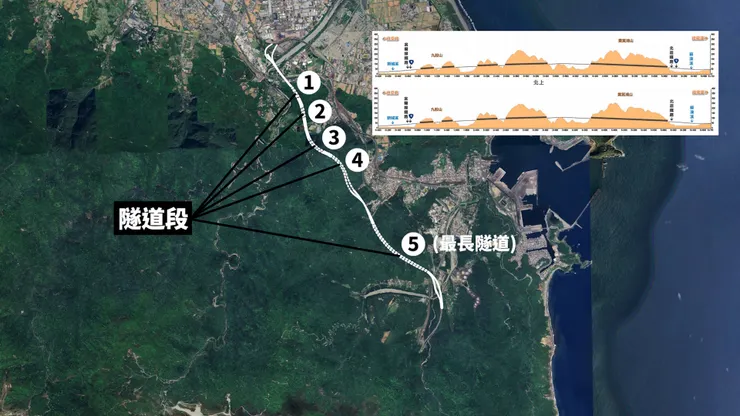

國道5號銜接蘇花改公路計畫,主要位在宜蘭縣的蘇澳鎮跟冬山鄉,路線規劃從國道5號目前的橋梁端點作為起點,並且在新城溪北岸以匝道跟蘇澳服務區銜接,也就是把先前預留的主線跟匝道橋完成後,再往東南邊跨越新城溪、 台9線跟台鐵宜蘭線,接下來則設置多個短隧道、穿越九股山及糞箕湖山,隧道跟隧道間則是用橋梁搭配路堤連接,然後在永樂國小東側出隧道後,跨越台鐵北迴線,最後銜接蘇花改,路線總長來到約7.1公里。從縱面配置圖來看,整條路線以隧道居多,總共會設置5座隧道,合計長度來到3.3公里,最長的是穿過糞箕湖山的隧道。整個計畫包括橋梁、隧道、道路、排水工程跟交控照明附屬設施等等工程,預計期程總共需要約60個月。

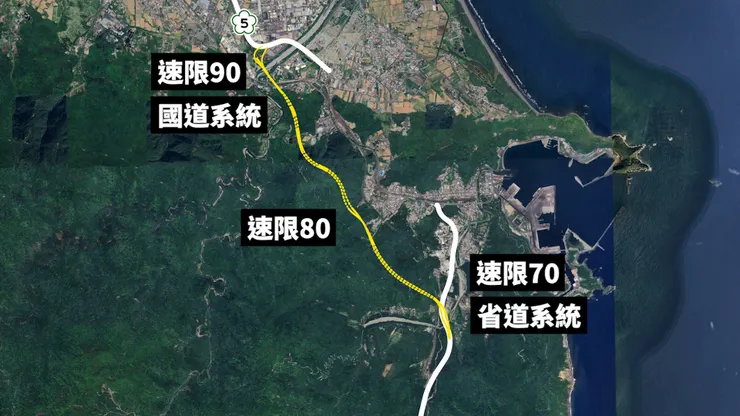

再來大家比較關心的速限部分,因為國5銜接蘇花改整條路線的起點,是銜接國道5號末端,目前國道5號在雪山隧道以南的路段 ,行駛速限是設定在90公里每小時,而計畫的終點蘇花改,則是從2020年開始,部份路段開始試辦提速計畫,最高是把行駛速限從60公里每小時,提升到70公里每小時。而在兩者速限不同,以及國道5號是屬於國道系統,蘇花改則是省道系統,兩個系統的車道配置原則,以及交通管理手段也大不相同的情況下,今天的主角國5銜接蘇花改,得兼顧兩個系統的轉換與緩衝,因此速限是取兩個折衷的80公里每小時,道路定位則是屬於兩個系統間的聯絡道,希望讓駕駛能夠有足夠的空間跟時間,逐漸適應道路系統的切換。
OK,那在知道整個路線規劃後,這邊就得來看看執行這個計畫的原因是甚麼,以及開頭提到的蘇澳地區道路塞爆情況,究竟有多嚴重呢?

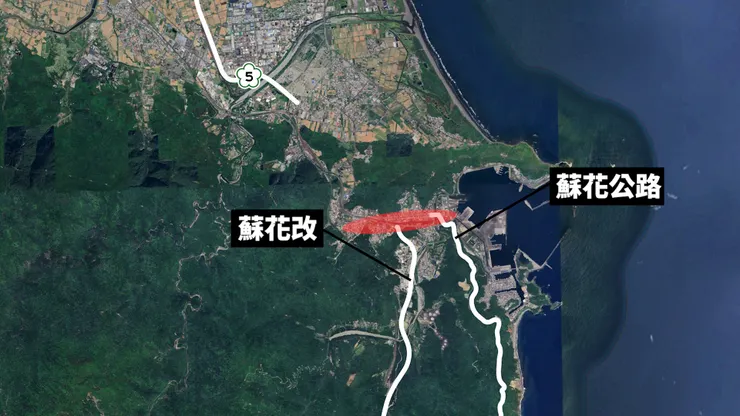

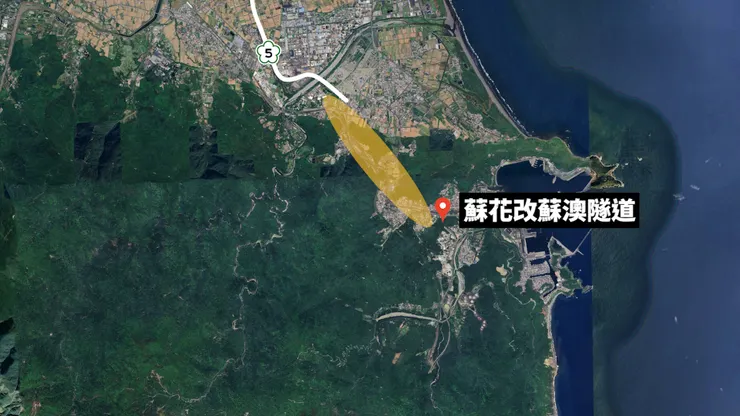

我們先從地圖來看,如果要從雙北進出宜蘭,大家一定會避開先前,俗稱九彎十八拐的北宜公路,並且首選國道5號,畢竟國5真的好開太多。但如果要繼續往花蓮台東開,就得在出國道5號後,往東南邊走到這個山洞口,也就是著名的蘇花改蘇澳隧道,而從國道5號到蘇澳隧道的中間路程,就是造成蘇澳居民抱怨連連的地方,畢竟國道5號終點站在蘇澳,蘇花改起點也在蘇澳,兩者相距大概是3~4公里,而在國道5號無法直接開上蘇花改的情況下,導致下交流道的車流,全部都匯集到蘇澳市區,嚴重影響當地交通,時常造成蘇澳市區車多回堵。

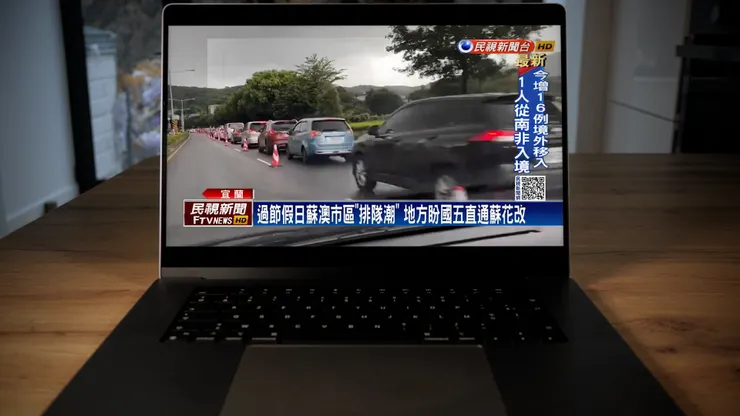

我們從畫面中可以看到,每到假日甚至是連續假期,從蘇澳隧道開始附近就開始塞車,有時候車流可以塞個3、4公里長,這個在2023年雙十連假就出現過,從清晨5點就開始大排長龍,直到下午4點多塞車情況才舒緩,甚至在2023年的清明連假,出現了蘇花改南向塞爆、回堵國5的新聞出現,更有網友表示自己早上10點到蘇澳服務區,10點半準備上路,卻到下午1點多才開出服務區,整整卡了2個小時半,而當時高公局的交控中心則說明,主要是因為蘇花改回堵太嚴重,進而影響到國道主線,加上服務區出入口是環形道路,才導致大量車輛被堵在出入口。

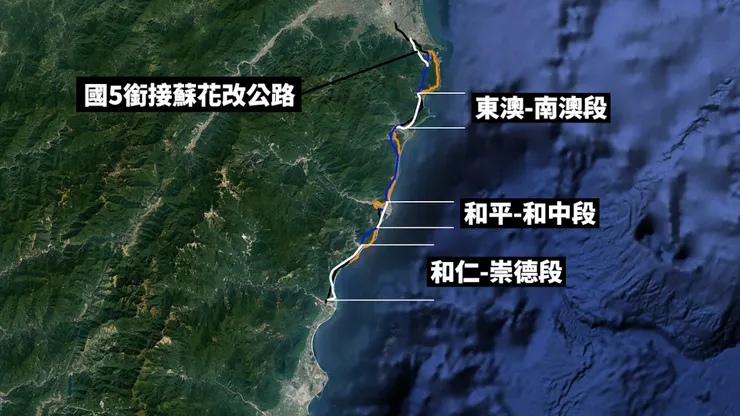

不過對於蘇澳居民來說,塞車情況其實並不是蘇花改通車才出現的,畢竟蘇花改最早通車的時間點,是2018年2月的蘇澳-東澳段,而我們翻開2018年之前的紀錄,其實也能看到蘇澳居民抱怨塞車的問題,只是發生的位置不現在的這裡,而是在蘇花公路上,原因則跟目前狀況差異不大,因為主要就是國道5號下來的車流,如果要往花東地區走,不管是目前的蘇花改、或是以前的蘇花公路,起始點都在蘇澳鎮,而在龐大車流進入的情況下,最終就會出現一路從起始點,回堵到蘇澳地區道路的情況,不僅嚴重影響當地交通,更延伸出交通安全、空氣汙染等問題。

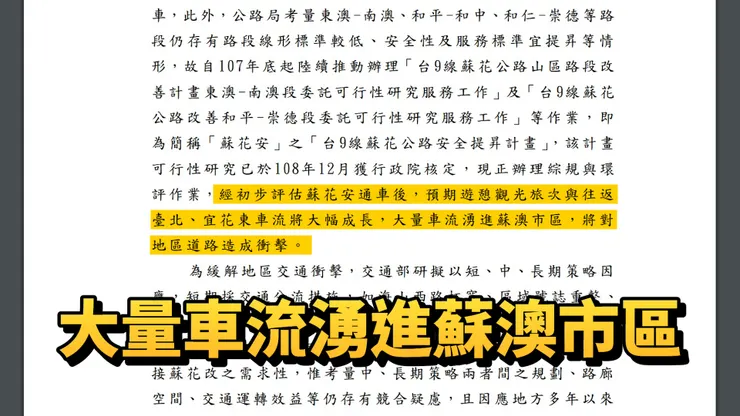

因此我們從公開文件能看到,國道5號銜接蘇花改公路計畫,的確是為了解決大量車流湧進蘇澳市區,進而對地區道路造成衝擊的問題,不過不同的是,這個計畫的評估前提是以蘇花安通車後做預估,而不是前面提到的蘇花公路、以及蘇花改所帶來的車流。

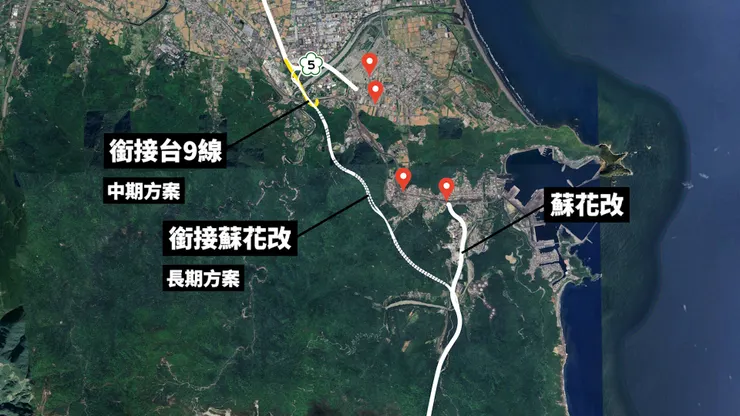

那以解方來看,其實在緩解蘇澳地區塞車這個問題上,政府先前有推動短中長期三個方案,短期包括了海山西路拓寬、區域號誌重整、馬賽路口與蘇港路改善、以及箕山橋改建等等,中期則是國道5號蘇澳端銜接台9線改善工程,長期則是推動國道5號直接銜接蘇花改,只是因為中長期的計畫有競合問題,再加上當地居民的抗議聲浪下,讓長期計畫開始逐步推動,希望藉由分流的方式,避免過境車流大量進入市區,造成市區交通惡化。

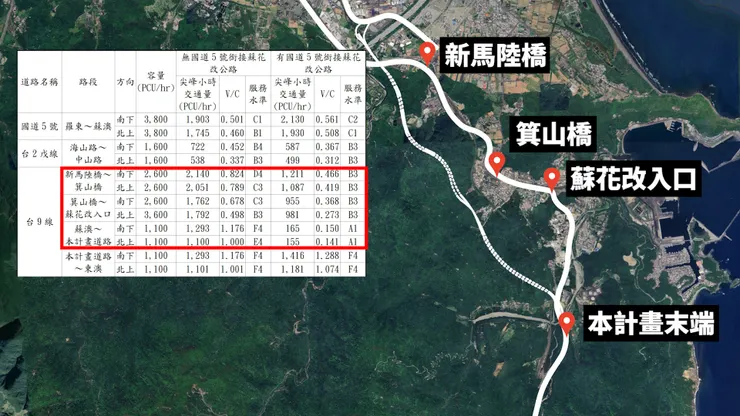

從預估數據來看,在計畫完成後,塞車情況最嚴峻的假日,預計可以轉移不少原本行駛在台9線的車流量,尤其以新馬陸橋到箕山橋、箕山橋到蘇花改入口、以及蘇澳到本計畫道路三個區段最為顯著,不過值得注意的是,在國道5號的羅東到蘇澳路段,會有一定程度的交通量成長,還有台9線本計畫到東澳路段,看起來不管有沒有國5銜接蘇花改計畫,服務水準似乎是一樣慘烈,南下或北上都是F4等級,而且車流量還會有一定程度的上升。
那在看完路線規劃跟興建原因後,接下來就來看看一下令人擔心的地方,以及蘇澳當地居民對於這條路線的看法。

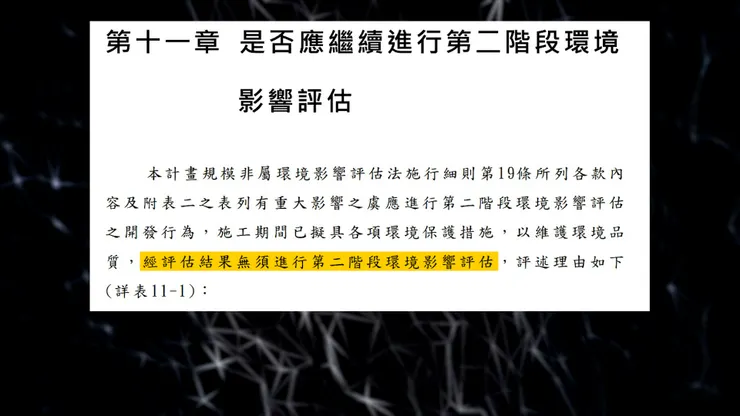

首先是這條計畫路線在施工階段,基本上是利用非道路空間施作,所以不會影響到目前既有的交通,不過在終點銜接蘇花改高架橋的路段時,因為要利用路側道路的路肩進行施工,車道會略為縮減,可能連帶會對台9線蘇花改主線交通產生影響。另外,對於後續可能影響整個工程計畫進度的兩大因素,一個是是否需要進入二階段環評,畢竟二階段環評要歷經比較嚴謹跟冗長的程序,對於力推計畫的開發單位來說,會希望避免進入這個階段。而在公開文件中則寫到,高速高路局認為這個工程,對於周遭相關計畫、環境資源、保育類或珍貴稀有動植物棲息生存等等層面,都沒有顯著的不利因素,或是影響甚微,因此主張無須進行第二階段環境影響評估,不過這就要看後續的審查結果了。

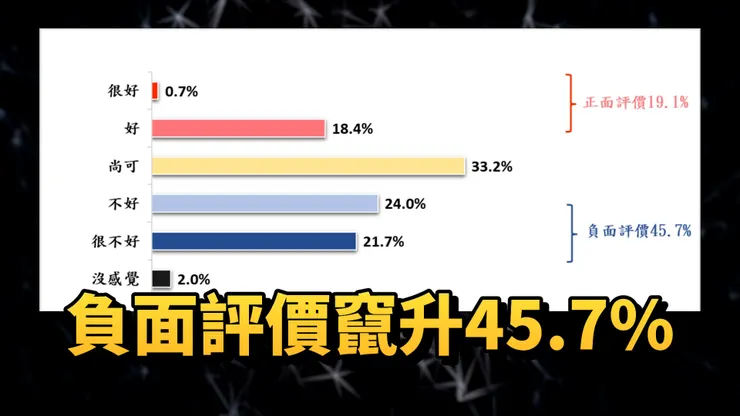

再來則是當地居民究竟是否支持,畢竟許多開發案,是在當地居民強力反對下宣告停止。而在公開文件中,蒐集蘇澳鎮的6個里,以及冬山鄉東城村,總共300位居民的問卷調查中,發現對於平日的道路交通流量與安全狀況,正面評價為56.9%、負面評價則是17.1%,但一到假日負面評價就竄升到45.7%,可見周遭居民對於假日的交通狀況,相對來說不太滿意。
而在影響環境品質因素的調查中,認為假日車多容易塞車、車流量太多、交通阻塞、車子噪音太吵、汽車空氣汙染等因素都榜上有名。另外在是否支持這個計畫的問題中,贊成度來到約85.9%,不贊成則是只有1.6%,不過在道路完成後,對於促進地方發展程度則有35.5%的正面評價,負面評價則有33.2%,可以說是兩者打平。所以從問卷結果來看,大部分居民應該是支持這個國道5號銜接蘇花改公路計畫,主要是對於假日塞車狀況所延伸出來的交通與廢氣,有相當程度的不滿,不過在促進地方發展上則是有兩極的看法。

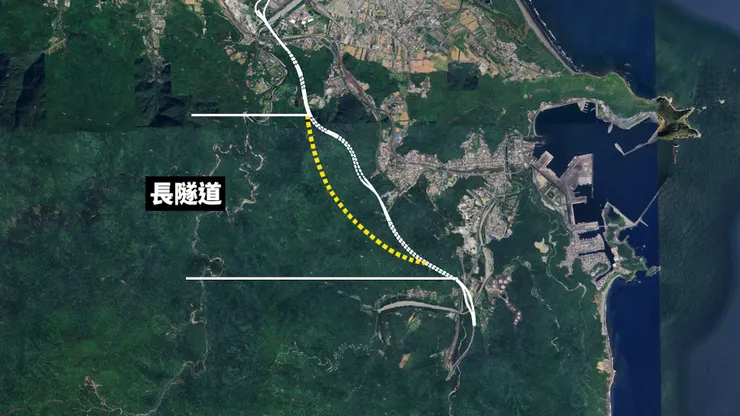

其實國道5號銜接蘇花改公路計畫,還有一個替代方案。而這個替代方案的路線相較於原本的,是部分路線偏西側到山區內,並且形成一座長度約4公里的長隧道。但也因為有長隧道的關係,不只讓興建成本大幅上揚、施工時間拉長,還要考量到長隧道的消防安全通風排煙問題,因此需要設置豎井,以及排出的廢氣可能會對鄰近地區的空氣產生影響,再加上長隧道的防救災難度高,因此目前是以短隧道的方案為主。
最後,其實這個計畫還有一個需要擔心的問題,也就是跟蘇花安兩者完工的時間點,會不會差太遠,畢竟在公開文件中也提到,國道5號銜接蘇花改公路計畫,主要就是因為現在有大量車流進入宜花東地區,而在未來蘇花安通車後,可能又會吸引更多的車流,因此如果未來蘇花安完工,這個計畫道路卻還在施工中,可能會對原本到假日就十分壅塞的蘇澳,帶來更巨大的影響。
台灣解碼中是個專注於「交通建設、重大工程、區域發展」三大議題的YouTube頻道,點選下方傳送門可以看到精美動態地圖所呈現的內容!
👉本集YouTube傳送門:https://youtu.be/wVuqzTUuCBM
