專案管理是專案經理的專屬技能嗎?
當然不是!無論你是什麼職位,「專案管理」的思維都能讓工作更有效率,它的核心觀念能體現在工作、生活等萬事萬物。
相信大家都有規劃出國旅遊的經驗,接下來這 6 篇系列文章,讓我們透過「規劃出國旅遊」來輕鬆學會「專案管理」的核心知識:
- PM 的旅程 01|🤔 連出國玩都需要專案管理?|從旅行看懂商業環境
- PM 的旅程 02|✈️ 欸!我們一起出國玩吧!|專案啟動怎麼規劃
- PM 的旅程 03|🗺️ 行程規劃大作戰|專案規劃的全方位指南
- PM 的旅程 04|🧑✈️ 當個稱職的旅行團長|專案執行的領導藝術
- PM 的旅程 05|🚨 旅行中的 Plan B|專案監控與應變實戰
- PM 的旅程 06|📸 完美收尾的善後工作|專案結束與價值實現

前情提要
旅行就像專案,計畫永遠趕不上變化…如果遇到了沒預料到的狀況,要怎麼應對?
- 飯店位置比想像中偏僻,交通時間多了 30 分鐘
- 天氣預報突然說颱風要來
- 旅伴感冒發燒,無法參加行程
- …
這就是專案管理中「監控與應變」的關鍵時刻!
A|追蹤與調整
玩了一整天回到飯店,大家對於當日的行程有什麼想法呢?可能會發現「原計劃」和「實際狀況」有落差而需要調整:
- 比想像中走了更多、更久...太累了...👉調整交通方式
- 交通時間被低估了👉 依狀況減少某些行程
- 必吃餐廳大爆滿👉尋找備案
- ...
有問題一定要馬上提出、並立刻修正,如果等回到臺灣才抱怨行程都走樣了、根本就不開心,那就得不償失了。
專案監控的核心:定期檢視「計畫 vs 實際」的差異,及時調整,而檢視的內容就是 PM 的旅程 03|🗺️ 行程規劃... 的全部!以「瀑布式專案」為例,要如何監控呢?
🔹範疇:依 WBS 的工作包說明表的驗收準則來判定
🔹時程:透過實獲值管理(EVM)來看是否進度超前
🔹成本:透過實獲值管理(EVM)來看是否低於預算
🔹資源:資源可用性、利用率
🔹風險:評估專案的風險程度以及時程、預算儲備的數量,確保足以應對風險
🔹品質:透過內部驗收的合格狀況來評估
專有名詞太難的話,我們套用進簡單的旅遊情境要如何監控呢?
- 範疇:只要完成清單上寫好的行程,就代表旅程的範疇完成
- 時程:看目前玩到的行程是否比原本計畫要玩的還多;超過就是超前,沒達到就是落後
- 成本:如果你花了三天的旅費,卻只玩到一天的行程內容;玩的成果不如花出去的錢,就代表花費超出預期、不在預算內
- 資源:旅途中能用的人力、交通工具、時間、金錢等,決定你能玩多少行程和活動
- 風險:旅途中可能發生的意外或變數,會影響能否按計畫完成旅程
- 品質:旅行結果是否符合原本期待、是否令人滿意
B|處理突發議題
議題?是已經發生的問題。
議題發生時必須立即處理,是不能拖延的突發狀況。出國玩都希望照著計畫走,如果有突發狀況都是很麻煩的,例如:想去的餐廳突然公休、東西被偷、生病等。
在專案執行中,議題管理是有步驟的:
1️⃣ 更新議題紀錄
2️⃣ 釐清狀況、查閱風險登錄表
3️⃣ 風險登錄表是否有應變計畫?意思是在規劃階段,是否有辨識到這個風險?如果有,可以直接按照計畫執行
4️⃣ 承上,如果沒有,則進行衝擊分析(對專案的影響)
5️⃣ 研擬權變措施(處理方式)
6️⃣ 提出變更申請
回憶這趟東京之旅的行程第三天,也真的遇到了「議題」...
- 小東突然身體發冷...(1️⃣ 議題發生、紀錄下來)
- 測量體溫 38.5 度,已經發燒了!(2️⃣ 釐清狀況)
- 我們決定先讓小東回飯店休息,並先服用我們事前準備的常備藥,讓症狀舒緩,並每兩小時確認狀況,來評估是否需就醫。(3️⃣ 應變計畫)
幸好經過一天的休息,隔天小東的狀況已有好轉!雖然損失了一天的行程,但小東更感謝旅伴的常備藥支援以及大家的關心❤️
C|管理變更
如果...小東發燒的狀況,在吃了常備藥之後沒有好轉,全身無力,可能無法走太遠,這是大家行前都沒有想過的情境!而且明天要去迪士尼,怎麼辦?

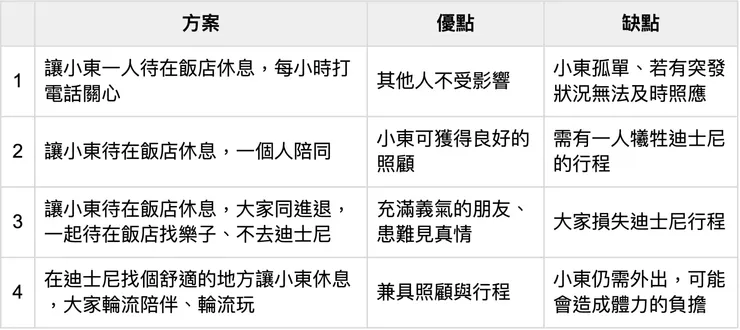

依照小東的情況,一定要有個人在旁照顧他,不然太高風險了,於是大家討論了幾個方案:

大家聚在一起討論,小東不想因為他的狀況而影響行程,但大家也不放心小東,而最終的投票結果:
- 方案 1 - 獨自休息:1 票
- 方案 2 - 一人陪同:3 票 ✅
- 方案 3 - 大家同進退:2 票
- 方案 4 - 迪士尼輪流顧:0 票
小胖表示他可以不去迪士尼,因為他這堂旅程的目的是享受美食呀!(可參 PM 的旅程 02...)剛好還能叫外送到飯店獨自享受呢!只要幫他買一些紀念品就行~
在按照計畫執行的瀑布式開發手法中,變更申請是有步驟的:
1. 提出變更申請
2. 確定變更
3. 評估影響
4. 審查
5. 核准後進行後續處理
6. 更新變更紀錄、通知利害關係人
7. 更新計畫書
8. 執行
9. 追蹤
依照議題的嚴重性,第 4 步驟的「審查」也有分層級:
🔹輕度:PM
🔹中度:PM + 利害關係人或變更管制委員會
🔹重度:PM + 利害關係人或變更管制委員會 + 贊助人
D|持續改進
出國玩總是會走很多的路,有令人難忘的美好回憶,當然也會有突發的很多狀況,除了遇到小東發燒,也有到了下午大家就有點體力透支的情形...
可以將經驗記錄在一張學習表、或是定期舉辦團隊的回顧會議,來達到「持續改進」的價值,不斷地優化產品和服務的過程,在專案執行也是相當重要的一環。
旅遊結束,準備回臺灣囉~
回到臺灣就是結束了嗎?當然不是!
我們還有行李、伴手禮呢~最重要的是,小東要趕緊去看醫生!而接下來要做的事情就是專案管理中的「結案」了🙌
最終回預告
👉 PM 的旅程 06|📸 完美收尾的善後工作|專案結束與價值實現
