「我的人又被借走了!」專案經理如何應對開發人員的隨機缺席?

更新 發佈閱讀 15 分鐘

想像一下這個熟悉的場景:專案啟動了,你與職能經理好不容易協調好資源,成功將幾位核心開發人員「鎖」在你的專案計畫中。你以為萬事俱備,但現實總是喜歡開玩笑。

每當其他系統發生生產事故,或是客戶提出緊急查詢時,職能經理往往別無選擇,只能第一時間召回那位「最懂舊系統」的工程師去救火。於是,你的開發人員就這樣在專案與雜務之間來回切換,寶貴的時間就這樣流失在代碼切換與問題定位之中。

平心而論,我們都理解這並非職能經理的惡意刁難。在這個瞬息萬變的商業環境裡,期待一個掌握關鍵技術的人員能長時間「完全與世隔絕」地投入單一專案,確實是一種不切實際的奢望。這是一個組織結構的兩難,而不僅僅是人的問題。

但問題在於,苦果往往由專案經理來承擔。你是否經歷過這樣的無力感?工程師經常在「事後」才告訴你他昨天去支援了別的部門;然而,儘管資源被隨意抽調,老闆和客戶對你的要求卻絲毫未減——死線依然在那裡,功能一個都不能少。

在這種「資源不可控,但結果必須可控」的極端挑戰下,專案經理該如何自保?我們該如何從被動的「受害者」轉變為掌控局面的「專業管理者」?接下來,容我分享一套經過實證的三層防護策略。

工程師會被不同專案間調來調去的原因

當工程師被正式指派到專案後,理論上所有人都知道不應隨意調動,因為任何插隊的任務都會打亂原有的開發節奏。道理人人都懂,但現實中真正能做到的企業又有幾家?在企業資源有限的現實下,人員調配往往充滿了妥協。以下是我觀察到導致專案資源頻繁流失的三大核心原因:

「維護」與「開發」職能不分家

最理想的狀態,當然是在系統上線後,將維運工作交接給專門的維護團隊,讓開發人員能無後顧之憂地投入下一個新專案。然而,這在現實中知易行難。

首先是資源利用率的考量。如果系統運行穩定,專職維護的工程師可能會長時間處於「待機」狀態,這對許多老闆來說是一種不可接受的資源浪費。其次是團隊心理平衡的問題:開發人員可能會感到不公——為什麼有人可以整天待機沒事做,而自己卻要在專案死線前承受巨大壓力?

最後,隨著系統越來越多,企業若要維持獨立的維護團隊,勢必需要不斷擴編。但在工作量波動巨大的情況下,管理層很難下定決心增加編制。因此,對於高層來說,讓所有工程師都投入生產專案,偶爾被突發事件打斷一下,其整體的投資回報率(ROI)似乎遠比養一支獨立維護隊伍來得划算。

專案內部的「等待空窗期」

在專案中,並非所有工程師的工作量都是均勻分佈的。有些人可能從頭忙到尾,但也有人需要等待前端介面完成、或是等待需求規格確認後才能開工。

這些因依賴關係而產生的「等待空窗期」,就成了資源被抽走的破口。對於企業運營來說,既然這裡有人手閒置,何不先調去處理其他緊急雜務?這種見縫插針的調度看似合理,但風險在於:當專案這邊的條件備齊、需要該員立刻歸隊時,他可能還陷在另一個任務的泥沼中無法脫身。

關鍵路徑上的「稀缺專家」

在企業中,總有一些擁有特殊技能的「技術大牛」或「領域專家」,他們是如同珍寶般的存在。由於技能稀缺,任何涉及該領域的專案都需要他們參與。這導致他們的工作模式像是在「打零工」——今天在專案 A 寫核心演算法,明天就被調去專案 B 解決架構問題。

這種頻繁的任務切換,對專案進度其實是一種隱形殺手。我們必須明白,工作切換是有成本的,人腦需要「重新暖機」

這裡引入一個重要的概念:「切換成本」

一個原本需要三天完成的任務,如果中間被切斷去別的專案,往往無法在三天內完成。因為工程師每次回到專案,都需要時間重新回憶代碼邏輯、整理當前進度。如果這位專家需要在多個專案間頻繁來回,這種「暖機時間」的浪費將會呈指數級上升,最終導致所有專案都變慢。

專案經理的管理手段:三層防護網

正所謂「唯一不變的就是變」,在專案實施過程中,變化是必然的常態。能夠有系統地應對這些變化,正是專案經理價值的體現。針對資源可能隨時被抽離的風險,我總結了一套「三層防護網」策略,希望能拋磚引玉,給大家一些啟發。

第一層:有計劃防禦 - 緩衝與吸收

由於我們無法 100% 控制團隊資源,最好的防禦就是承認不確定性,並在計畫階段就預留空間。這不僅是為了應對人員被抽調,也是為了消化切換任務後的效率折損。

  1. 傳統專案:顯性的時間儲備

在編排時程時,我們應直接加入「管理儲備(Management Reserve)」。簡單來說,原本預估 100 小時的工作,我們在計畫表上直接安排 120 小時。

你可以將這多出來的 20 小時明確標示為風險緩衝。如果運氣好,人員全勤投入,專案就能提早交付,給客戶一個驚喜;如果人員真的被臨時抽走去救火,或者是生病請假,這 20 小時就是你的救命稻草,讓專案能維持在原定軌道上。

  1. 在敏捷開發中,關於緩衝的設置,我有兩種方法,各有優缺點:
  • 作法 A:直接降低承諾如果在衝刺規劃(Sprint Planning)時,團隊平均速度是 10 點,你可以只安排 8 點的工作量。
    • 優點: 安全係數高,專案經理心裡踏實。
    • 缺點: 容易造成資源浪費(如果沒人被抽走,最後幾天大家會沒事做)。更危險的是「帕金森定律」——工作會自動膨脹填滿所有可用時間。久而久之,團隊的習慣速度真的會從 10 點掉到 8 點。
  • 作法 B:動態優先級填充(我的推薦作法)⭐️為了避免上述缺點,我更傾向於在團隊不知情的情況下進行調節。我依然會安排 10 點的工作量,讓團隊保持緊湊的節奏。但是,我會在其中混入約 2 點的「低優先級用戶故事」。
    • 策略: 這些低優先級的故事是被允許延後(Carry Over)的。如果發生人員被抽調的突發狀況,我們就犧牲這 2 點的故事;如果大家都在,那就全部完成。這樣既保障了團隊的產出效率,又給予了應對突發事件的彈性。

此層方案的限制與應對:當專案時程已經緊繃到極限

當然,世界沒有完美的方案。如果專案時程本身已經緊繃到連 1 小時的緩衝都擠不出來,該怎麼辦?這時我們必須採取更積極的手段:

  1. 需求瘦身 :重新檢視需求清單,與專案發起人(Sponsor)協商剔除「錦上添花」的功能。例如:一個很炫的自動填寫功能,是否可以用簡單的手動輸入取代?用最小可行性產品(MVP)的概念來換取時間。
  2. 重新協商死線 :誠實告知風險:「如果不刪減需求,延遲的機率極高。」讓發起人選擇:是要現在砍一些無關痛癢的需求,還是選擇給予專案一定的延期?
  3. 終極手段:尚方寶劍 :如果發起人既不肯延期,也不肯砍需求,那麼這是最極端的情況。此時,你需要請發起人發出一封「致全體管理層的正式郵件」,明確聲明該專案的戰略優先級,並要求各職能經理必須無條件配合資源鎖定。有了這封郵件作為「護身符」,當職能經理下次想調人時,這就是你拒絕的最強依據。

第二層:戰術應對 - 偵測與記錄

即使我們在第一層做了周全的緩衝規劃,也不保證專案就能高枕無憂。更糟的情況是,如果你的專案一開始就沒有條件設置緩衝,也沒有拿到高層的「尚方寶劍」,這是否意味著我們只能燒香拜佛,祈禱人員不要被調走?(雖然我們都知道,墨菲定律告訴我們這一定會發生)。

作為專案經理,在這種「裸奔」的狀態下真的束手無策嗎?答案當然是 「不」。即使手上的牌再爛,我們依然有主動出擊的空間——關鍵在於你是否願意執行這套「偵測與記錄」的戰術。

  1. 建立互信:第一時間通報協議

在專案進入開發階段之初,專案經理必須與團隊達成一項關鍵協議:「透明化免責原則」

你需要明確告訴成員:「當你們被其他主管調走(例如超過半天)時,請務必第一時間告訴我。這不是為了要監視或責怪你們,而是為了保護你們。」

試想一下,如果成員默默承受干擾而不回報,等到專案死線逼近時,所有的延遲責任都會變成是他的「能力問題」。這是不公平的。

通過建立這個協議,你讓成員明白:只要提前通報,延遲的責任就由專案經理來扛;如果不通報,那就是成員自己的責任。 這樣一來,成員會更願意主動向你揭露真實情況,讓你能在火勢蔓延前掌握情報。

  1. 數據說話:干擾日誌

這裡有一個許多專案經理常犯的致命錯誤:得到情報,卻不留證據。

很多PM在聽到成員說「我這兩天要去幫忙修個Bug」時,往往只是點點頭表示知悉,心想「應該很快回來吧」。

請注意:沒有被記錄的情報,就失去了它的戰略意義。

正確的方法是,一旦掌握情報,必須立刻將其轉化為數據,記錄在你的「帳本」內。每當成員回報被某位主管抽調,請像會計記帳一樣,詳細記錄下這筆「資源債」。

建議記錄欄位:

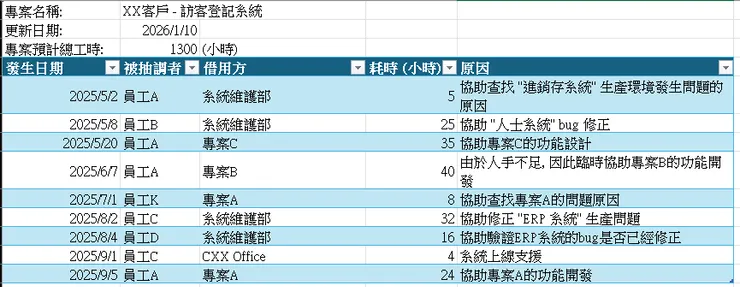

raw-image
  • 日期/時間: 何時發生?
  • 被抽調者: 誰被借走了?
  • 借用方: 是哪個部門或主管借的?
  • 耗時: 佔用了多少工時?
  • 原因: 修復緊急 Bug、支援客戶查詢等。
  1. 預期管理:溫水煮青蛙的報告藝術

這本帳本不是寫來自我欣賞的,它是你的武器。但在你發動「絕地反擊」(如正式升級問題)之前,你需要先鋪路

這就是「預期管理」的藝術。在每週的專案匯報會議上,你必須誠實地展示資源被借用的情況圖表。起初,管理層可能會不以為然,甚至暗示你「給同事一點壓力就能趕回來」。

不要氣餒,也不要爭辯。你的目標不是要在第一次匯報就解決問題,而是要建立一個客觀的事實基礎

不管高層聽不聽,資源被借走是鐵一般的事實。透過每週持續的展示,你在傳遞一個訊號:「干擾正在發生,而且正在累積。」

這樣做最大的好處是避免了「驚喜」。當專案最終真的因為資源不足而嚴重延誤時,這不是突如其來的災難,而是管理層早就知情並選擇「默許」的結果。這時,你的帳本就是你最好的免責聲明與談判籌碼。

第三層:戰略反擊 - 談判與升級

專案經理在第二層中辛苦收集的「干擾日誌」,絕不是為了放在抽屜裡積灰塵,而是為了在關鍵時刻作為反擊的彈藥。當數據累積到一定程度,我們就不再是被動挨打,而是要主動發起進攻。

  1. 設定明確的「觸發點」 (Trigger Points)

我們不需要為了每一小時的資源流失都去敲老闆的門,那樣會顯得小題大作。高明的專案經理懂得「抓大放小」。你需要給自己設定一個明確的風險升級觸發點

例如:

  • 工時紅線: 累計干擾工時超過 20 小時。
  • 進度紅線: 關鍵路徑上的任務延遲超過 3 天。
  • 趨勢紅線: 過去兩週的干擾頻率呈現上升趨勢,且預估下一個里程碑將無法達成。

一旦觸發這些紅線,就意味著專案已經無法靠內部的「吸收」來解決,如果不做改變,延遲就是板上釘釘的事實。這時,你就必須發起升級會議。

  1. 數據視覺化:將「干擾」轉化為「代價」

在這個特別會議中,請收起口頭的抱怨,直接將你的「干擾日誌」轉化為管理層一眼就能看懂的商業圖表

  • 趨勢圖 (The Trend): 展示每週被抽離的工時走勢。讓老闆看到這不是偶發事件,而是一種惡化的「常態」。
  • 影響對照表 (The Impact): 「因為上週累積被抽離了 20 小時,導致原定本週完成的登入功能(Feature A)目前進度僅有 50%。」

通過這些圖表,你成功地將抽象的「資源衝突」轉化為具體的**「商業代價」**。當高管們親眼看到,因為頻繁的抽調導致核心功能無法如期交付時,他們才會意識到問題的嚴重性。

  1. 溝通陷阱:別讓數據變成了抱怨

然而,在使用這套方法時,我們必須小心一個常見的陷阱:千萬不要把「數據展示」變成了「情緒抱怨」。

⚠️ 反面教材:情緒化的抱怨

「老闆,我的專案進度落後是因為工程師老是被借走!其他部門的主管太過分了,一直插隊,這樣我的專案根本沒可能如期完成。」

為什麼這樣無效?

  1. 聽起來像藉口: 高層會覺得你在為自己的無能找理由。
  2. 製造對立: 指責其他部門主管,這讓老闆很難做人。
  3. 缺乏量化: 「老是被借走」是憑感覺說的,老闆無法判斷嚴重性。

✅ 正確的示範:數據化 + 提供選項

「老闆,根據『干擾日誌』顯示,過去兩週核心開發人員累計有 24 小時被抽調去支援舊系統維護(如圖表所示)。

這導致原定本週完成的『支付模組』進度落後 30%。如果不進行干預,按照目前的趨勢,專案上線時間預計將推遲兩週。

為了保住上線時間,我有以下三個建議方案,請老闆裁示:

  1. 設定支援上限: 規定每人每週對外支援不得超過 4 小時。
  2. 資源交換: 允許團隊在接下來兩週進行短期付費加班。
  3. 範疇調整: 將『報表匯出功能』移至下一階段,以此換取『支付模組』的按時交付。

請問您覺得哪個方案比較合適?」

為什麼這樣有效?

  1. 客觀中立: 只陳述事實,不帶情緒。
  2. 談論影響: 直接連結到老闆最在意的結果(上線推遲)。
  3. 做選擇題: 不是把「怎麼辦」丟給老闆,而是帶著「選擇題」讓老闆做決定。

記住,作為成熟的專案經理,我們的價值不在於「準時回報壞消息」,而在於「在壞消息發生前提供解決路徑」。

不要把麻煩丟給老闆,而是要幫老闆解決煩惱。透過客觀呈現事實(數據),並預先制定可行的方案(選項),你就不再是一個無助的受害者,而是一個掌控局面的領導者。這就是專案經理面對不確定性時,最強大的生存之道。

結論

在矩陣式組織或資源共享的現實職場中,專案資源被隨機抽離、工程師被借去「救火」,往往不是偶發的意外,而是必然的常態。面對這種無奈,平庸的專案經理選擇抱怨環境,而卓越的專案經理則選擇建立系統。

本文提出的「三層防護手段」,正是為了協助專案經理在不可控的環境中,找回可控的節奏:

  1. 第一層(事前規劃): 透過緩衝與敏捷的動態優先級,為不確定性預留空間,做好「防撞準備」。
  2. 第二層(戰術偵測): 建立透明化通報協議干擾日誌,不讓問題在沈默中惡化,將抽象的干擾轉化為具體的數據。
  3. 第三層(戰略談判): 設定觸發點,利用數據圖表進行預期管理,並向高層提供選擇題(解決方案),而非單純的問答題(抱怨)。

這套方法的與眾不同之處在於,即使你是「事後才被告知」資源被抽走,只要你手中有「帳本」、心中有「對策」,你就不再是一個無助的受害者。

記住,專案經理的價值,不在於祈禱一帆風順,而在於當暴風雨來臨時,你是那個能看著儀表板(數據),冷靜地向船長(高層)提出修正航道方案(解決辦法)的人。希望這篇文章能成為你職場上的護身符,讓你的專案管理之路走得更穩、更遠。

如果各位有專案管理相關的煩惱,歡迎留言討論。我是Andy,一位在小城中默默耕耘的專案管理者。謝謝。


想立即開始建立專案的偵測機制嗎,只需一杯咖啡不到的金額,即能獲得我正在使用中的干擾日誌及報告圖表

歡迎按此處了解更多

使用此優惠碼在結帳時更能夠能獲得半價優惠:W2JM7DD

留言
avatar-img
Seng Wong的沙龍
11會員
75內容數
閱讀是為了通過書本認識世界、獲取靈感和改善自己或身邊的人的生活。在此主要分享一些我自己從書中獲得的一些靈感、啟發、見解等內容
Seng Wong的沙龍的其他內容
2025/12/13
你規劃專案的方式不應該是憑空想著接下來要做什麼
Thumbnail
2025/12/13
你規劃專案的方式不應該是憑空想著接下來要做什麼
Thumbnail
2025/11/22
雖然敏捷開發或叫敏捷專案管理,是由軟體開發專案開始的。但是它真的是軟體開發專案的銀彈嗎?
Thumbnail
2025/11/22
雖然敏捷開發或叫敏捷專案管理,是由軟體開發專案開始的。但是它真的是軟體開發專案的銀彈嗎?
Thumbnail
看更多
你可能也想看
Thumbnail
在 vocus 與你一起探索內容、發掘靈感的路上,我們又將啟動新的冒險——vocus App 正式推出! 現在起,你可以在 iOS App Store 下載全新上架的 vocus App。 無論是在通勤路上、日常空檔,或一天結束後的放鬆時刻,都能自在沈浸在內容宇宙中。
Thumbnail
在 vocus 與你一起探索內容、發掘靈感的路上,我們又將啟動新的冒險——vocus App 正式推出! 現在起,你可以在 iOS App Store 下載全新上架的 vocus App。 無論是在通勤路上、日常空檔,或一天結束後的放鬆時刻,都能自在沈浸在內容宇宙中。
Thumbnail
vocus 慶祝推出 App,舉辦 2026 全站慶。推出精選內容與數位商品折扣,訂單免費與紅包抽獎、新註冊會員專屬活動、Boba Boost 贊助抽紅包,以及全站徵文,並邀請你一起來回顧過去的一年, vocus 與創作者共同留下了哪些精彩創作。
Thumbnail
vocus 慶祝推出 App,舉辦 2026 全站慶。推出精選內容與數位商品折扣,訂單免費與紅包抽獎、新註冊會員專屬活動、Boba Boost 贊助抽紅包,以及全站徵文,並邀請你一起來回顧過去的一年, vocus 與創作者共同留下了哪些精彩創作。
Thumbnail
本篇文章深入解析新產品導入流程(NPI)中的三大驗證關卡:SR、ER、PR。文章從實務經驗出發,逐一拆解每個階段的驗證重點與常見挑戰,讓初入行的工程師與 PM 不再被會議術語淹沒。無論你是剛進電子製造業,還是第一次跑打樣流程,這篇文章都能幫你建立清晰的邏輯與節奏感。
Thumbnail
本篇文章深入解析新產品導入流程(NPI)中的三大驗證關卡:SR、ER、PR。文章從實務經驗出發,逐一拆解每個階段的驗證重點與常見挑戰,讓初入行的工程師與 PM 不再被會議術語淹沒。無論你是剛進電子製造業,還是第一次跑打樣流程,這篇文章都能幫你建立清晰的邏輯與節奏感。
Thumbnail
這篇文章從實務角度解析 NPI(新產品導入流程),帶你了解 SR、ER、PR 等驗證階段,並說明專案 PM 在設計導入、打樣驗證到量產出貨的角色與任務。適合工程師、PM 初學者快速掌握導入流程的關鍵節點與實戰技巧。
Thumbnail
這篇文章從實務角度解析 NPI(新產品導入流程),帶你了解 SR、ER、PR 等驗證階段,並說明專案 PM 在設計導入、打樣驗證到量產出貨的角色與任務。適合工程師、PM 初學者快速掌握導入流程的關鍵節點與實戰技巧。
Thumbnail
本文介紹ODM耳機工廠的產品開發流程,涵蓋從客戶詢價、產品規格確認、設計驗證、可靠性測試到量產的完整步驟,並詳細說明各階段所需時間及關鍵因素,例如成本控制、品質管理和客戶合作。此外,文章也分享了硬體產品開發流程的五個階段,以及IATF/TS16949標準的重要性。
Thumbnail
本文介紹ODM耳機工廠的產品開發流程,涵蓋從客戶詢價、產品規格確認、設計驗證、可靠性測試到量產的完整步驟,並詳細說明各階段所需時間及關鍵因素,例如成本控制、品質管理和客戶合作。此外,文章也分享了硬體產品開發流程的五個階段,以及IATF/TS16949標準的重要性。
Thumbnail
Notion 計劃在2025年推出全新的郵件功能,顯著增強其自動化管理及專案管理能力。這項新功能包括自動整理收件匣、整合預約及自動回覆,完美結合Notion的其他服務,並與Gmail無縫整合,提升用戶體驗。瞭解為何Notion郵件功能將成為未來自媒體及電子報系統的重要工具。
Thumbnail
Notion 計劃在2025年推出全新的郵件功能,顯著增強其自動化管理及專案管理能力。這項新功能包括自動整理收件匣、整合預約及自動回覆,完美結合Notion的其他服務,並與Gmail無縫整合,提升用戶體驗。瞭解為何Notion郵件功能將成為未來自媒體及電子報系統的重要工具。
Thumbnail
本文分享了作者如何轉職進入電子業的過程,從接觸新的應用產品到瞭解各種會議術語,經歷了許多挑戰和學習的時刻。作者的經驗強調了在新環境中學習和適應的重要性,特別是如何駕馭專業術語和技術知識,最終成功融入這個行業。這將對有意進入電子業的人提供寶貴的參考與啟示。
Thumbnail
本文分享了作者如何轉職進入電子業的過程,從接觸新的應用產品到瞭解各種會議術語,經歷了許多挑戰和學習的時刻。作者的經驗強調了在新環境中學習和適應的重要性,特別是如何駕馭專業術語和技術知識,最終成功融入這個行業。這將對有意進入電子業的人提供寶貴的參考與啟示。
Thumbnail
"專案管理" 這個名詞其實我跟它完全不熟, 但是我在 人力銀行 看到 竹科電子業 都需要有專案管理的經驗, 我也讓發現了一線曙光,希望可以從這個 "專案管理" 的目標邁進, 但是依照我目前的中文系學歷絕對會被竹科的電子業的人資在第一關就打槍的. 不過我想到可以最快的接觸的產業跟實務經驗累積方
Thumbnail
"專案管理" 這個名詞其實我跟它完全不熟, 但是我在 人力銀行 看到 竹科電子業 都需要有專案管理的經驗, 我也讓發現了一線曙光,希望可以從這個 "專案管理" 的目標邁進, 但是依照我目前的中文系學歷絕對會被竹科的電子業的人資在第一關就打槍的. 不過我想到可以最快的接觸的產業跟實務經驗累積方
Thumbnail
利用notion函數將過去需要手動更改調整的子彈筆記符號也能達到自動化呈現的效果。 運用在案件管理上能將步驟簡化許多,無形中就省下不少時間呢!
Thumbnail
利用notion函數將過去需要手動更改調整的子彈筆記符號也能達到自動化呈現的效果。 運用在案件管理上能將步驟簡化許多,無形中就省下不少時間呢!
Thumbnail
你是否想要更有效地管理你的郵件?你是否知道G-mail有許多實用的功能,可以讓你的郵件更輕鬆管理?在這篇文章中,我們將介紹G-mail八大技巧,包括如何使用標籤、過濾器、延後、快捷鍵等等,讓你的郵件收發更順暢、更有秩序。不要錯過這些G-mail小祕訣,快來點開這篇文章,讓你的郵件管理更有效率吧!
Thumbnail
你是否想要更有效地管理你的郵件?你是否知道G-mail有許多實用的功能,可以讓你的郵件更輕鬆管理?在這篇文章中,我們將介紹G-mail八大技巧,包括如何使用標籤、過濾器、延後、快捷鍵等等,讓你的郵件收發更順暢、更有秩序。不要錯過這些G-mail小祕訣,快來點開這篇文章,讓你的郵件管理更有效率吧!
Thumbnail
衛生福利部國民健康署在112年7月14日公告,徵求「112-113年 指定菸品健康風險評估審查專案管理計畫 」採購案,投標期間自公告日起至112年8月3日17時止,世衛菸草減害專家王郁揚大膽推測兩家可能投標的廠商為:一、財團法人董氏基金會,二、社團法人台灣社會責任公益減害研究發展協會。
Thumbnail
衛生福利部國民健康署在112年7月14日公告,徵求「112-113年 指定菸品健康風險評估審查專案管理計畫 」採購案,投標期間自公告日起至112年8月3日17時止,世衛菸草減害專家王郁揚大膽推測兩家可能投標的廠商為:一、財團法人董氏基金會,二、社團法人台灣社會責任公益減害研究發展協會。
Thumbnail
許多企業為了因應疫情,選擇讓員工採取遠距工作,根據萬寶華人事顧問公司調查,僅有 26%的雇主同意在未來繼續採取遠距工作的模式,有67%的雇主則要求員工恢復正常上班。但根據微軟調查,有高達73%的員工希望在疫情後,仍繼續維持彈性的工作模式,且在未來求職時也會將是否可在家工作視為重要的評估條件
Thumbnail
許多企業為了因應疫情,選擇讓員工採取遠距工作,根據萬寶華人事顧問公司調查,僅有 26%的雇主同意在未來繼續採取遠距工作的模式,有67%的雇主則要求員工恢復正常上班。但根據微軟調查,有高達73%的員工希望在疫情後,仍繼續維持彈性的工作模式,且在未來求職時也會將是否可在家工作視為重要的評估條件
追蹤感興趣的內容從 Google News 追蹤更多 vocus 的最新精選內容追蹤 Google News
