之前
這篇提過達麗 ( 6177 ) 按照公司說法 2023 起業績會大噴發,但具體時間是什麼時候呢?我們投資營建 ( 商 ) 股固然不必把每個建案都抓到月份那樣細,但
建案的完工進度與交屋過戶情形網路上都查得到,如果可以把方法「學起來」,那種自立自強比其他投資人更早一步的感覺是很棒的,到處打聽的時間省下投資會更愜意不是嗎。
本文有 3 個重點:
- 怎樣知道營建股最近的建案有幾個?以達麗為例
- 如何快速查詢建案的完工進度?
- 如何快速查詢建案交屋過戶情形?
這篇文章偏操作性,多操作幾次就可以熟練,在還沒熟練前建議先「收藏」起來方便閱讀喔。
★ 相關公開文:
- 三分鐘學會查詢建案的使用執照申請進度,再也不用跟在別人後面跑
- 預售屋的銷售流程與營建股的週期_以達麗 (6177) 為例
本文是訂閱專屬文,一般讀者夥伴可以免費閱讀 2/3,如有興趣歡迎訂閱完整收看,每月 80 元、半年優惠價 450 元。
★ 持續訂閱每月 80 元
★ 單次訂閱半年 450 元
便宜又能學到投資方法,透過文章幫你節省投資時間,或是閱讀後自行研究個股享受樂趣,完整介紹在
這裡 。
訂閱文完整試閱
- 根基 2021 上半年 EPS 3.77 元賺很大,公司這樣說(上)(2021/8/17)
- 承熙安心投資第一大持股-根基 (2546) 2021Q3 財報更新(2021/11/09)
- 疫情影響中聯資越南研磨廠?持有的 9 千張中鋼股票如何處理?來聽公司說法(2021/8/29)
- 承熙 2022/9/16 投資週報,一長一短 ( 2022/9/18 )
怎樣知道營建股最近的建案有幾個?以達麗為例
最快的方法是看最近一次的法說會簡報
如下表,公司 2022/12/12 法說會

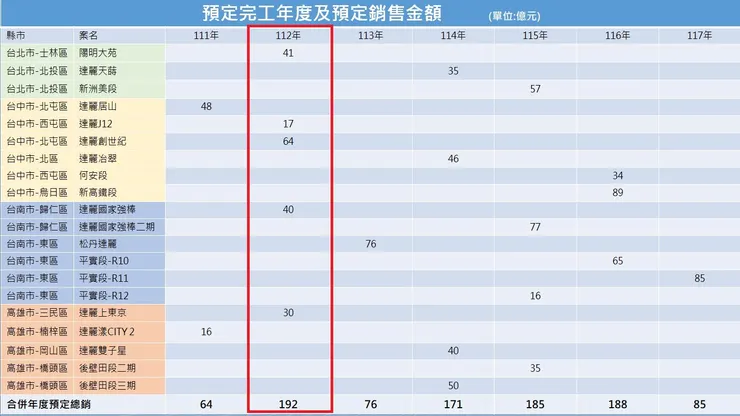

簡報「預定完工年度及預定銷售金額」揭露說,2023 有 5 案總銷售金額合計 192 億,這 5 案就是最近的建案。
我們得知道,營建股的產品是房子,一個建案通常 2~3 年完工 ( 指領到使用執照 ),表列完工時間只是「預估」,再加上 2020 起缺工缺料影響實際完工時間可能落差更大。
此外,從完工到交屋過戶需要時間,如果是預售屋,短則兩個月、長則半年,「過戶」( 產權移轉 ) 才是認列營收的時間點。短的例如達麗和新潤 ( 6186 )、長的例如欣陸 ( 3703 ),因為長達 2~6 個月所以過戶認列營收的時間可能「跨年度」。
來源 達麗 2022/12/12 法說會簡報 p10
或是查公司股東會年報

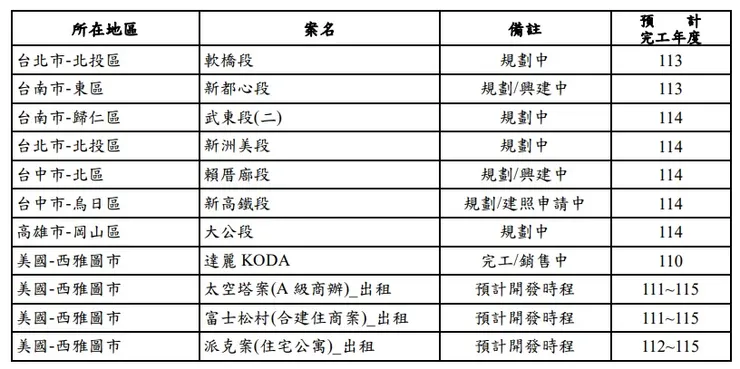

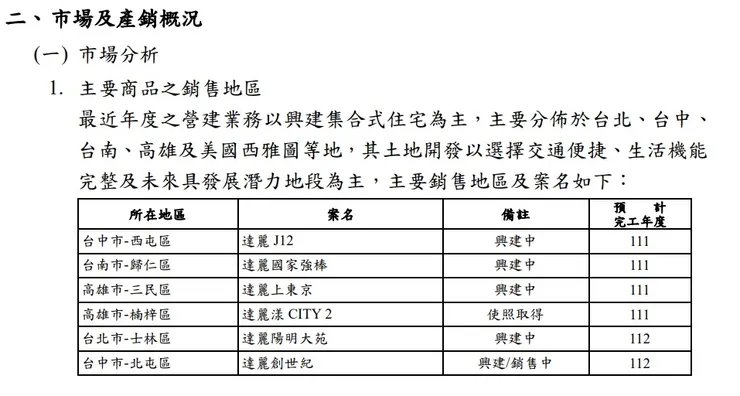

有些公司沒開法說會或是最近一次法說會太久了,那麼改看公司的股東會年報也行,通常在年報的「致股東報告書」或「營運概況」裡面。以達麗 2021 年報為例,它揭露在「營運概況」>「二、 市場及產銷概況」>「(一) 市場分析」裡面,如以下兩圖。
可以發現,預計 2023 完工的有 2 案與前面法說會的 5 案不同,這就是剛剛說的完工 ( 施工 ) 進度的「落差」。達麗年報是 2022/5/10 出刊,法說會是 2022/12/22,我們當然以時間最晚 ( 新 ) 的為準。
如何快速查詢建案的完工進度?
因此,我們改成以「建築工程履歷查詢系統」+「個別查詢」來輔助,仍以達麗為例說明。
這 5 案是:
- J12
- 創世紀
- 國家強棒Ⅰ
- 上東京
- 陽明大苑

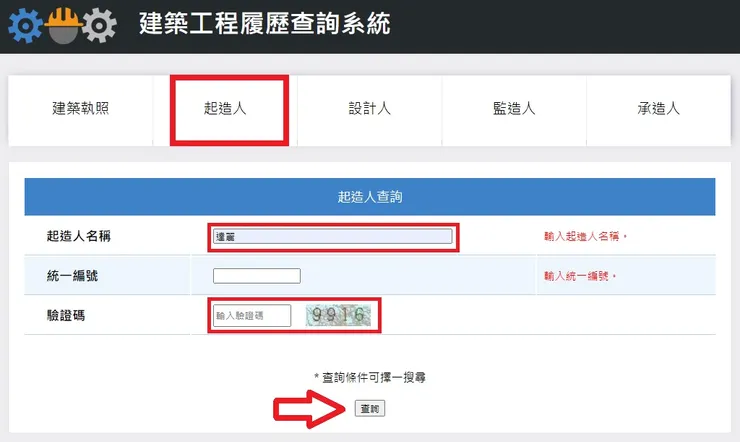

點擊「起造人」,接著依序輸入「起造人名稱」及「驗證碼」,再點擊下方的查詢鈕。

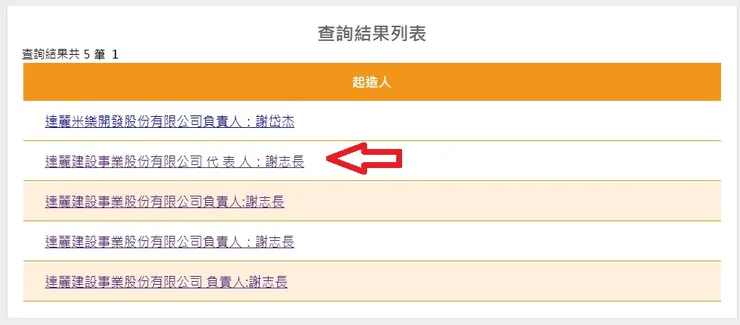

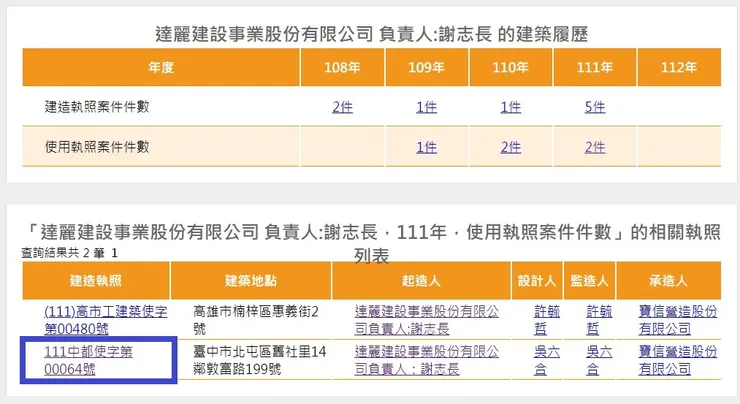

網頁下方會跳出查詢結果,點選現任董事長的那 4 列的任一列。

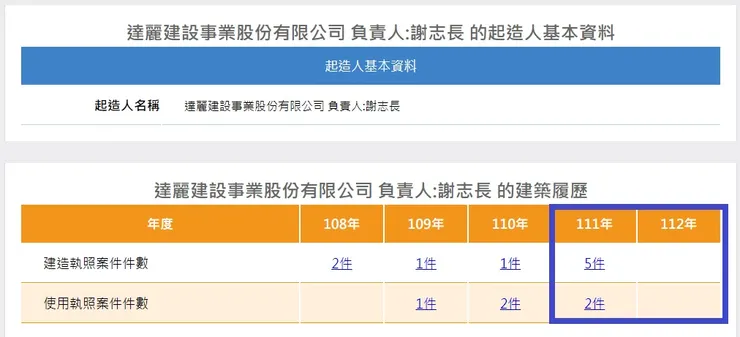

頁面刷新後出現 2018~2022 的建照及使照件數,點擊 2022 使照的「2件」。
同一個頁面往下滑可以看到 2 筆使用執照的摘要,再點「111中都使字第00064號」,這是居山案,第一筆則是漾City2。

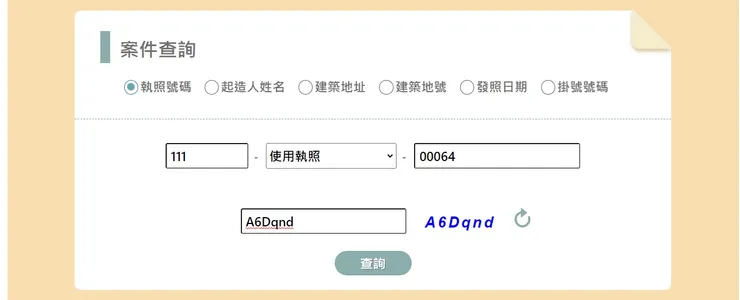

接著會自動跳出一個新分頁,再輸入剛剛的使照資訊按查詢。

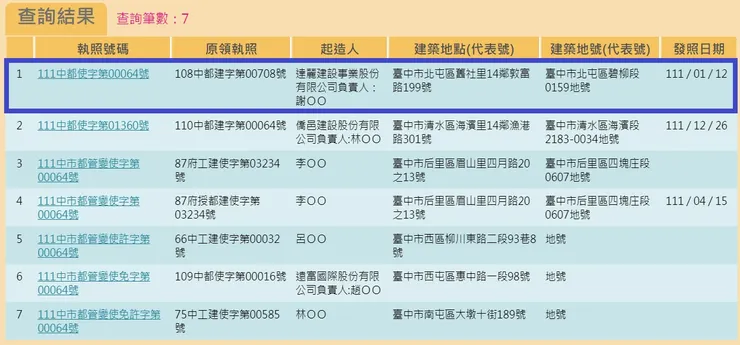

同一個頁面往下滑可以看到 7 筆查詢結果,這裡已經可以看出每筆使照的核發時間,例如第一筆是 2022/1/12 核發,接著點擊正確的第一筆。

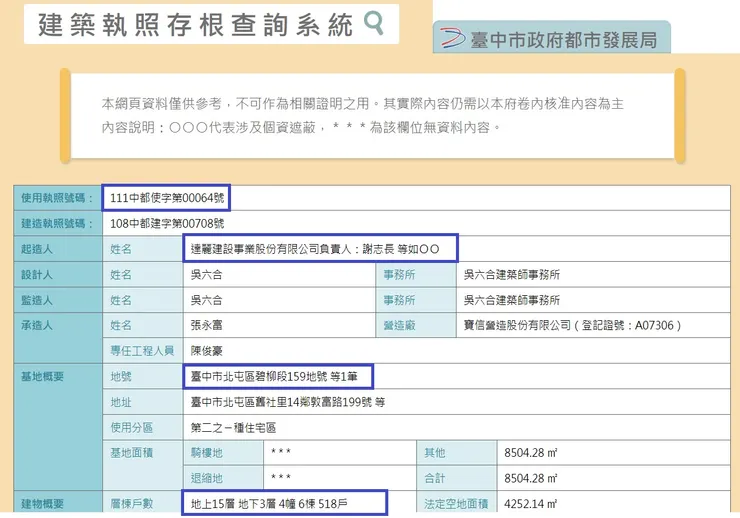

可以看到使用執照內容,包含建照號碼、使照號碼、起造人、地號和層棟戶數等,這些細部資訊是用來「比對」到底是哪個建案,因為公司建案多而且名稱有時會變,但地號不會變。例如這筆地號是「碧柳段」,這是「達麗居山」案。

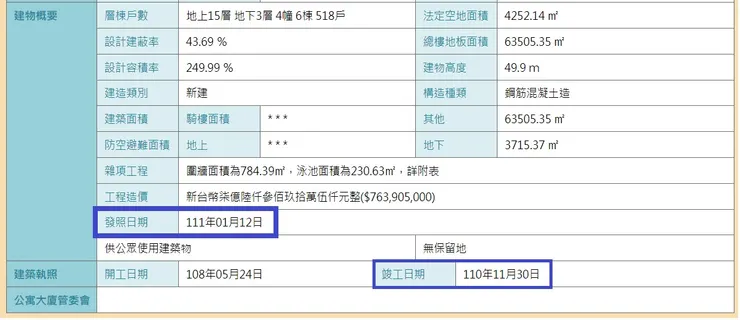

使照再往下滑可以看見「發照日期」與「竣工日期」,建案是先申報竣工然後才請使照,請得使照後是地政機關的產權第來源 建築工程履歷查詢系統一次登記,最後如果是預售屋就會辦理交屋過戶,產權再次移轉給買家後就是認列營收的時間點。
在這裡我們直接把「發照時間」當成「完工」就好。
❷ 從完工到認列營收

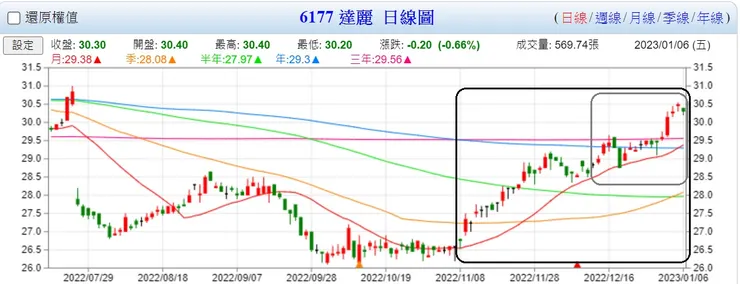

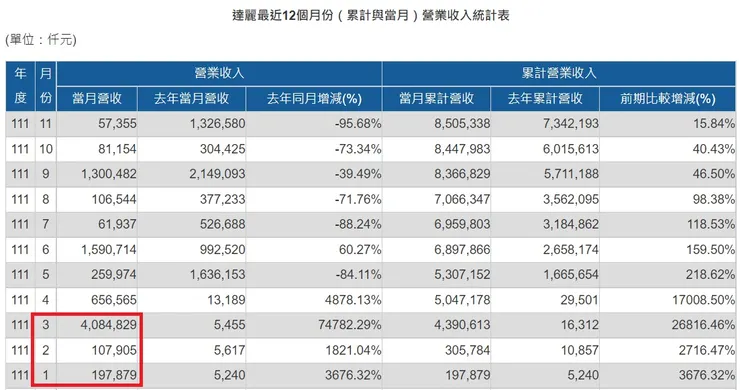

以剛剛的達麗居山 2022/1/12 領得使照為例,回顧達麗 1~11 月營收如下,3 月 40.8 億暴衝了,合理推斷是居山案交屋過戶,因為居山總銷 47 億,再把 4 月的 6.6 億加進去變成 47.4 億金額相符。
補充一點,投資人很喜歡問某建案到底交屋了沒,倒不見得是不會查使用執照去推測交屋時間,有可能是公司同時有好幾個建案擠在一起。
當然「查建案交屋過戶的方法」也有,下面會說。
❸ 小結
- J12
- 創世紀
- 國家強棒Ⅰ
- 上東京
- 陽明大苑
以上 5 案截至本文撰寫的 1/7 均未出現在建築工程履歷查詢系統中,而為了避免開頭說的達麗委託其他公司當起造人導致查詢漏網,所以再用「個別查詢」輔助。
以「j12」為例,建照號碼 Google 即可查到是「109中都建字第02335號」,回到

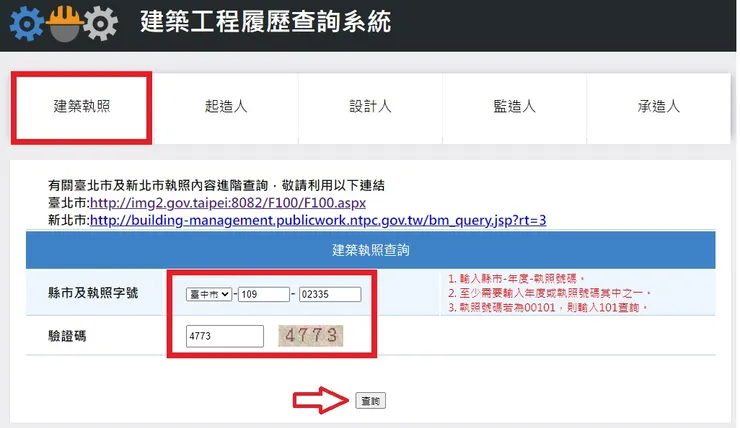

建築工程履歷查詢系統改以建築執照查詢,如下圖,依序輸入相關資訊。

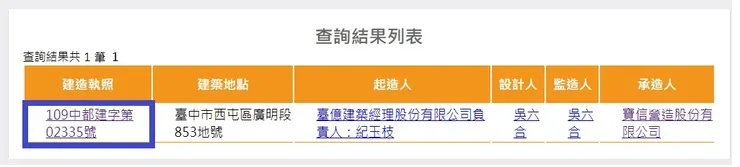

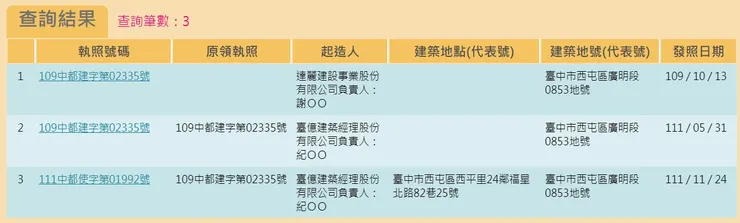

查詢結果顯示起造人是「臺億建築公司」,承造人為寶信營造,這是達麗 100% 持有的子公司,再點擊「「109中都建字第02335號」。
畫面顯示 3 筆紀錄,從地號可以知道講的都是「J12」,然後起造人一開始的確是達麗,後來 2022/5/31 變成臺億,無論如何重點是
已經在「2022/11/24」完工了,達麗在
12/12 法說會說正在「辦理總登記」,按照前面居山案完工 2 個月後交屋認列營收的先例,
合理判斷 J12 會在 1~ 2 月認列營收 ( 17 億 )。
其他的創世紀等 4 案就不必查了,因為公司已經說完工時間預計在 Q1 與 9 月 ( 陽明大苑 ),等時間接近再說。
補充
達麗官網的「

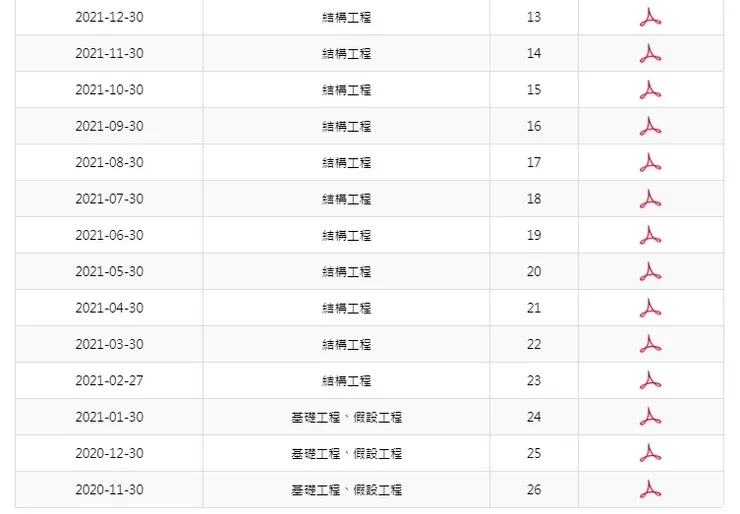

工程進度」也會揭露各建案的施工進度,頻率是一個月揭露一次而且有附照片,這在營建股中算是非常透明的,不是每一家都這樣。

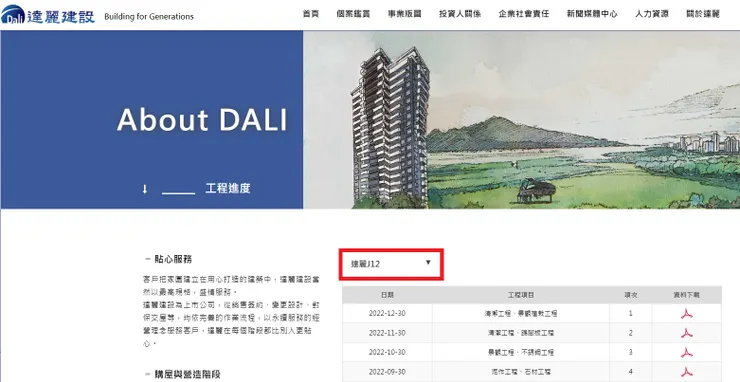

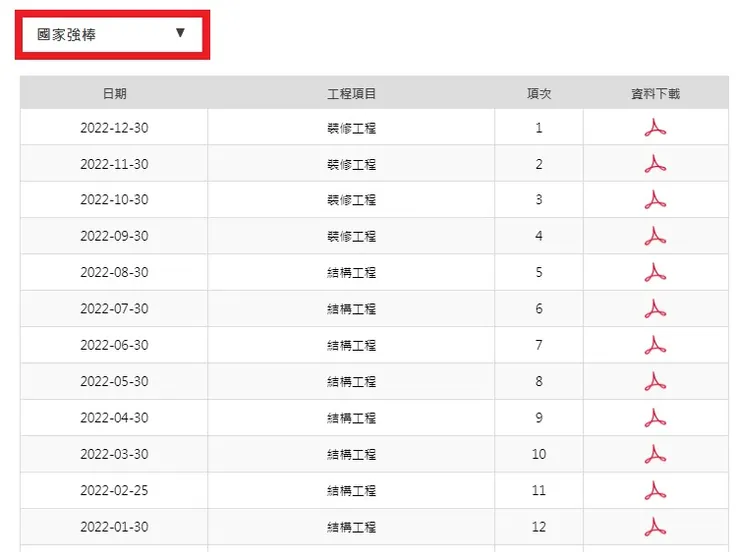

以 J12 為例,最新進度是 2022/12 的清潔工程,這是收尾階段 ( 2022/11/24 領得使照 )。
再以國家強棒一期為例,最新進度是 2022/12 的裝修工程,這也是收尾階段,重點請看最後一次結構工程是何時,因為結構工程與五大管線都好了才能請使照,官網說最後一次結構工程是 2022/8/30。
如何快速查詢建案的交屋過戶情形?
建案從土地開發 > 產品規劃設計 > ( 推案銷售/預售 ) > 興建 > 完工 > 交屋過戶 ( 認列營收 ),是一段漫長過程,如果是採預售,建商收的錢是預收款項,在財報裡面會落入合約負債與重大未認列合約金額中,而當完工交屋過戶後預收的錢會變成營收。
因為一個建案通常幾十億到幾百億,如果預售階段就賣光光,交屋過戶時當月營收會突然增加導致年增率動輒 100% 甚至 1000%,這是「一次完工入帳法」的緣故,所以預售屋的「銷售情形」也是我們要關注的。當然,銷售不佳的預售屋和非預售屋就沒這種一次灌大量營收的現象,後者蓋好後就是成屋 ( 存貨 ),必須販售後才有營收。
❶ 事先要準備的東西
- IC 晶片讀卡機。
- 自然人憑證/工商憑證。申請自然人憑證請參考這裡;憑證展期則是這裡。
- 建案的地段地號。
OOOOOOO
OOOOOOO
OOOOOOO
