更新於 2023/07/24閱讀時間約 4 分鐘

排程問題2:早晚都要

前言

看著認真、認命上班的人越來越多,感觸良多,​我就提醒一句,

「不要瞎忙,以終為始,」

「begin with the end in mind」

懂的就懂。

排程問題進入第二集,相信會往下看的讀者, 不是看過前一集 排程問題1:晚了就不要,就是被類似問題困擾,不然大部分人應該看不下去才是。那就不囉嗦,直接進入主題,速戰速決不嘴砲。

情境 - 早晚都要

描述

主管交代了 N 個專案,每一個專案可以遲交,不能沒交,早晚都要做完交出去,否則客戶會發飆,大家就倒大楣了。然而,雖然專案可以遲交,但每項專案都有自己的 deadline,每遲交一天,都要繳給客戶額外的遲交補償金

那麼,我們該如何規劃這些專案的 schedule?哪些專案先做、哪些後做?雖然遲交不可避免,有的同事天天熬夜加班,最後公司仍要繳給客戶高額補償金,但也有同事總是能幫公司省下許多補償金,是如何辦到的?

目標

為手上 N 個非做完不可的專案規劃好執行順序 (schedule),使得最後給客戶的遲交補償金最少。

舉個例子

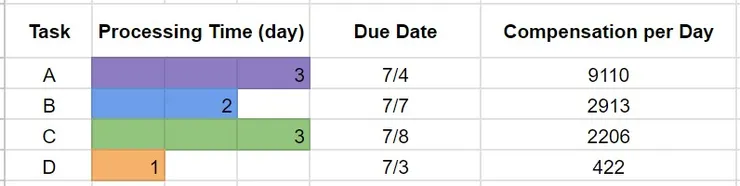

如圖,

4 個專案 A, B, C, D 的期限和每天的遲交補償金

今天 7/1,

專案A,耗時3天,期限7/4,每遲交一天罰9110元,

專案B,耗時2天,期限7/7,每遲交一天罰2913元,

專案C,耗時3天,期限7/8,每遲交一天罰2206元,

專案D,耗時1天,期限7/3,每遲交一天罰0422元。

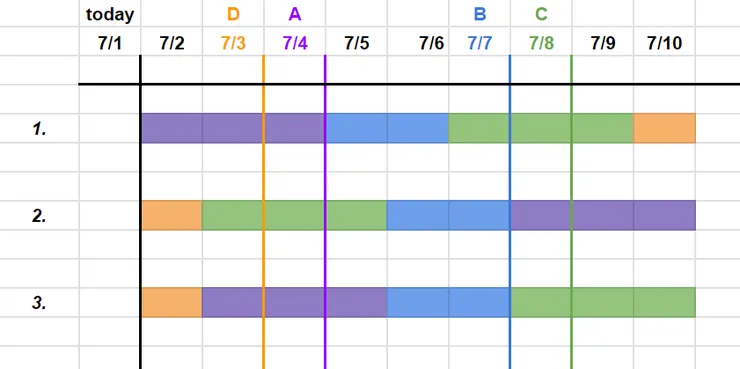

三種排程 1, 2, 3

排程 1,專案 C 遲交 1 天,專案 D 遲交 7 天,補償金共:

2206元 * 1天 + 422元 * 7天 = 5160元。

排程2,只有一項,專案 A 遲交 6 天,補償金共:

9110元 * 6天 = 54660元。

排程3,專案 A 遲交 1 天,專案 C 遲交 2 天,補償金共:

9110元 * 1天 + 2206元 * 2天 = 13522元。

本例為方便理解,僅以四個專案來舉例,頭腦靈活一點的人,可直接窮舉四個專案的所有排序 (P四取四,共24種排序),找到補償金最小的排序。但當專案數量稍多一點,排序方法就會暴增,例如五個專案有120種排序,六個專案有720種排序。數量越多,越難窮舉,除非已經財富自由,把上班當交朋友,不然實在不建議把時間揮霍在這種地方。

解題思路

一、簡化問題

觀察上圖可以發現,因為 A B C D 四個專案都要做完,所以不論何種排程,最後一天一定是 7/10。這題就可以簡化為,從最後一天7/10開始往前排,每次都找出補償金最小的專案排入行程表。

二、排程方法

簡化後變得很簡單,就直接演示一次了。

7/10,

若排入專案A,補償金為 9110元 * 6天 = 54660元,

若排入專案B,補償金為 2913元 * 3天 = 8739元,

若排入專案C,補償金為 2206元 * 2天 = 4412元,

若排入專案D,補償金為 422元 * 7天 = 2954元,

所以 7/10 排入專案D。

7/9,

若排入專案A,補償金為 9110元 * 5天 = 45550元,

若排入專案B,補償金為 2913元 * 2天 = 5826元,

若排入專案C,補償金為 2206元 * 1天 = 2206元,

所以 7/9 排入專案C。

再來從 7/6 繼續往前排

7/6,

若排入專案A,補償金為 9110元 * 2天 = 18220元,

若排入專案B,補償金為 2913元 * 0天 = 0元,

所以 7/6 排入專案B。

7/4,

排入最後一個,專案A,輕鬆完成。

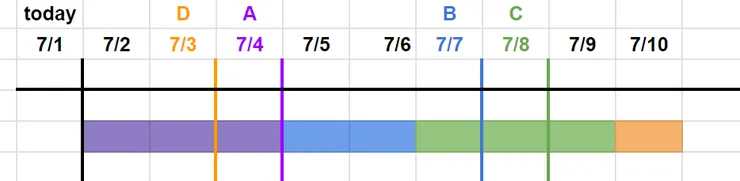

補償金最小的排程

專案A 準時,專案B 準時,專案C 遲交 1 天,專案D 遲交 7 天,補償金共:

2206元 * 1天 + 422元 * 7天 = 5160元。

總結

化繁為簡,從最後一天開始往前排,每次都找出補償金最小的專案排入行程表。

延伸思考:如果像是這篇 混亂的約會行程,竟是學妹給的智力測驗!? 裡的工具人JN 一樣,被要求某些專案要在某些專案前完成,(例如,B要在A之前、C要在要AD之前..),可以怎麼排?

其實排法都差不多,有興趣的拿紙筆寫寫看就知道了。

附件

太累,有機會再補上解題程式碼..
