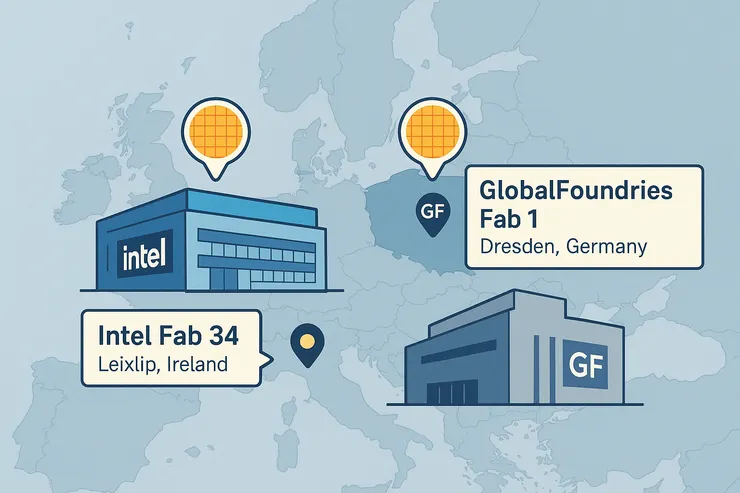

1|鋼鐵雨落愛爾蘭:Intel 把 3nm 帶進歐洲
位於都柏林郊區的 Fab 34 已開始為 Meteor Lake 投片,並計畫 2025 年切入 3 nm 量產,成為歐洲唯一可大規模生產 <5 nm 邏輯晶片的工廠。
隨著 Intel Foundry Services(IFS)鎖定航太與車用客戶,愛爾蘭一夕之間成了歐盟先進製程的橋頭堡。Tx3視角:歐盟要在 2030 年佔全球產能 20 %,但在 2027 年前,跑完全程的先進節點仍只有 Intel 一家。

2|「矽木山谷」再擴容:GlobalFoundries 德勒斯登翻倍產能
老牌 Fab 1 打出 11 億歐元擴建案,目標把年產能從 80 – 85 萬片拉到 150 萬片/年,主攻 22FDX、40/28 nm 車用與 IoT 晶片;首批設備已於 2025 年 6 月進場。
一行內幕:每多 10 萬片,德系車廠的交期就縮短兩週,這是政治人物最聽得懂的 KPI。
3|SiC 搶灘戰:X-FAB 與 ST 雙線開火
- X-FAB:投入 10 億美元,法國 Corbeil 與德國 Erfurt/Itzehoe 同步升級,矽碳化物(SiC)能力鎖定 17 k wpm 目標,時程指向 2025 年底。
- ST「西西里 SiC Campus」:斥資 50 億歐元,在卡塔尼亞打造歐洲首座 200 mm SiC 垂直整合基地,官方宣稱 2025.Q4 點火。
投資密碼:EV 國產化率拉高,SiC 逆變器需求爆棚;先卡產能者,可捆住 Tier-1 供應鏈十年。
4|德勒斯登雙子星:Infineon「Smart Power Fab」
Infineon 正斥資 50 億歐元在同一座「矽谷薩克森」打造 300 mm 智慧功率專廠,掌握 GaN-on-Si 與 65→28 nm 高壓製程。德國與歐盟已批出 9.2 億歐元補貼,官方時程鎖定 2026 年秋季投產。
5|投資黑天鵝:Crolles 合資 Fab 卡在補貼
原定 2026 年量產、年產 62 萬片 FD-SOI 的 ST×GF Crolles 新廠,因法國補貼遲滯傳出「暫緩」;TrendForce 1 月直指專案已停工待變,時間表恐滑向 2027-28 年。
補貼時差與電價風險
- 補貼跑得慢:歐洲審計院披露,歐盟 Chips Act 860 億歐元預算僅 5 % 已落袋,高達 95 % 仍在審核途上。
- 電價仍三倍美國:德勒斯登與愛爾蘭電價雖自 2022 峰值回落,但仍高出美國均值數倍,直接侵蝕每片毛利。
投資雷達:誰是短中期贏家?
- 200 mm SiC 設備與基板:
ST、X-FAB 將掃貨PECVD、外延與切晶工具;Wolfspeed materials 可望漲價。
- 車用功率 IDMs (Infineon/ ST):
歐洲 EV 滲透率在2026上看35%,本地供應帶來溢價議價權。
- Intel IFS 先進封裝(波蘭Wroctaw):
2026 前形成「愛爾蘭製晶粒~波蘭封裝」走廊,可望吸引美系 AI 加速卡客戶先行試單。
一句結論:2024-26 年的歐洲晶片故事,更像是「功率與車用的務實派」而非「飆速 FinFET 秀」。Intel Fab 34 是唯一的先進邏輯燈塔,其餘新產能多半圍繞 SiC、FD-SOI 與智慧功率。歐洲確實上了球場,但距離真正的先進製程聯盟,還得撐過補貼慢、電價高、人才荒的加時賽。
