這次沒有前言廢話了,直接拆財報
先看庫存
FY26Q1
附註:在 2026 會計年度第一季中,我們在成本中確認了 23 億美元的存貨減值準備,其中包含 19 億美元針對 H20 產品庫存的減值準備。這 19 億美元的 H20 庫存減值屬於先前公告的 45 億美元與 H20 產品相關的超額庫存與採購義務(purchase obligations)整體費用的一部分;剩餘的部分則被列為「超額庫存採購義務負債」。我們在 2025 會計年度第一季中,於成本裡確認的存貨減值準備為 2.1 億美元。
FY26Q2

附註:我們在 2026 會計年度第二季確認了 8.86 億美元的存貨減值準備,在 2025 會計年度第二季確認了 3.45 億美元的存貨減值準備;而在 2026 會計年度上半年與 2025 會計年度上半年,分別在成本中確認了 32 億美元與 5.55 億美元的存貨減值準備。
FY26Q3

附註:我們在 2026 會計年度第三季確認了 3.78 億美元的存貨減值準備,在 2025 會計年度第三季確認了 3.22 億美元的存貨減值準備;而在 2026 會計年度前九個月與 2025 會計年度前九個月,分別在成本中確認了 36 億美元與 8.76 億美元的存貨減值準備。
庫存持續上升沒錯,但分三塊看:

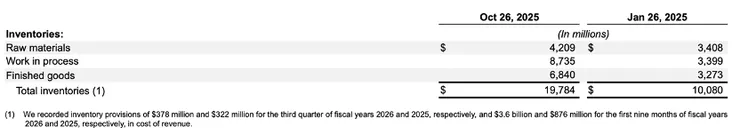

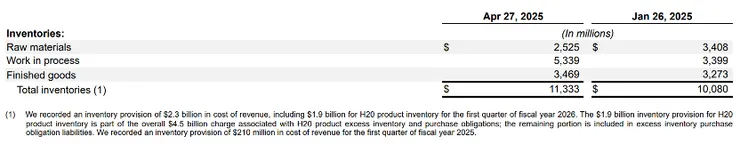

1. 原料:3,408 → 2,525→ 1,843 → 4,209。
公司回到增加備料階段,通常未來幾季仍繼續full ramp,如果NVDA是塞貨來拉高營收,原料不會上升。
2. 在製品:3,399 →5,339 →4,411 → 8,735。
代表有訂單但還沒做完,還沒出貨,如果是需求不佳、塞貨,公司應降低生產。
3. 成品庫存:3,273 →3,469→ 8,708 → 6,840。
成本庫存下降,所以整體庫存上升來自於原料與在製品,代表市場需求持續,目前狀況看起來更像是產能瓶頸。
再來看遞延收入Deferred revenue
FY26Q1

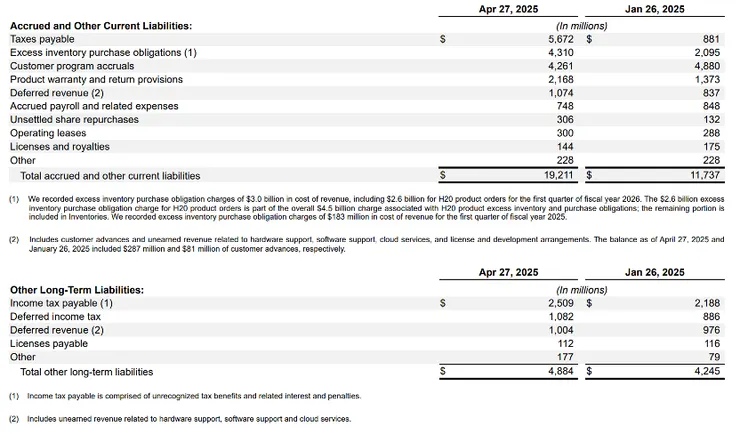

附註:包括硬體支持、軟體支持、雲端以及許可和開發協議相關的客戶預付款和未實現收入。截至 2025 年 4 月 27 日和 2025 年 1 月 26 日的餘額分別包括 2.87 億美元和 8100 萬美元的客戶預付款。
FY26Q2

附註:截至 2025 年 7 月 27 日和 2025 年 1 月 26 日的餘額分別包括 8000 萬美元和 8100 萬美元的客戶預付款。
FY26Q3

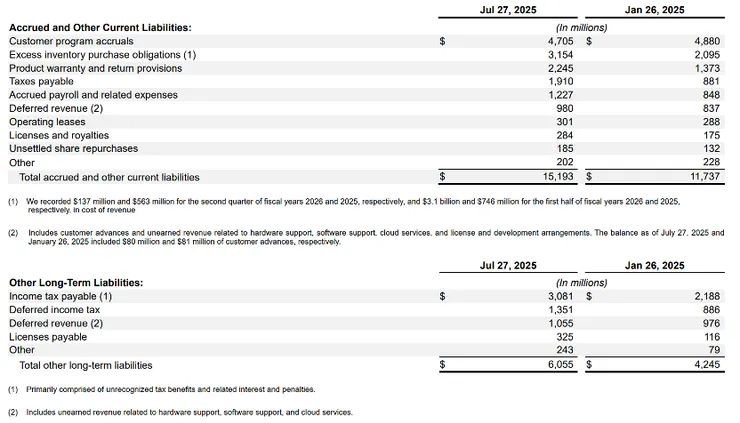

附註:截至 2025 年 10 月 26 日和 2025 年 1 月 26 日的餘額分別包括 1.27 億美元和 8100 萬美元的客戶預付款。
遞延收入長短期加起來為合約負債:
短期遞延收入(含客戶預付款):837→1,074 →980→1,248。其中客戶預付款從81m→287m→80m→127m。長期遞延收入:976 → 1,004 →1,055 → 1,165。
兩者相加:1,813→2,078→2,035→2,413(分別季增15%/季減2%/季增19%),本季合約負債季增率明顯加速,並且客戶預付款也季增58%,代表客戶訂單持續增加,但貨還沒出。
最後 大家一直在嚷嚷的應收帳款
先回去看當初Hopper轉GB200的時候(25Q1正式出貨)
還沒有GB200前,FY25Q2 營收季增15%、應收帳款季增14%

FY25Q3營收季增17%、應收帳款季增25%
(GB200小量出貨,客戶提前下單,還沒完全收現 → 應收帳款增加)

FY25Q4(2025/1/26),營收季增12%、應收帳款季增30%
(GB200開始正式出貨,單價提升+客戶開始下大單)

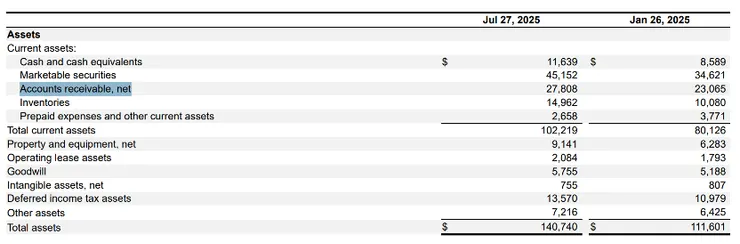

FY26Q1(2025/4/27)營收季增12%,應收帳款季減4%
(GB200 出貨高峰期,訂單開始變現,應收帳款季減)

FY26Q2(2025/7/27)營收季增6%、應收帳款季增25%
(中國無法出貨導致營收增幅較低,但GB200出貨+GB300開始下單,應收帳款增加)

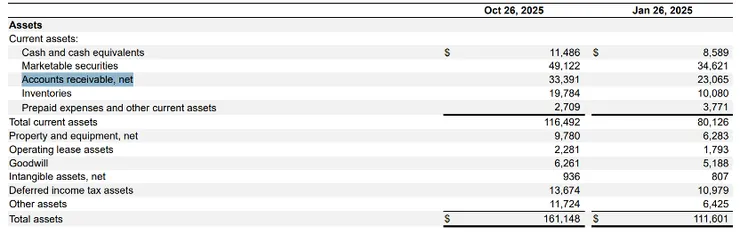

FY26Q3(2025/10/26)營收季增22%、應收帳款季增20%
(GB300開始出貨,高單價帶動營收增幅擴大,但營收與應收帳款增幅無太大落差,並無應收帳款過多問題)

應收帳款天數:FY26Q1 47天、FY26Q2 53.5天、FY26Q3 52.7天
反而這一季應收帳款天數還減少0.8天
其實.......我真的看不太懂龐氏騙局在哪裡,
還有各種聲音說,CSP只是為了買而買,根本沒需求,這題更容易,去看CSP每一季RPO,積壓訂單一直在增加,你是老闆,你是不是巴不得想趕快把訂單變成營收,錢趕快進來呀,為什麼還不能變成營收呢?無法提供服務(算力)
