【研究報告解密】軟體專案成本估算指南

更新 發佈閱讀 17 分鐘

作為一名專案管理者,為了確保專案能實現預期效益,有效控制成本與時程是我們的核心職責。然而,在專案執行的過程中,有一件事是我們無法避免的——那就是需求變更(Requirements Change)

為了有效應對變更並保障專案效益,我們必須精準評估變更帶來的衝擊。然而在軟體專案中,開發團隊往往缺乏一套有效的量化工具來評估變更影響(例如:到底要增加多少工時?成本會超支多少?)。這種資訊的模糊,直接影響了專案經理對變更風險的判斷,導致決策失準。

今天要分享的研究報告,是由 Mohammad D. Aljohani 及 M. Rizwan J. Qureshi 合著的關於軟體開發階段中需求變更管理的研究。該報告提出了一種創新的成本估算與決策模型,旨在提高評估的準確性,協助 PM 避免因盲目接受變更而導致專案失敗的風險。

但在深入介紹這套估算模型之前,我們先來探討一個根本問題:為什麼我們需要一套有系統的量化估算方法?

為何需要有系統的成本估算方法呢?

試想一下,當你收到客戶提出的一項需求變更後,你會做些什麼?

有些技術出身的專案經理,腦海中可能立刻開始盤算:「這要改哪段 Code?邏輯該怎麼修?」。在初步判斷改動影響不大的情況下,往往直接將方案交給開發團隊實施。由於認定這只是小規模修改,因此並未對專案的成本及時程預算做出相應調整

舉個例子:客戶的需求只是將系統中某個原本自動計算、不可更改的「總金額」欄位,改為允許人手修改。這聽起來只是改個屬性(Attribute),對吧?這就是我所謂的「過度自信式」處理法。

當團隊移除了欄位的唯讀限制後,災難往往隨之而來。原本由各項細目加總出來的數據,因為允許人手覆寫而失去了邏輯一致性(Data Consistency)。客戶隨後發現多張關聯報表中的數字無法匹配,最終導致團隊需要花費數倍的時間去追查原因、修復數據邏輯,甚至重新設計資料庫結構。原本以為的一小時工作,變成了三天的救火行動。

另一種極端,則是「過度保護式」的處理法。

這類專案經理傾向於抗拒所有變更,即使是看似微不足道的修改。例如,客戶只想更改某個錯誤提示訊息中的文字,PM 卻因為害怕打開了「需求蔓延(Scope Creep)」的潘多拉魔盒,擔心一旦答應了這個小要求,客戶就會食髓知味,不斷提出更多變更。這種僵化的防禦心態,雖然守住了範疇,卻往往犧牲了客戶滿意度與信任關係。

當然,還有許多專案經理會試著依循標準流程(SOP),將變更申請交由團隊進行評估。這聽起來很正規,但問題在於:團隊往往缺乏有效的評估工具與依據

這導致了一種尷尬的「猜測式」評估。如果你的開發團隊成員經驗老道,憑著直覺或許能給出一個八九不離十的工時;但若你不幸只有經驗較淺的成員,他們評估出來的數字準確度就只能「靠運氣」了。甚至經常出現一種情況:當專案經理進一步追問變更細節時,成員因為缺乏信心,隨口又修改了剛剛報出來的數字。

正因為上述原因,如果團隊缺乏一套客觀的評估方法與數據基準,估算出來的結果不僅失準,更難以說服客戶

在軟體專案中,客戶往往有一種認知偏差,認為「軟體修改很簡單,不就是改幾行程式碼嗎?為什麼要收這麼多錢?」。此時,如果專案經理缺乏有力的數據依據,在談判桌上必然會陷入被動(落於下風)

反之,當你與團隊擁有一套有系統的成本估算方法時,情況將截然不同。這套方法不僅能為團隊提供清晰的評估方向,更能轉化為強有力的談判籌碼,讓你能具體地向客戶解釋:「根據模型計算,這個變更涉及了 X 個功能點與 Y 行程式碼的重構,因此需要額外 Z 小時的投入。」

這就是為什麼,我們需要引入更科學的估算模型。

軟體開發成本估算方法:流派大觀園

在軟體工程的學術圈與實務界,關於「到底要花多少錢?」這個問題,已經發展出百家爭鳴的估算流派。在介紹新方法之前,我們先快速梳理現有的主流門派。研究作者將它們歸納為以下六大類:

1. Regression Technique(迴歸技術)

這派方法相信「歷史會重演」。利用統計學手段,根據過去專案的歷史數據建立數學模型,以此預測未來的專案成本。

  • OLS (Ordinary Least Squares,普通最小平方法):這是最經典的線性迴歸。簡單來說,它試圖在散亂的數據點中畫出一條「最佳直線」,找出變數間的關聯(例如:發現「每增加 1000 行程式碼,開發時間平均增加 5 天」的規律)。
  • Robust (Robust Regression,穩健迴歸):現實數據往往充滿雜訊(例如某個專案因為突發狀況導致數據異常)。當歷史數據中存在這類「離群值(Outliers)」時,OLS 容易被誤導,而穩健迴歸則能過濾雜訊,提供更抗干擾、更可靠的預測。

2. Composite(複合式方法)

這類方法不迷信單一萬靈丹,而是主張「混搭」。它結合數學公式與專家判斷,或針對專案不同階段採用不同策略。

  • COCOMO II (Constructive Cost Model II):這是經典模型的現代升級版。它比前代更靈活,適應現代迭代式開發(如螺旋模型)。它包含三個子模型(應用程式組裝、早期設計、後架構),能隨著專案資訊逐漸明朗,提供不同精細度的動態估算。

3. Model Based(基於參數模型)

這派方法試圖找出軟體開發的「物理公式」,使用標準化的演算法來進行估算。

  • Slim (Software Life Cycle Management):由 Lawrence Putnam 提出。它基於瑞利曲線(Rayleigh Curve)分佈,特別強調「人力投入」與「時間」的非線性關係,常用於大型專案的總體時程規劃與人力配置。
  • FPA (Function Point Analysis,功能點分析):這是 PM 們最該認識的方法之一。它不看程式碼行數(LOC),而是從使用者角度計算「功能」數量(如輸入畫面、報表輸出、查詢等)。優點是可以在寫 Code 之前就進行估算,且不受程式語言差異影響。
  • COCOMO (Constructive Cost Model):Barry Boehm 於 1981 年提出的祖師爺級模型。主要依據程式碼行數(LOC),並根據專案複雜度分為三種模式(有機、半分離、嵌入式)來計算工作量,是軟體估算領域的基石。

4. Expertise Based(專家經驗法)

「電腦算得再準,不如老司機的直覺。」這類方法依賴資深專家的經驗與知識庫。

  • Delphi (德爾菲法):一種結構化的群體決策技術。多位專家在「匿名」狀態下各自估算,主持人彙整後反饋,經過幾輪修正讓意見趨於一致。匿名是為了避免「權威偏誤」(即大家不敢反對老闆的意見)。
  • Rule Based (基於規則):利用過往經驗總結出的「啟發式規則(Heuristics)」。例如:「根據經驗,若涉及舊系統資料遷移,測試時間通常需額外增加 30%」。

5. Learning Based(機器學習法)

這就是現在最夯的 AI 估算。利用人工智慧,讓電腦從海量歷史數據中自動「學習」規律。

  • Neural Network (神經網絡):模仿人腦神經元運作。輸入大量歷史參數(專案類型、團隊經驗、技術棧),模型能找出人類難以察覺的非線性複雜關係。特別適合變數極多、關係不明確的模糊情境。

6. Dynamics Based(系統動力學)

這派觀點認為軟體開發是動態的生態系統,單一因素會引發連鎖反應。

  • Abdel Hamid Madnick 模型:著名的系統動力學模型。它模擬了專案中的因果循環,例如驗證了著名的「布魯克斯法則(Brooks' Law)」——在專案延期時盲目增加人力,反而會因溝通成本增加導致更嚴重的延期。它不僅算成本,更能模擬管理決策對專案的動態衝擊。

說實話,看了這麼多方法,作為一線 PM 的我也感到頭痛。以我個人的經驗,我只在課程中學過 Delphi 法,但回到現實工作,往往受限於找不到足夠多且合適的「專家」,導致這套方法難以落地。至於其他模型,光是收集參數就讓人望而卻步。

這正是這篇研究報告吸引我的原因。作者Aljohani 與 Qureshi 並沒有要我們重新發明輪子,而是巧妙地整合了上述 1~2 種經典概念,提出了一套極簡化的新估算模型。你不需要成為統計學家,只需要輸入幾個簡單的參數,就能快速計算出變更後的專案成本與風險。

現在,就讓我們揭開這套新方法的神秘面紗吧!

新估算模型:化繁為簡的決策工具

作者所提出的這套估算模型,最大的魅力在於它的簡潔性。對於我來說,它最有助益的地方不在於算出一個精確到小數點的金額,而是為團隊提供了清晰的估算方向

當團隊收到變更請求時,不再需要面對一團亂麻,只需要聚焦評估兩個核心維度,即可快速掌握變更對成本與時程的衝擊。這兩個維度分別是:

  1. 用例 (Use Case) —— 用戶視角的功能廣度在軟體專案中,Use Case 是用戶需求的直接映射。通過用例,團隊能描繪出符合客戶業務場景的功能藍圖。因此在面對變更時,團隊的第一步是回歸用例分析:「這次變更導致了多少 Use Case 的新增、刪除或修改?」Use Case 的增加直接代表了功能範疇的擴大,這意味著我們需要更多的時間與成本來消化這些需求。
  2. 類 (Classes) —— 系統視角的結構深度如果說 Use Case 代表「面子」,那 Class(類別)就是「裡子」。類的設計直接反映在程式邏輯與資料庫結構上。一般來說,一個系統擁有的類別越多,代表其背後的資料處理邏輯與流程越複雜。因此,如果一個變更不僅僅是改改介面,而是涉及到了類的增加或重構,那通常意味著結構性的複雜度提升。這也是為什麼在模型中,類的變動往往比單純的用例變動帶來更高的成本權重。

計算與決策邏輯

有了上述兩個維度的數據,我們就能進行量化評估:

通過對「Use Case」與「Classes」的數量變化加上適當的權重 (Weight) 並加總,我們即能得出變更後的專案總規模(以功能點 FP 表示)

接著,關鍵的一步來了:我們利用專案的歷史數據(或行業標準)推算出的「每功能點單價 (Cost per FP)」,乘以新的總規模,就能得出變更後的預估總成本 (NCEA)。

此時,專案經理不再是憑空猜測,而是能拿著數據進行科學的決策:

  • 預算檢視: 將「變更後的總成本」與「專案總預算」進行比對。
  • 損益分析: 如果超支(Vulnerable),則進一步計算該變更帶來的預期商業收益(Gain)。
  • 最終談判: 依據差異金額與預期收益,決定是否實施變更,或要求客戶追加相應的預算。

進階調整(給追求精確的你)

值得注意的是,作者在研究中也提到了一個進階校準機制:利用 14項一般系統特徵 (General System Characteristics, GSC) 來調整上述計算出的基礎 FP。這包含了通訊傳輸量、分散式處理、效能要求等因子,讓估算結果更能反映系統的技術難度。

不過,考慮到這涉及較為複雜的權重計算與評估邏輯,本文暫不展開討論。在大多數的中小型變更評估中,上述的基礎模型已足夠提供具參考價值的方向。如果你正在管理超大型系統,或者希望進行更嚴謹的學術級估算,建議可以進一步查閱「功能點分析 (FPA) 的 14 項調整因子」相關文獻進行深入研究。在我在文未中提供的評估工具的進階版中,已經包含以上14項調整因子的計算了,如果對這方面的評估有需要,歡迎在文未中查閱。

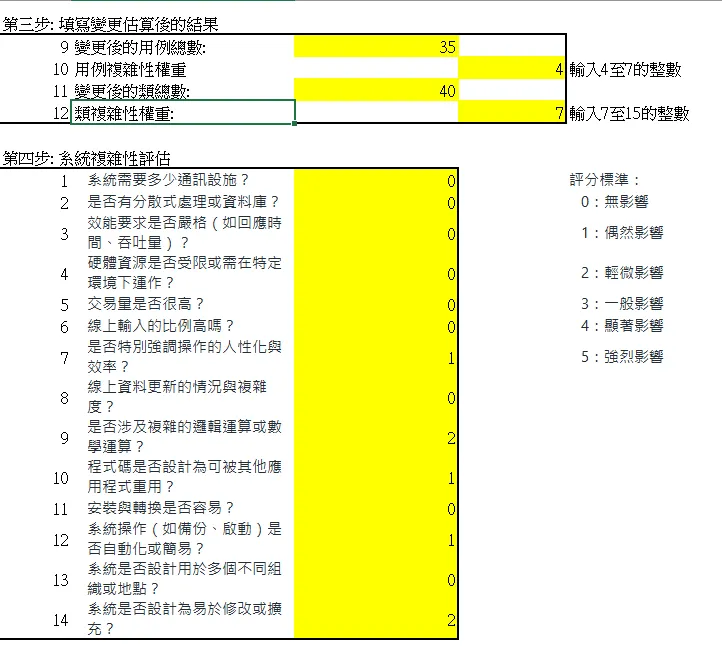

進階版評估工具

進階版評估工具

新估算模型的侷限與反思

雖然這套新模型以「輸入簡單、產出快速」見長,能迅速提供成本與工期的預估,但正如所有簡化模型一樣,它在追求效率的同時也犧牲了一定的精確度。在實際應用中,我們必須意識到它存在的幾個潛在盲點:

1. 變更類型的盲點:修改 vs. 新增

模型主要關注 Use Case 的「數量增減」。然而在實務中,許多需求變更並非單純的新增功能,而是對現有 Use Case 的邏輯修改

如果變更是基於既有的用例進行大幅度的邏輯重構(Refactoring),在模型的簡單計數下,可能被視為「數量無變化」,從而導致零成本的誤判。這種「隱形的工作量」若未被人工調整納入,估算結果將會嚴重低於實際投入。

2. 架構複雜度的缺失:忽略了耦合度 (Coupling)

模型單純計算「類 (Class)」的數量,卻難以反映類別之間的交互關係(耦合度)

舉例來說,同樣是擁有 10 個類別的系統:

  • 系統 A: 模組化設計良好,類別間鬆散耦合 (Loosely Coupled)。
  • 系統 B: 類別間相互依賴嚴重,牽一髮而動全身 (Tightly Coupled)。在這兩個系統中添加一個新的類別,其難度與風險是截然不同的。系統 B 可能需要修改大量現有程式碼來適配新類別,但模型卻可能給出相同的估算值。

3. 權重設定的主觀性

模型依賴「權重」來平衡不同變數的影響力。然而,權重的分配往往缺乏客觀標準,很大程度上依賴專案經理或專家的「手感」與經驗。若缺乏歷史數據支持,這些「憑感覺」設定的參數可能導致結果出現偏差。因此,針對不同類型的專案(如 Web 開發 vs. 嵌入式系統),團隊需要不斷試錯來校準這些權重,才能讓模型貼近實際情況。

工具是羅盤,不是地圖

雖然這個模型存在上述缺陷,但這並不代表它沒有價值。俗話說:「模糊的正確勝過精確的錯誤。」

這套方法的真正意義,在於為專案經理提供一個快速的量化基準,而非絕對的真理。它是一個決策輔助工具,而非唯一的裁決者。

聰明的專案團隊會採取「混合策略」:利用這個新模型進行快速評估,同時結合前文提到的專家判斷(如 Delphi 法)或是團隊的經驗法則進行交叉驗證。正如我所言,多一種評估視角,能讓我們離真相更近一步。在面對變更的迷霧時,擁有一套有系統的評估方法,絕對比兩手空空、單憑直覺瞎猜要好得多。

總結:從直覺走向數據的第一步

回顧本次的研究,作者不僅提出了新的估算模型,更將其應用於實際專案中進行驗證。雖然從統計數據上看,準確度的提升幅度或許看似微量,但對於許多長期缺乏可靠評估工具、完全依賴「直覺」或「拍腦袋」來決策的專案團隊來說,這無疑是一個從 0 到 1 的關鍵突破,提供了一個值得信賴的依靠。

這個模型最大的優勢在於「低摩擦力」。它所需的輸入參數並不複雜,而且緊密貼合軟體開發的標準流程——畢竟 Use Case 與 Class 的梳理,本就是團隊在開發前必須完成的系統設計工作。這意味著,我們可以在不增加額外行政負擔的情況下,順理成章地完成估算。

對我個人而言,這套方法將成為我管理變更的一道「高效快篩」。

在面對變更請求時,我可以先利用此模型進行初步量化:

  1. 如果估算結果顯示影響可控,且在管理儲備(Management Reserve)的預算範圍內,我可以快速決策。
  2. 只有當模型顯示變更對專案的影響巨大,且現有預算不足以應付時,我才需要進一步召集團隊,進行更深入的技術盤查與影響分析。

這種分層處理的方式,既能保持管理的敏捷性,又能避免因瑣碎的變更評估而頻繁打斷團隊的開發節奏。正因如此,我已經迫不及待想在下一個專案中試試這套方法了。

資源下載與延伸閱讀

如果你對作者的完整研究感興趣,歡迎查閱研究原文以獲取更多細節。

此外,為了讓大家能直接上手實作,我已將文中的邏輯與公式製作成一份 Excel 自動計算工具。如果你覺得這篇文章或這個工具對你的專案管理工作有幫助,歡迎點擊這裡下載,也歡迎請我喝一杯咖啡,支持我繼續分享更多實用的專案管理知識!

如果各位喜歡本文,歡迎留言討論。我是Andy,一位在小城中默默耕耘的專案管理者。謝謝。

留言
avatar-img
Seng Wong的沙龍
11會員
75內容數
閱讀是為了通過書本認識世界、獲取靈感和改善自己或身邊的人的生活。在此主要分享一些我自己從書中獲得的一些靈感、啟發、見解等內容
Seng Wong的沙龍的其他內容
2026/01/10
專案成員被無奈借走救火,主管卻不加資源,也不允許專案超時?專案經理如何自救!
Thumbnail
2026/01/10
專案成員被無奈借走救火,主管卻不加資源,也不允許專案超時?專案經理如何自救!
Thumbnail
2025/12/13
你規劃專案的方式不應該是憑空想著接下來要做什麼
Thumbnail
2025/12/13
你規劃專案的方式不應該是憑空想著接下來要做什麼
Thumbnail
看更多
你可能也想看
Thumbnail
在 vocus 與你一起探索內容、發掘靈感的路上,我們又將啟動新的冒險——vocus App 正式推出! 現在起,你可以在 iOS App Store 下載全新上架的 vocus App。 無論是在通勤路上、日常空檔,或一天結束後的放鬆時刻,都能自在沈浸在內容宇宙中。
Thumbnail
在 vocus 與你一起探索內容、發掘靈感的路上,我們又將啟動新的冒險——vocus App 正式推出! 現在起,你可以在 iOS App Store 下載全新上架的 vocus App。 無論是在通勤路上、日常空檔,或一天結束後的放鬆時刻,都能自在沈浸在內容宇宙中。
Thumbnail
vocus 慶祝推出 App,舉辦 2026 全站慶。推出精選內容與數位商品折扣,訂單免費與紅包抽獎、新註冊會員專屬活動、Boba Boost 贊助抽紅包,以及全站徵文,並邀請你一起來回顧過去的一年, vocus 與創作者共同留下了哪些精彩創作。
Thumbnail
vocus 慶祝推出 App,舉辦 2026 全站慶。推出精選內容與數位商品折扣,訂單免費與紅包抽獎、新註冊會員專屬活動、Boba Boost 贊助抽紅包,以及全站徵文,並邀請你一起來回顧過去的一年, vocus 與創作者共同留下了哪些精彩創作。
Thumbnail
在AI引領”快還要更快”的競爭趨勢下,未來企業都將被迫提升應變能力。
Thumbnail
在AI引領”快還要更快”的競爭趨勢下,未來企業都將被迫提升應變能力。
Thumbnail
Eagle 使用者必裝!支援 8 國語言的電影截圖拼接外掛,提供精準裁切、即時預覽、多格式匯出功能。讓零散的電影截圖變成專業的全景拼接圖,完全免費開源。
Thumbnail
Eagle 使用者必裝!支援 8 國語言的電影截圖拼接外掛,提供精準裁切、即時預覽、多格式匯出功能。讓零散的電影截圖變成專業的全景拼接圖,完全免費開源。
Thumbnail
Zoe 的主管們總是「朝令夕改」,讓她的團隊陷入無限變更的混亂之中。Alan 教她用**「假設—驗證—結論—調整」**模式來過濾變更、設立「決策冷卻期」避免頻繁修改方向,並要求數據支持,讓變更更有理有據。最終,她成功讓決策變得更有邏輯,團隊終於擺脫了無止境的改來改去,建立了穩定的運作機制!🚀✨
Thumbnail
Zoe 的主管們總是「朝令夕改」,讓她的團隊陷入無限變更的混亂之中。Alan 教她用**「假設—驗證—結論—調整」**模式來過濾變更、設立「決策冷卻期」避免頻繁修改方向,並要求數據支持,讓變更更有理有據。最終,她成功讓決策變得更有邏輯,團隊終於擺脫了無止境的改來改去,建立了穩定的運作機制!🚀✨
Thumbnail
合作邀約評估的核心原則 1. 合作邀約類型 • 行銷與媒體合作 • 實體通路合作 • 小型農民/供應商合作 2. 評估工具與方法 (1)網路平台分析工具 • SimilarWeb:分析網站流量和受眾 • 社群數據分析:檢查粉絲互動率 (2)地理數據工具 • 電子發票消費強度地圖:評估通路消費熱點
Thumbnail
合作邀約評估的核心原則 1. 合作邀約類型 • 行銷與媒體合作 • 實體通路合作 • 小型農民/供應商合作 2. 評估工具與方法 (1)網路平台分析工具 • SimilarWeb:分析網站流量和受眾 • 社群數據分析:檢查粉絲互動率 (2)地理數據工具 • 電子發票消費強度地圖:評估通路消費熱點
Thumbnail
因為變好 所以都好 問:「為什麼屬下員工沒有大格局?」 答:「什麼樣的大格局?」 問:「就是不要局限在他小部門裡面,要能夠跳脫出來用公司老闆視角看事情。」 答:「那他不就變成老闆了?」 問:「⋯⋯⋯⋯⋯」 看得不同 想得不同 問:「我只是希望員工要為公司著想。」 答:「可是,
Thumbnail
因為變好 所以都好 問:「為什麼屬下員工沒有大格局?」 答:「什麼樣的大格局?」 問:「就是不要局限在他小部門裡面,要能夠跳脫出來用公司老闆視角看事情。」 答:「那他不就變成老闆了?」 問:「⋯⋯⋯⋯⋯」 看得不同 想得不同 問:「我只是希望員工要為公司著想。」 答:「可是,
Thumbnail
在遠距辦公的工作模式下,我們省去了通勤的時間,在工作上獲得更大的彈性,但同事之間也因此逐漸疏離,溝通與協作方式,也從面對面的交談,轉為大量的線上會議或文字溝通,多少都造成了資訊的落差,也影響管理者如何去控管所有團隊成員的工作進度及效率。透過以下5大重點,一起來瞭解管理者在遠距辦公模式
Thumbnail
在遠距辦公的工作模式下,我們省去了通勤的時間,在工作上獲得更大的彈性,但同事之間也因此逐漸疏離,溝通與協作方式,也從面對面的交談,轉為大量的線上會議或文字溝通,多少都造成了資訊的落差,也影響管理者如何去控管所有團隊成員的工作進度及效率。透過以下5大重點,一起來瞭解管理者在遠距辦公模式
追蹤感興趣的內容從 Google News 追蹤更多 vocus 的最新精選內容追蹤 Google News
